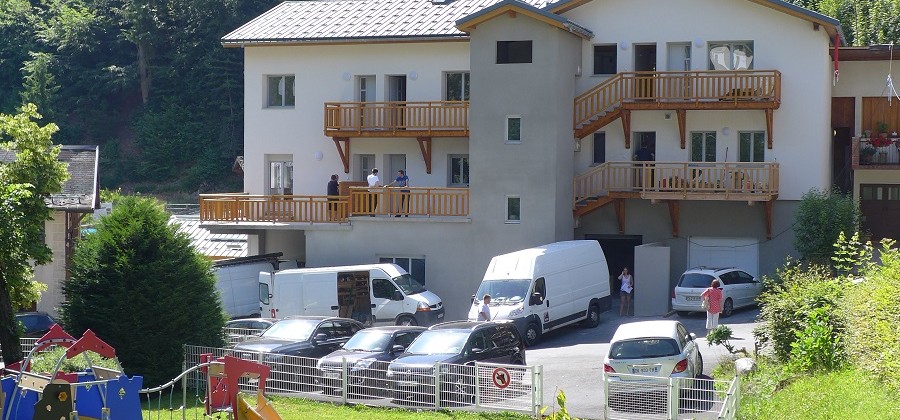

A Brides les Bains, réhabilitation d’un bâtiment ancien.
Nous avons aménagé 8 appartements bénéficiant chacun d’une terrasse ou balcon. Les travaux, démarrés le 31 août 2015, ont duré 10 mois, pour une livraison le 24 juin 2016, respectant ainsi le planning initial.
De très gros travaux ont été réalisés : désamiantage, démolition, reconstruction, charpente, toiture… le film de cette belle aventure !
Retour sur les étapes du chantier :
31 AOUT 2015
Démarrage du chantier
Confinement du balcon
SEPTEMBRE 2015

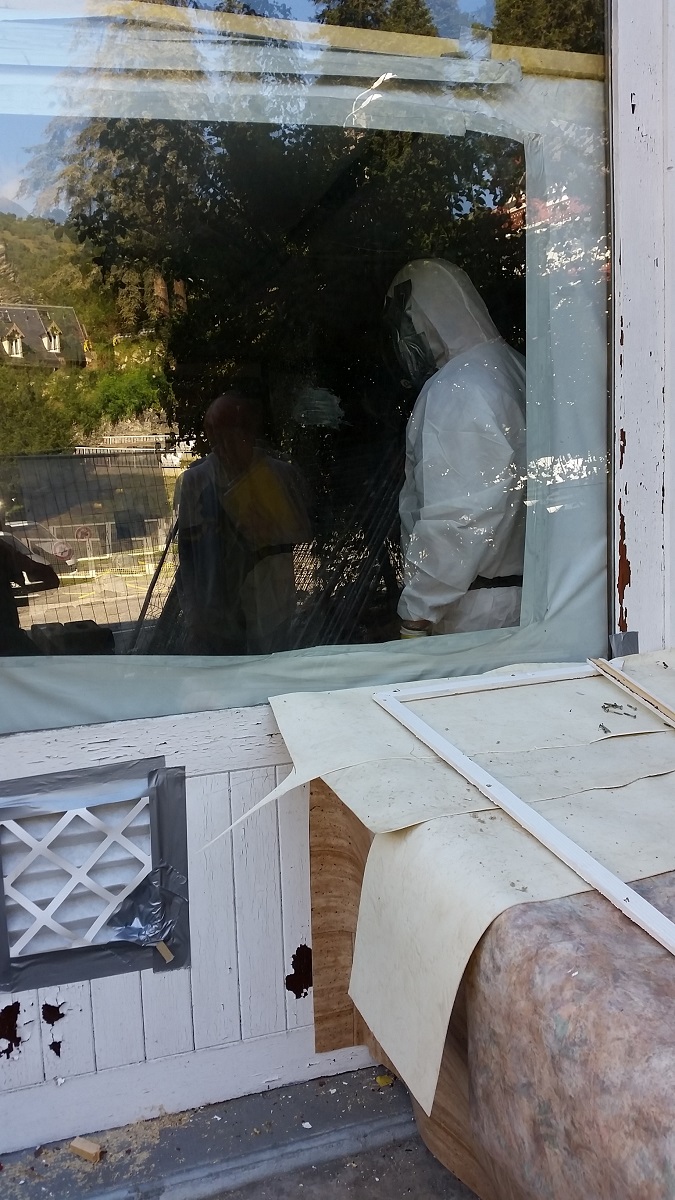

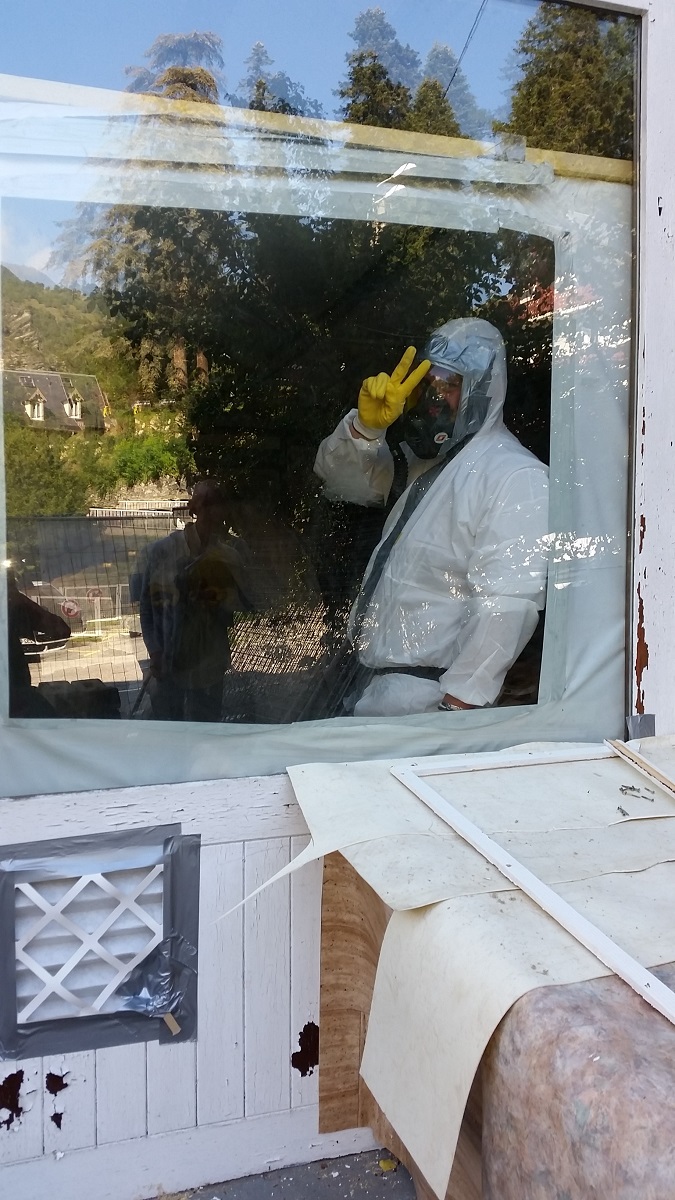

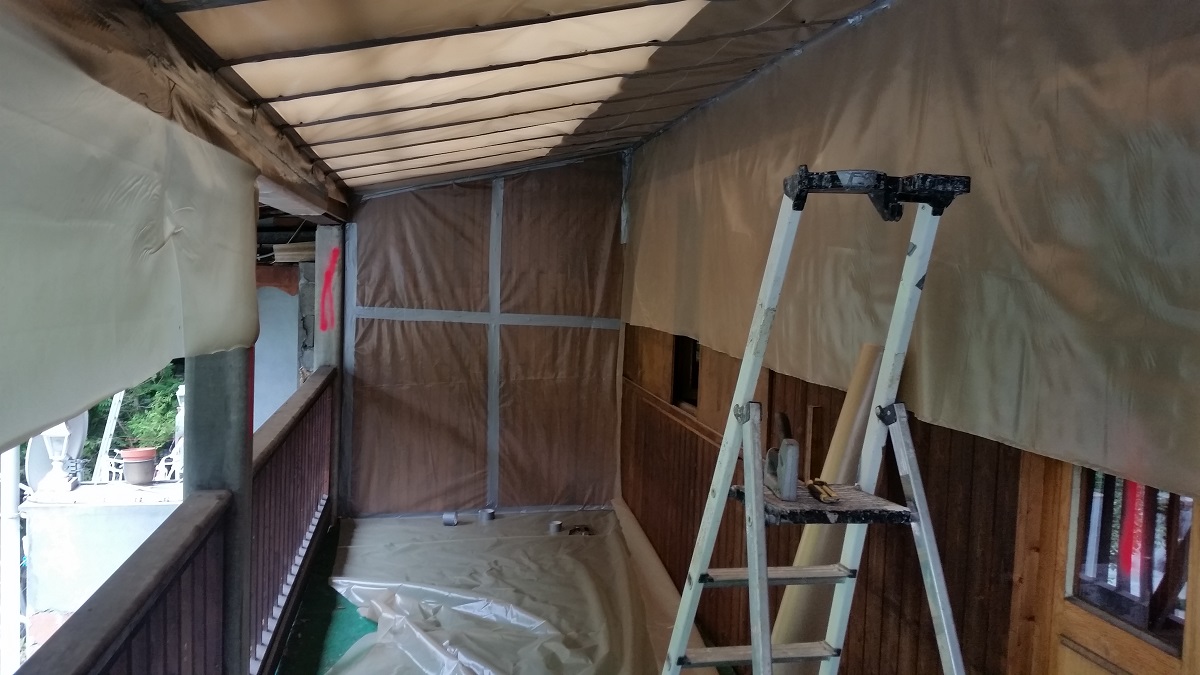

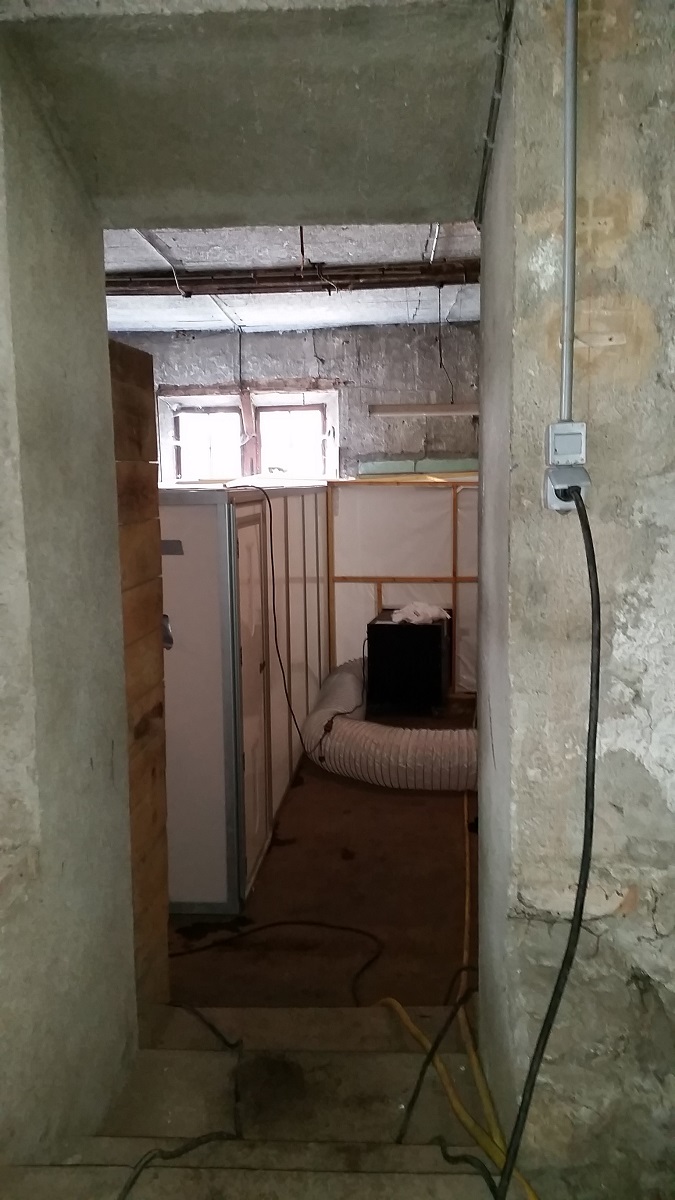

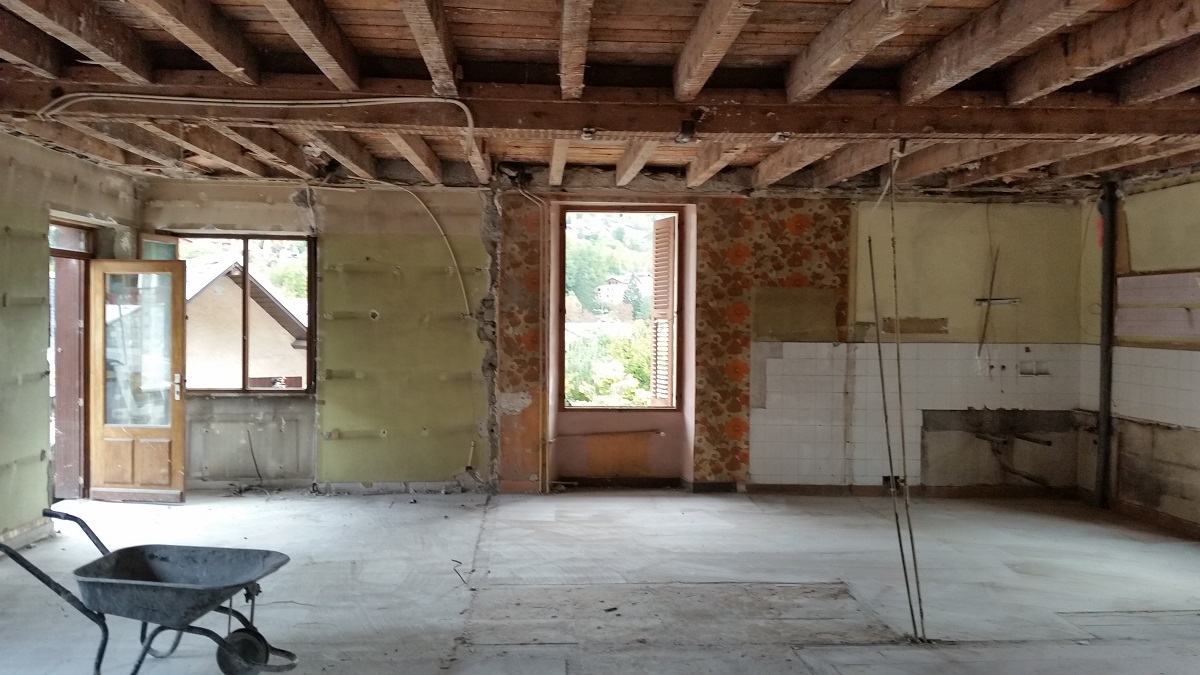

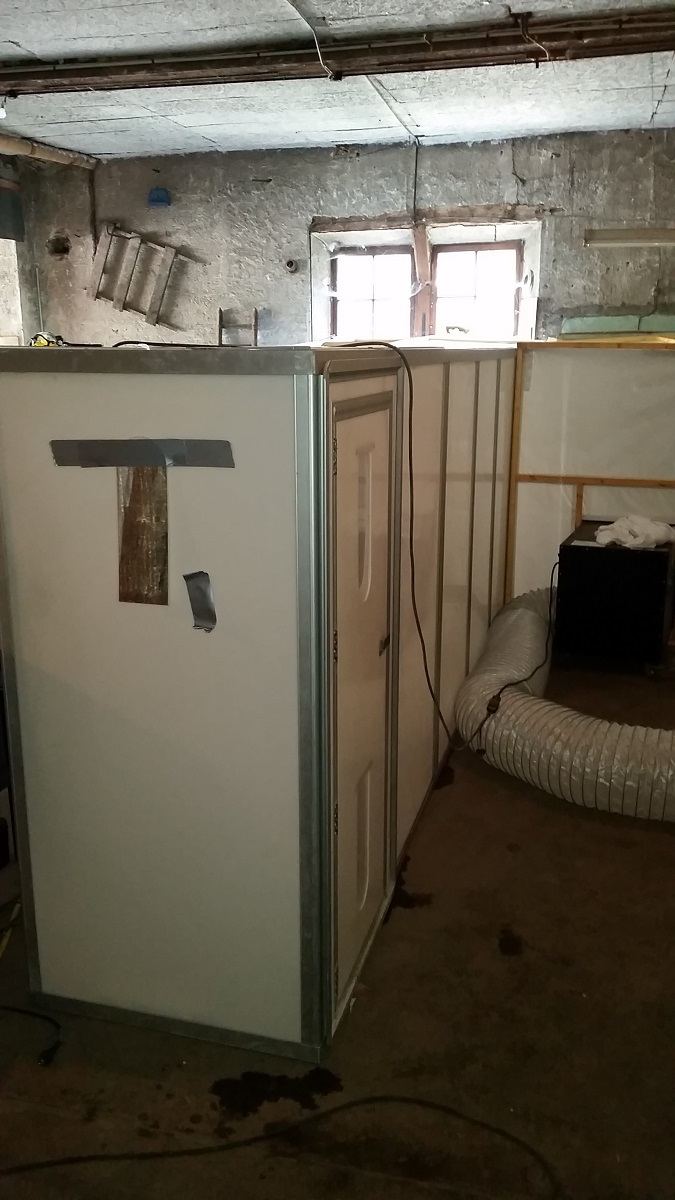

Travaux de désamiantage : ces travaux, très règlementés nécessitent notamment l’installation d’un sas de décontamination qui occupe une grande partie du garage
Les équipements règlementaires
L’équipement d’intervention en atmosphère confiné
Un sous-sol bien encombré…
…par les douches de décontamination

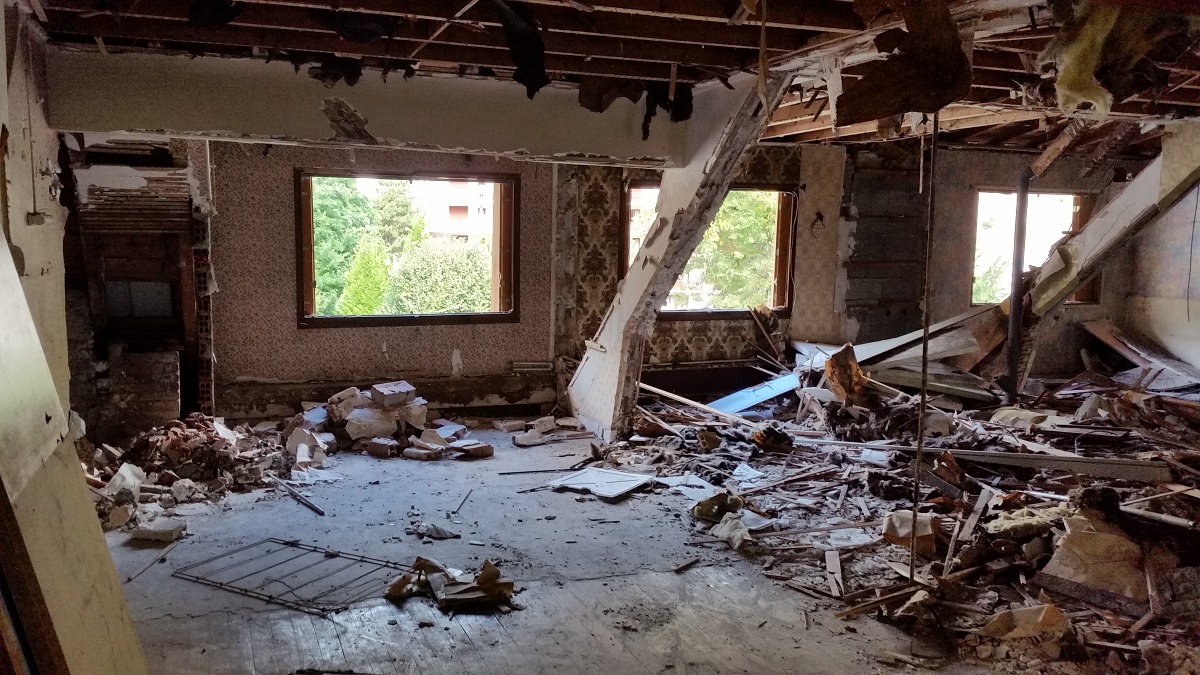

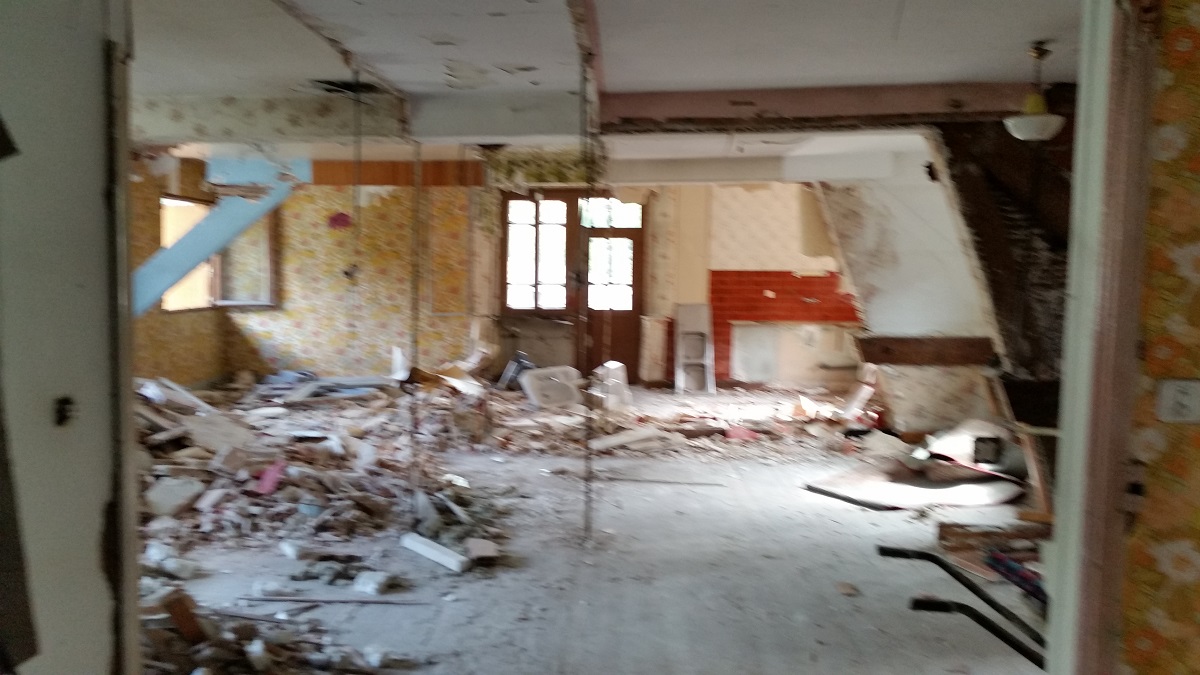

Puis ce sont les travaux de démolition qui démarrent :

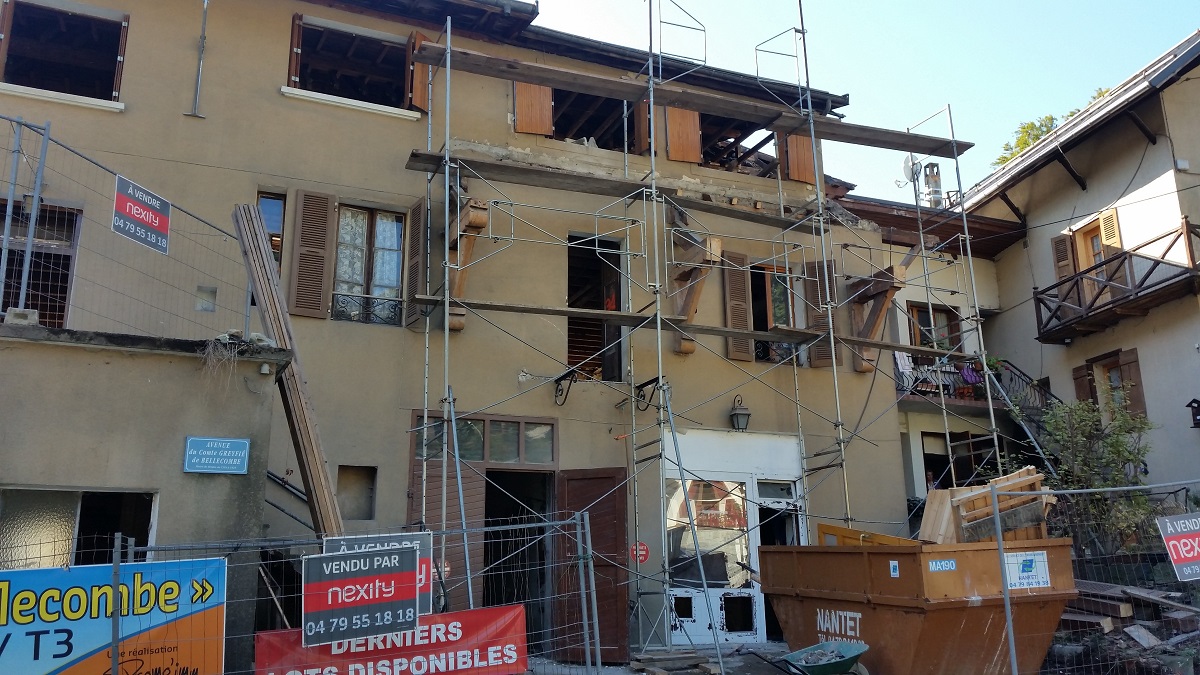

OCTOBRE 2015

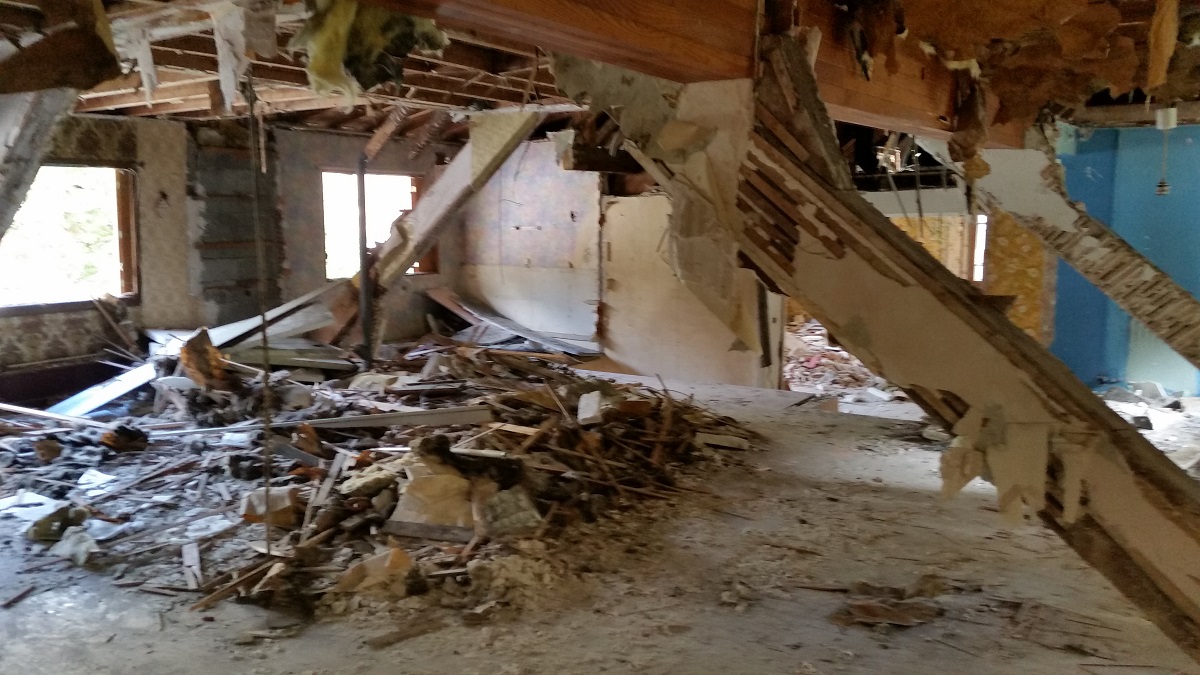

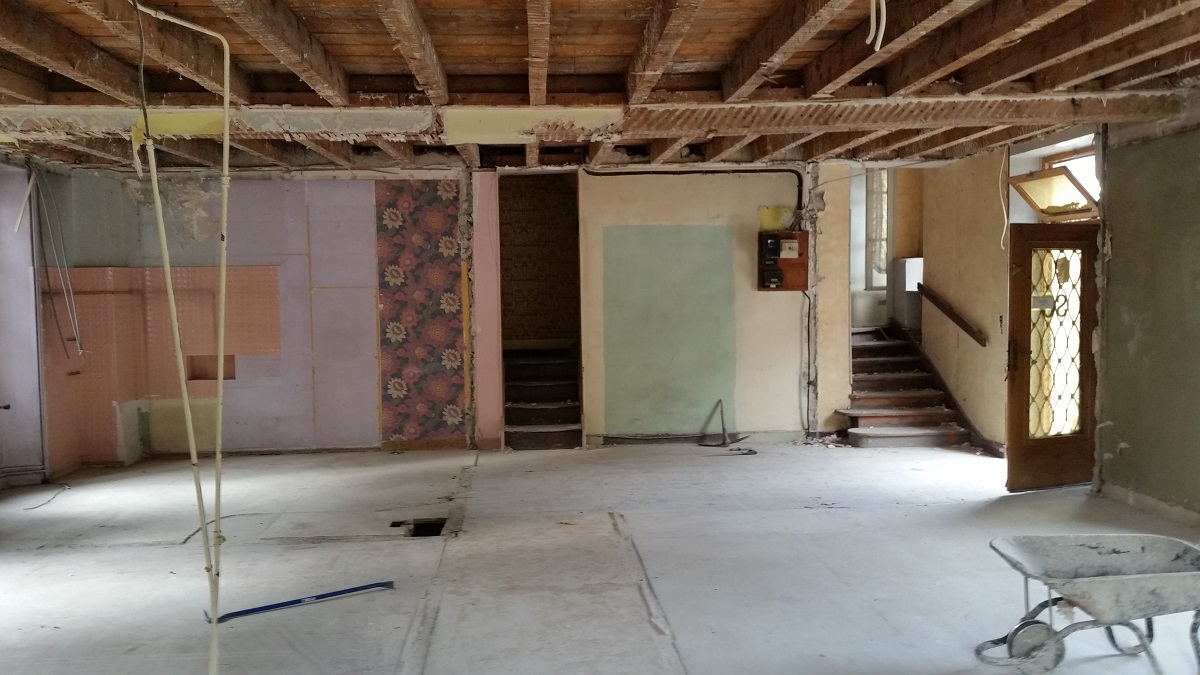

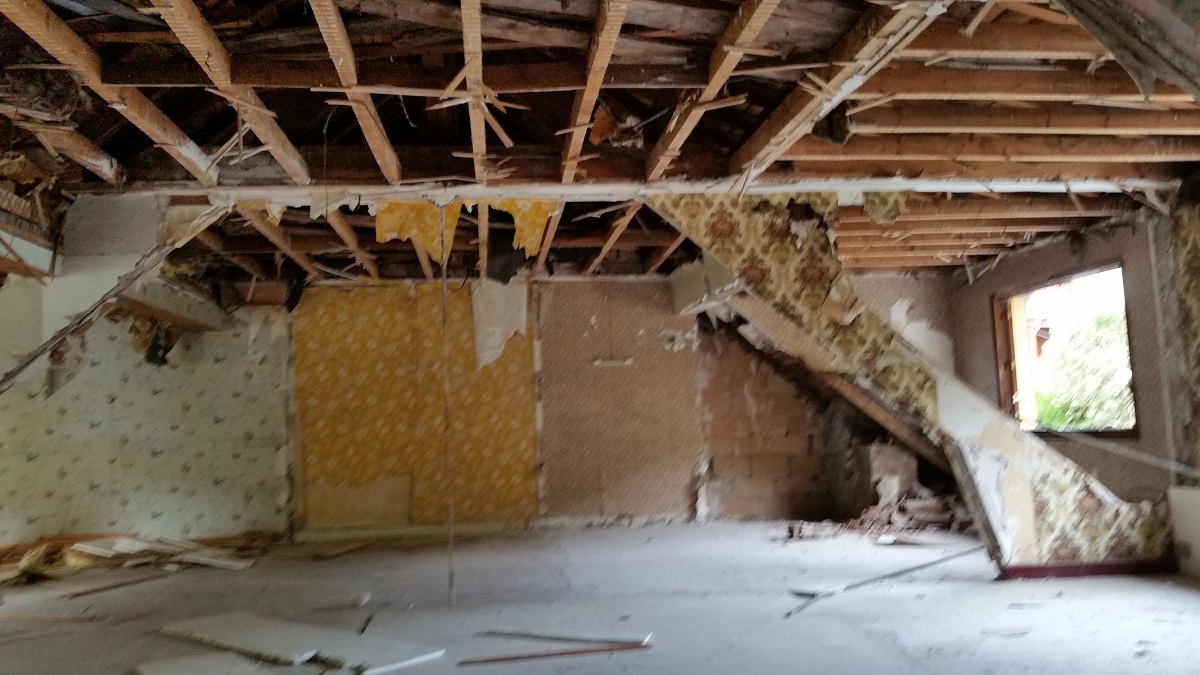

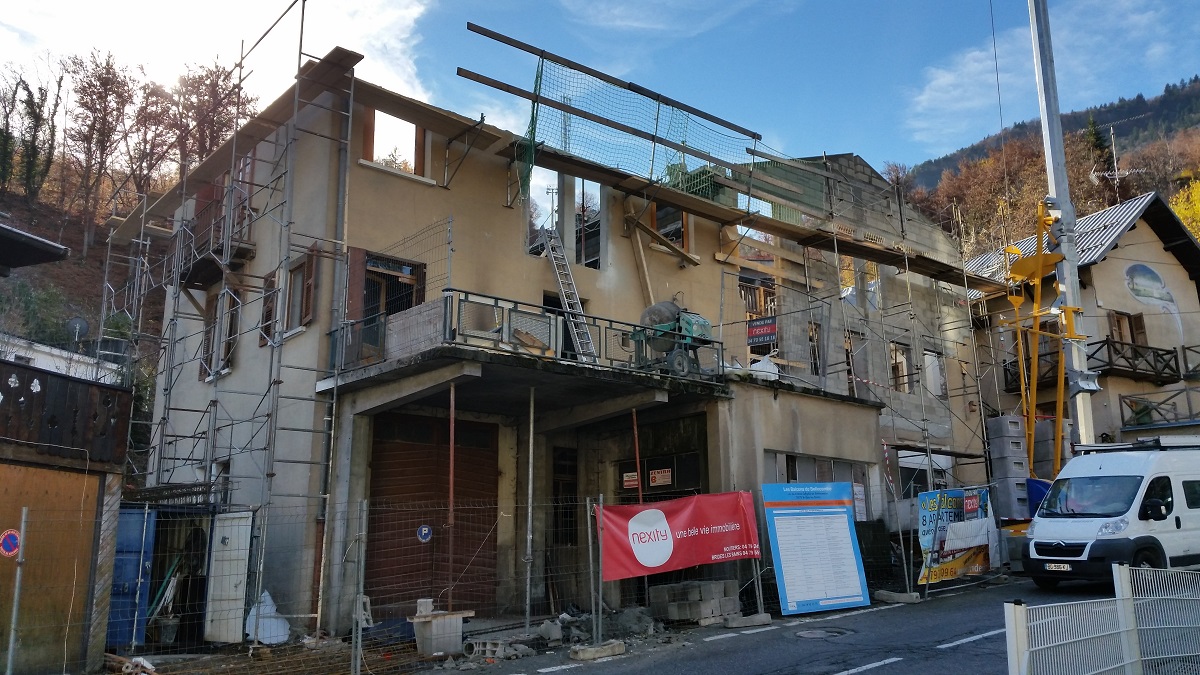

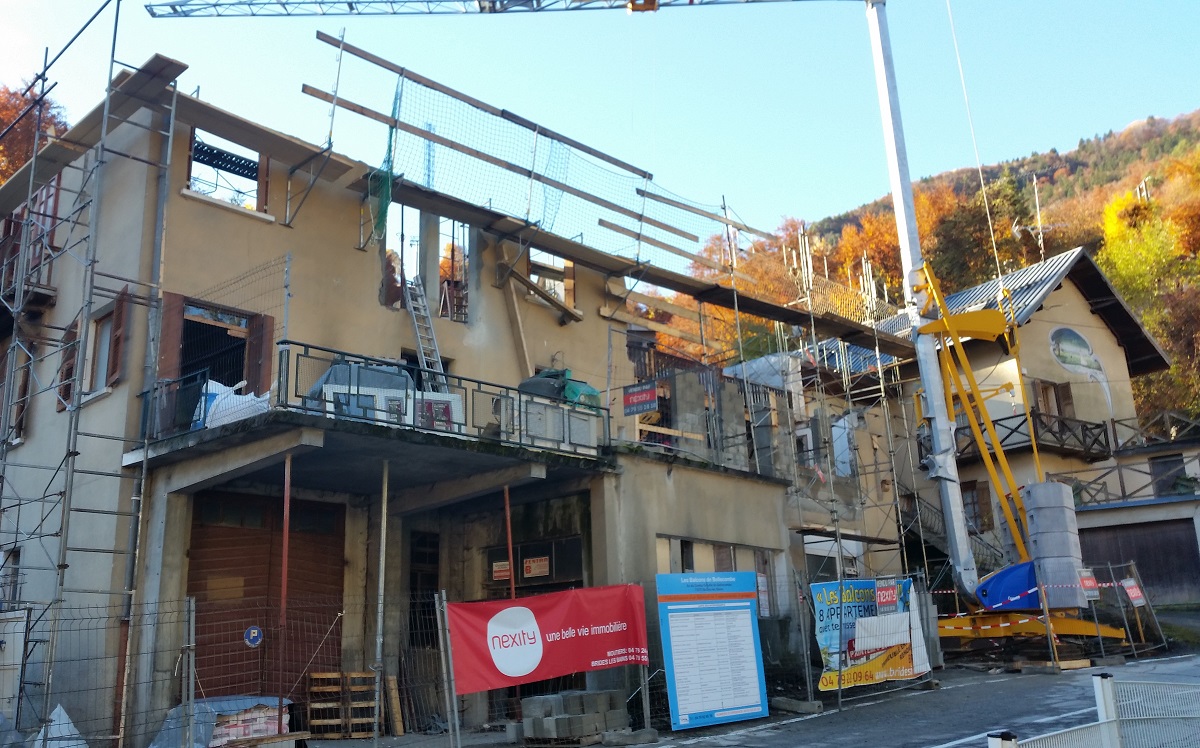

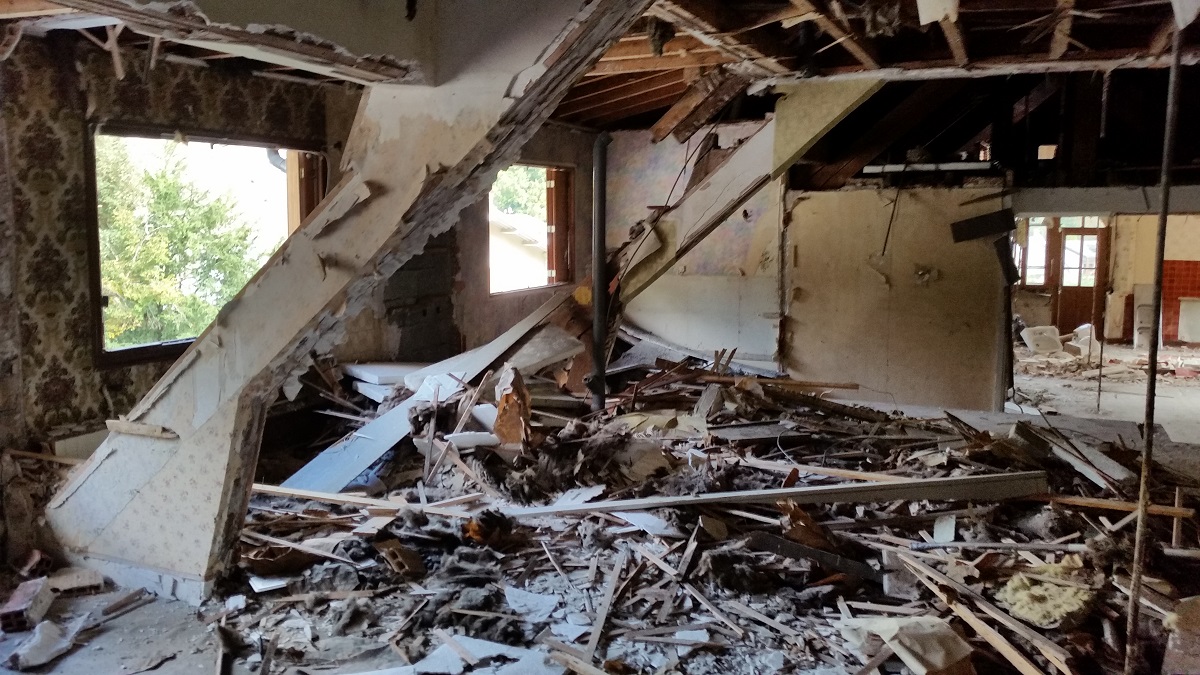

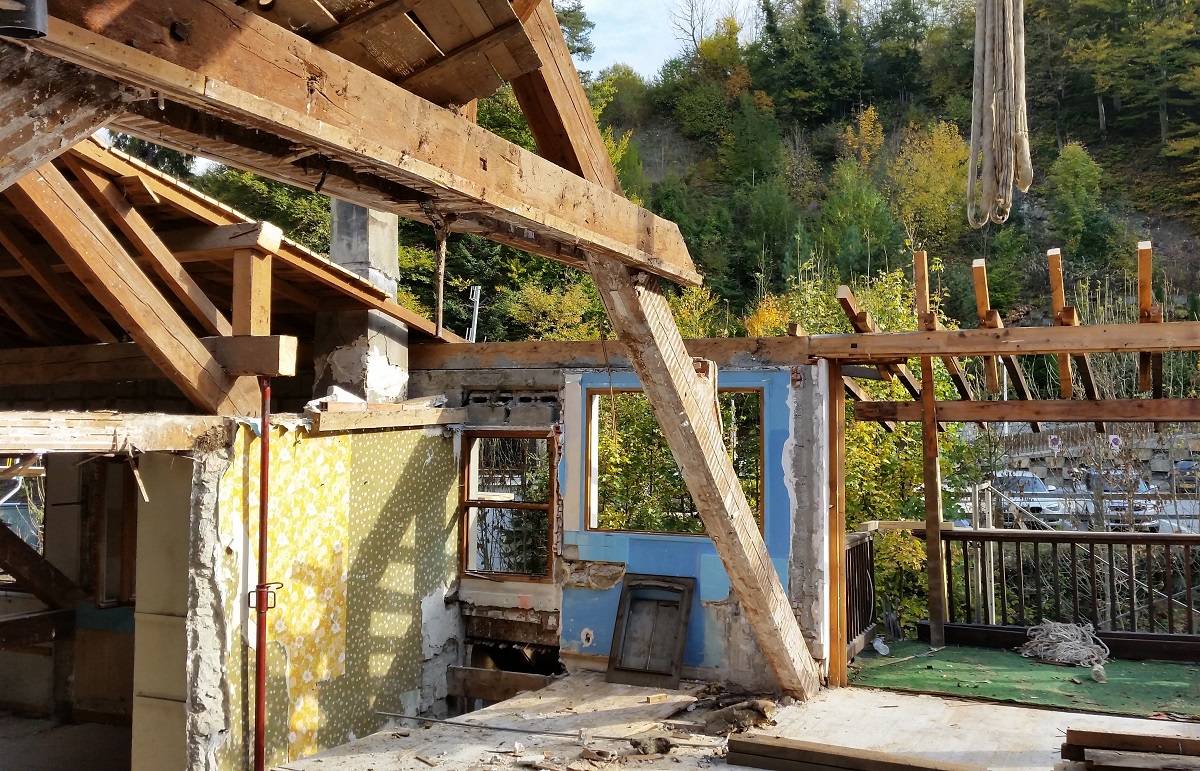

Fin des travaux de démolition…

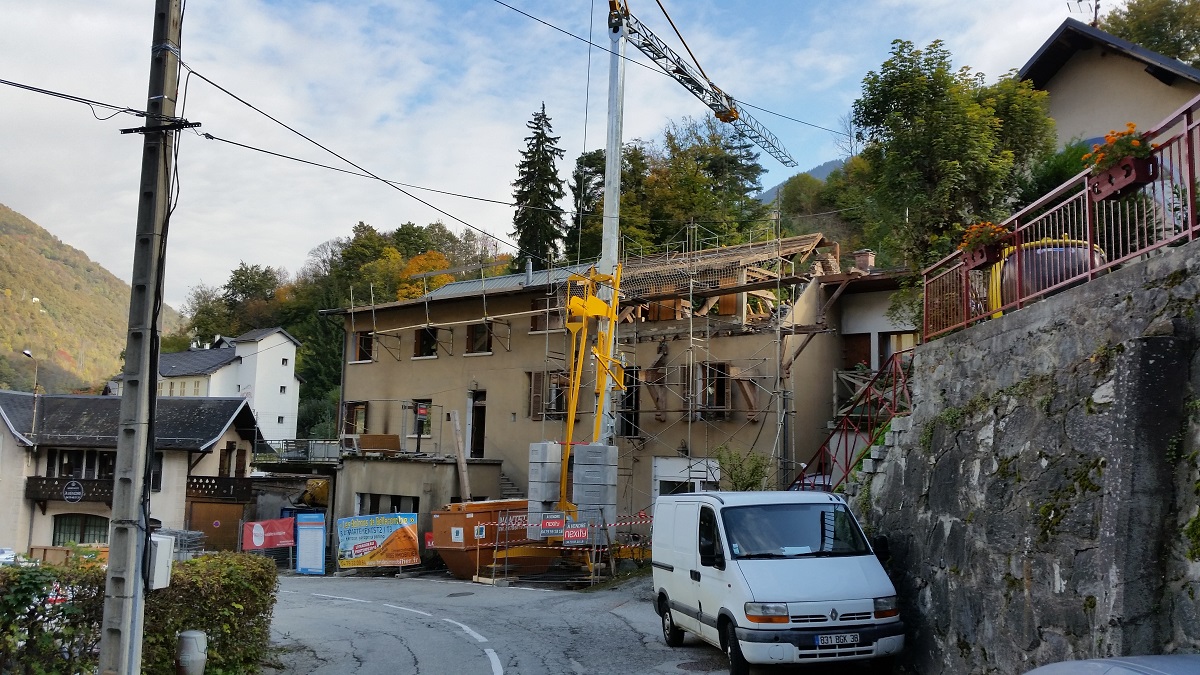

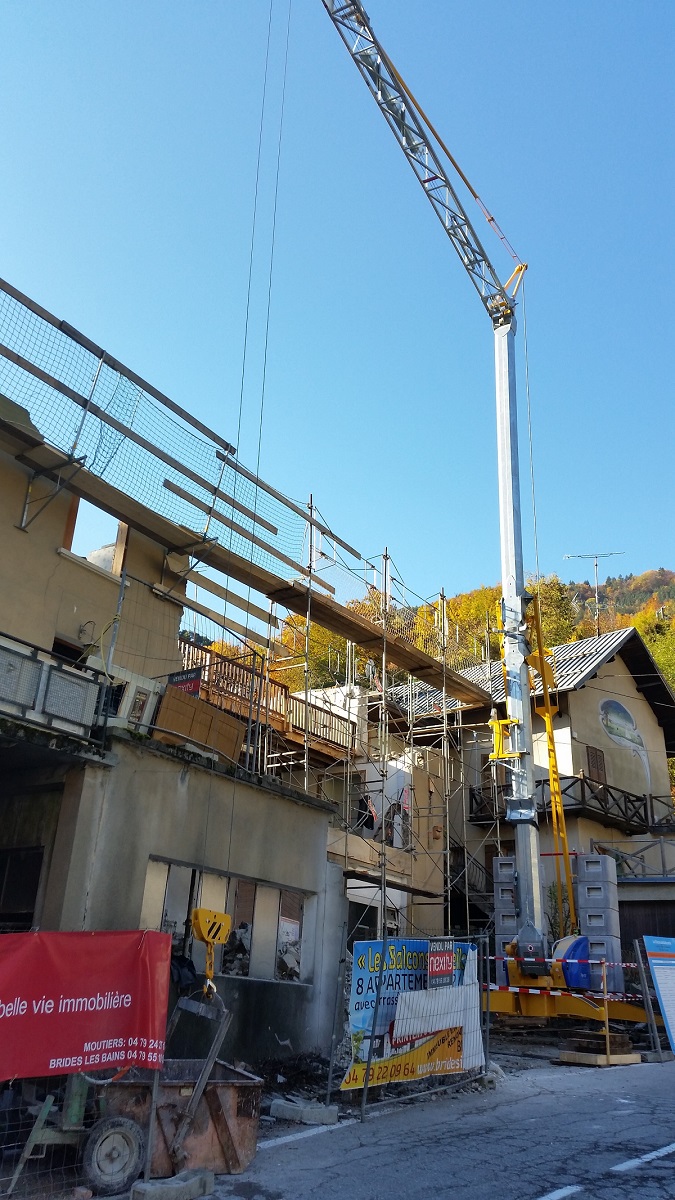

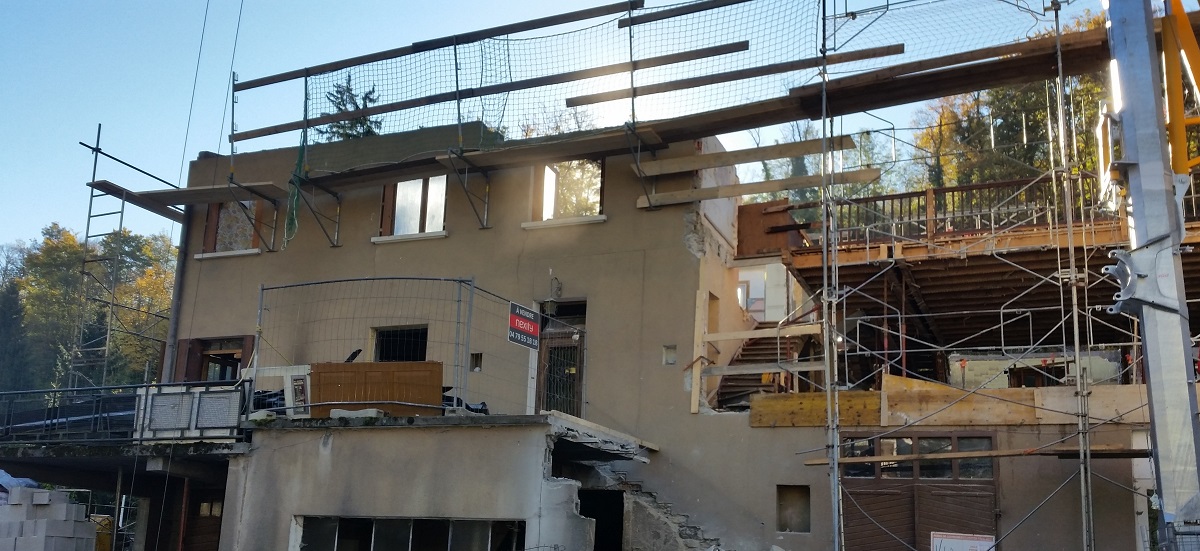

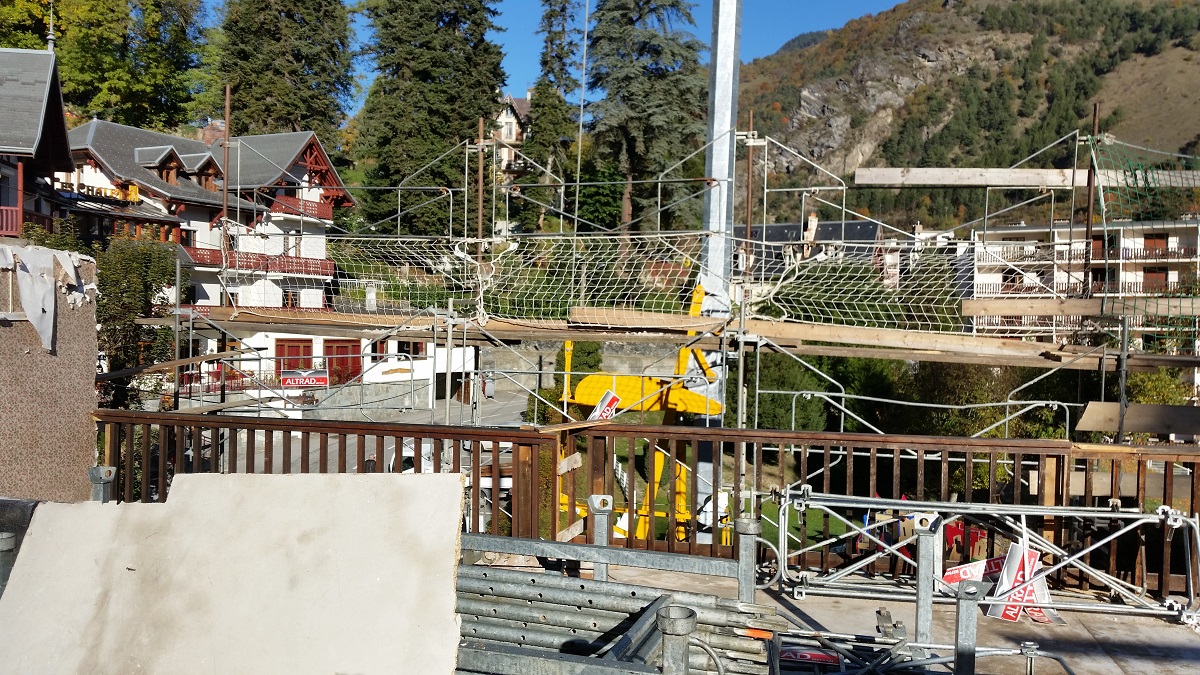

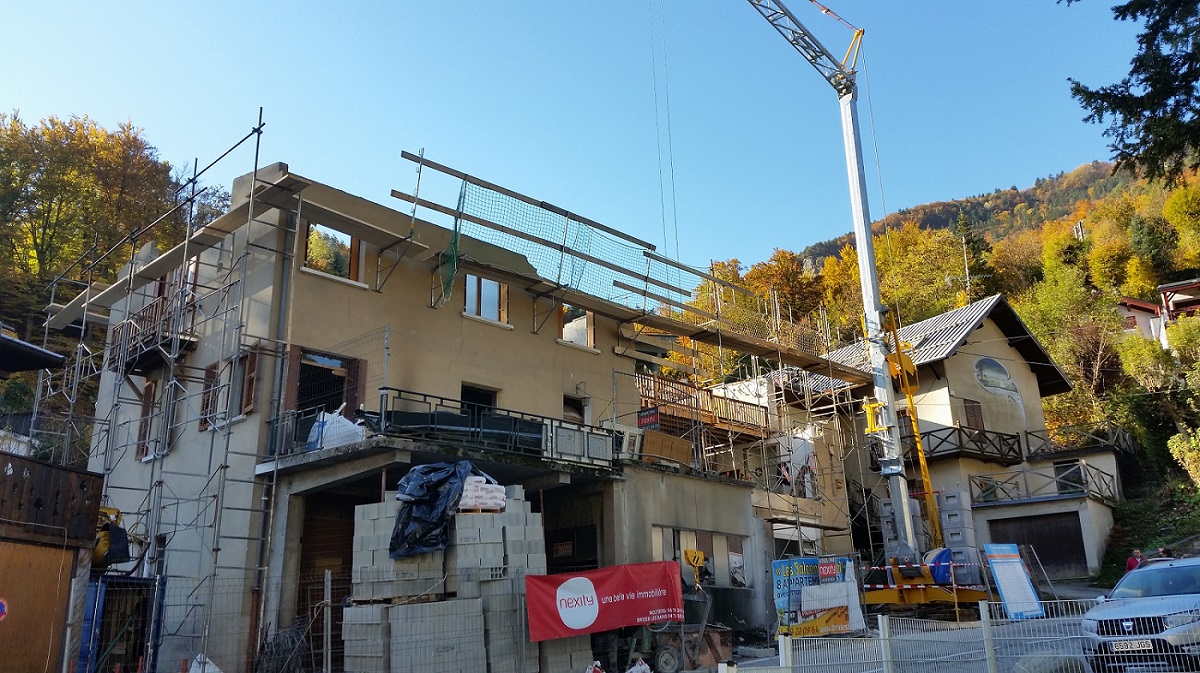

…début des travaux de couverture, arrivée de la grue

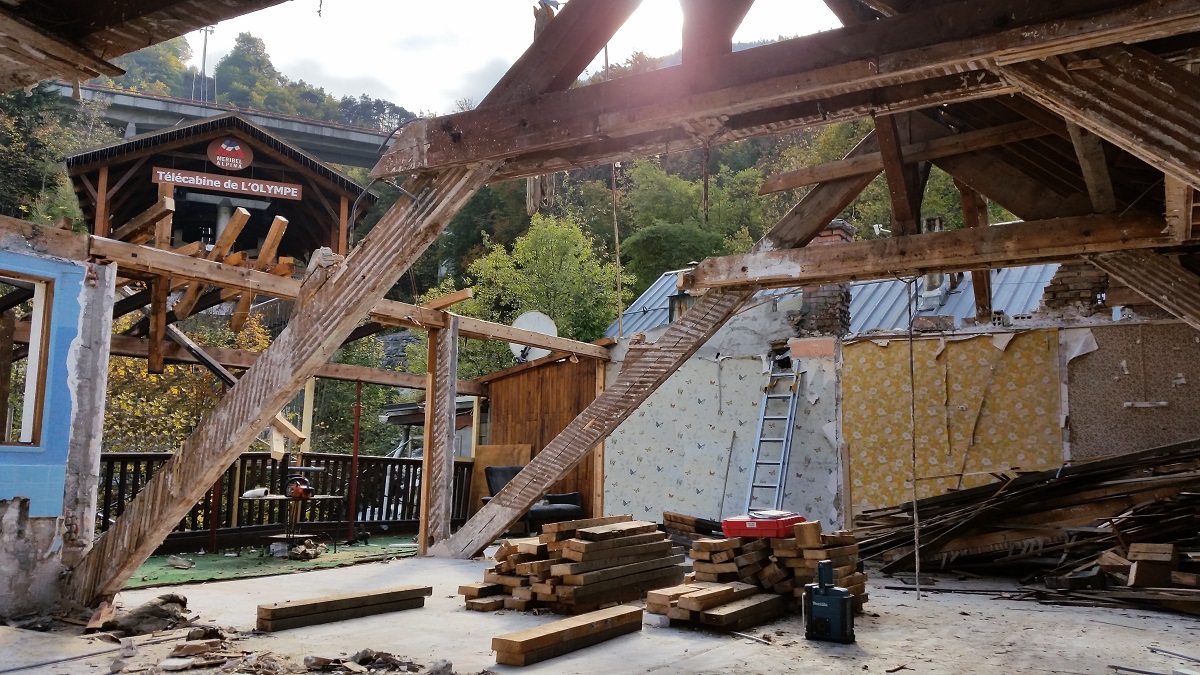

Détail de la façade avant
Une vue insolite sur la télécabine de l’Olympe
La grue est en service
Des travaux spectaculaires

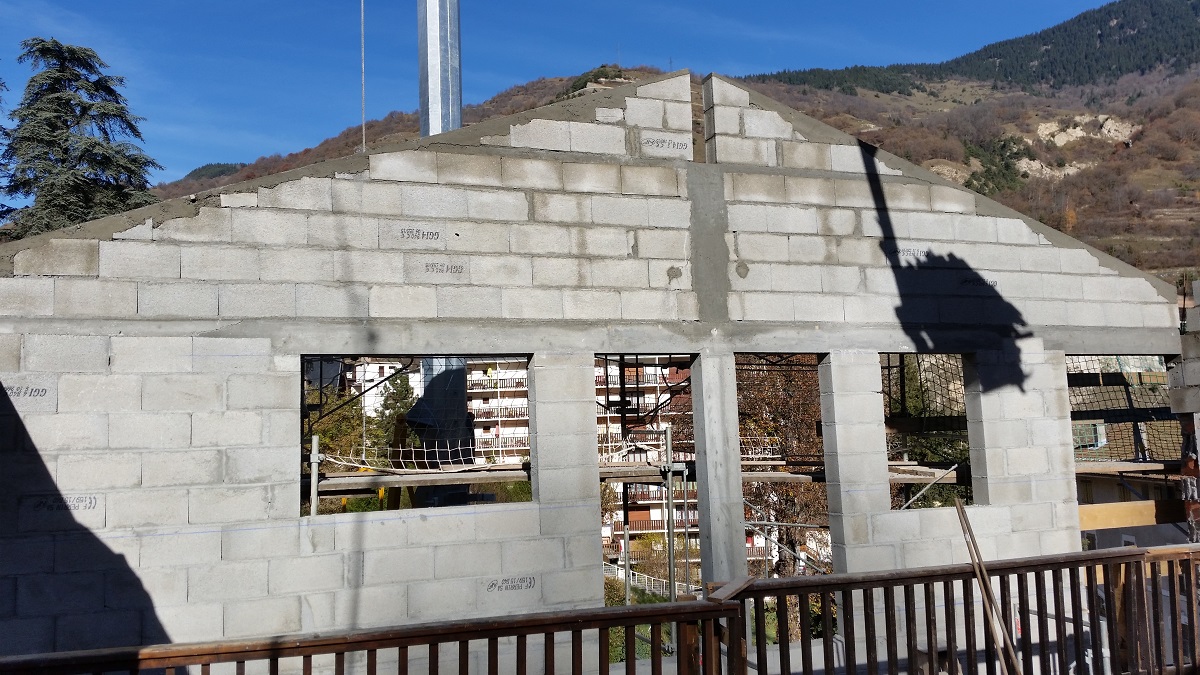

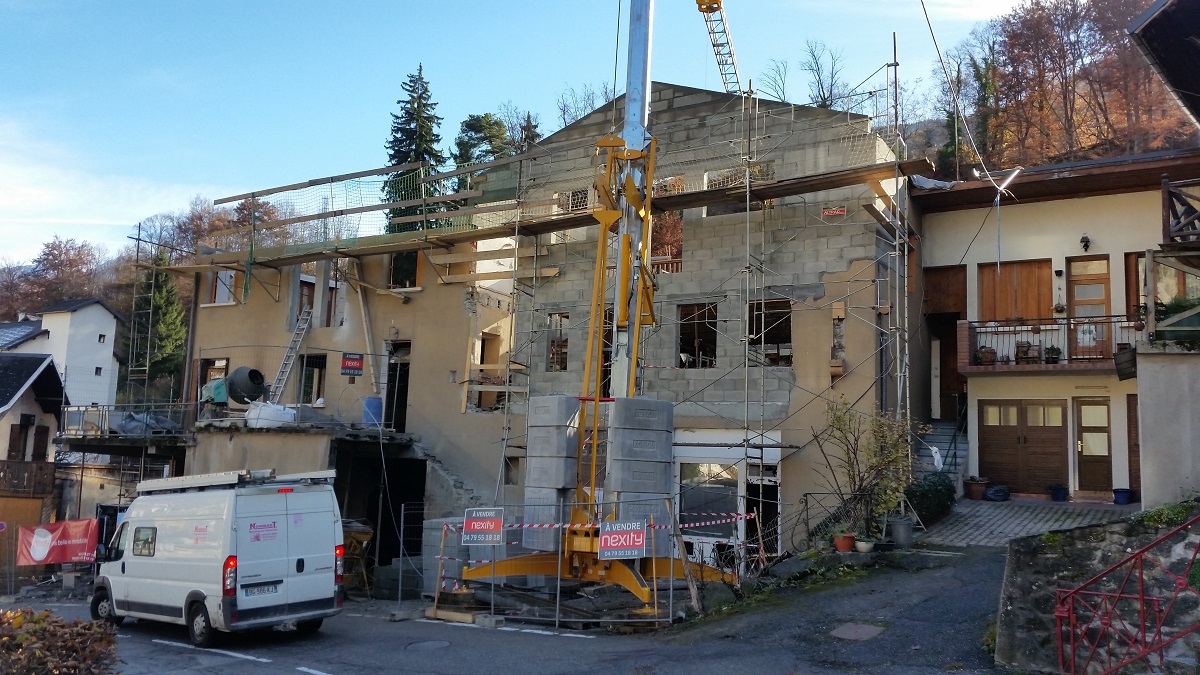

La couverture et la charpente sont totalement déposés. La phase de reconstruction peut démarrer….
Futures entrées des lots 1 et 2
Vue générale façade avant
Des prises de vues surprenantes…

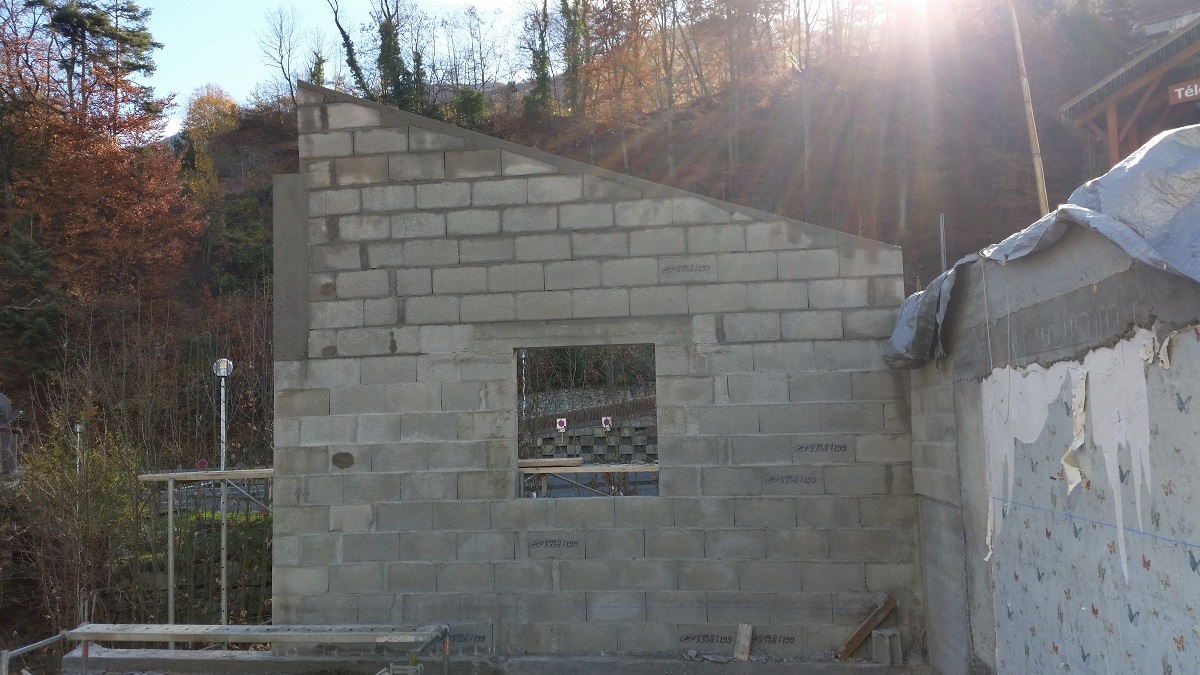

La reconstruction peut démarrer

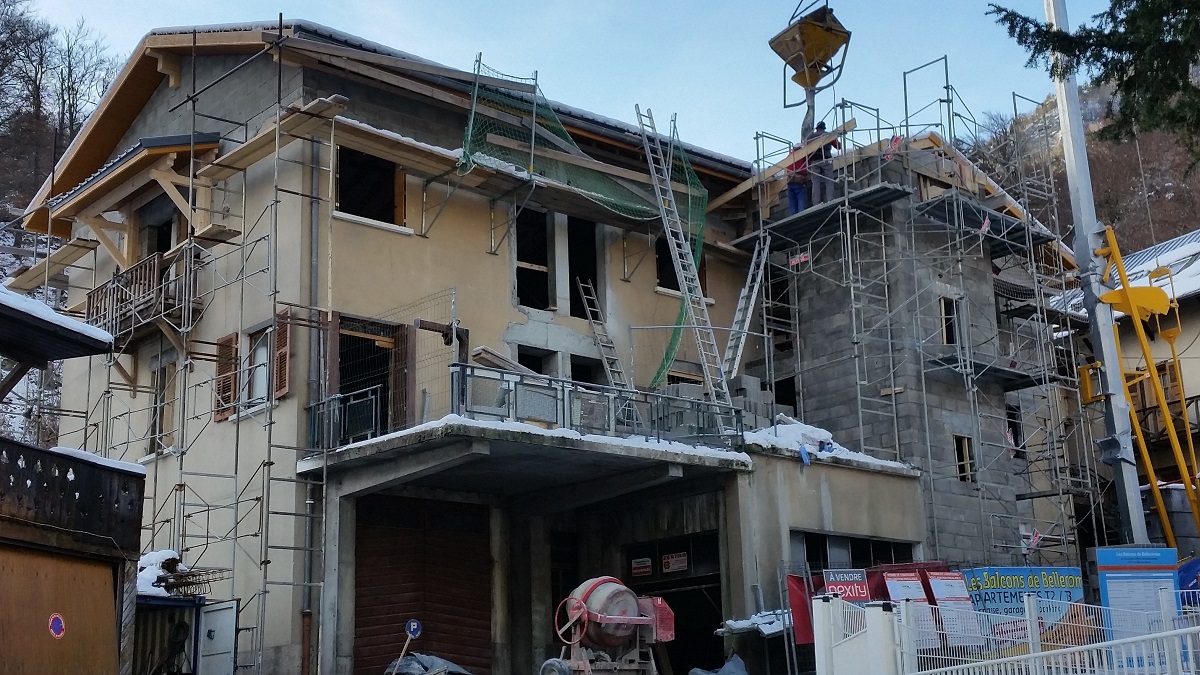

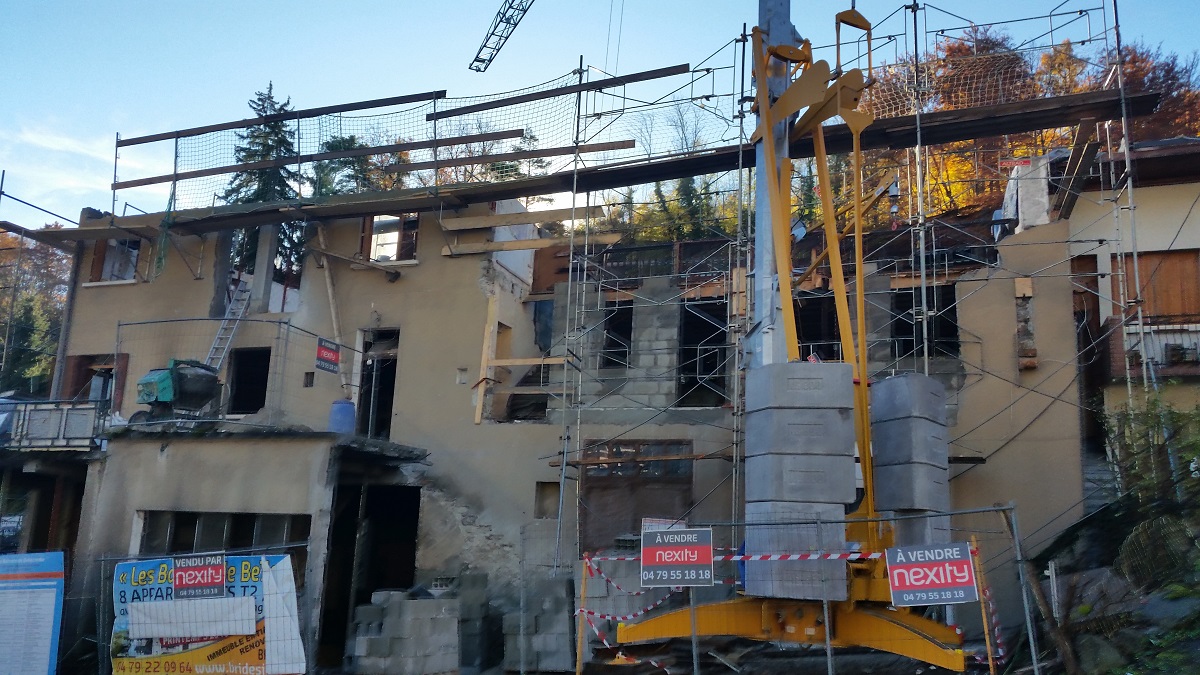

30 OCTOBRE 2015

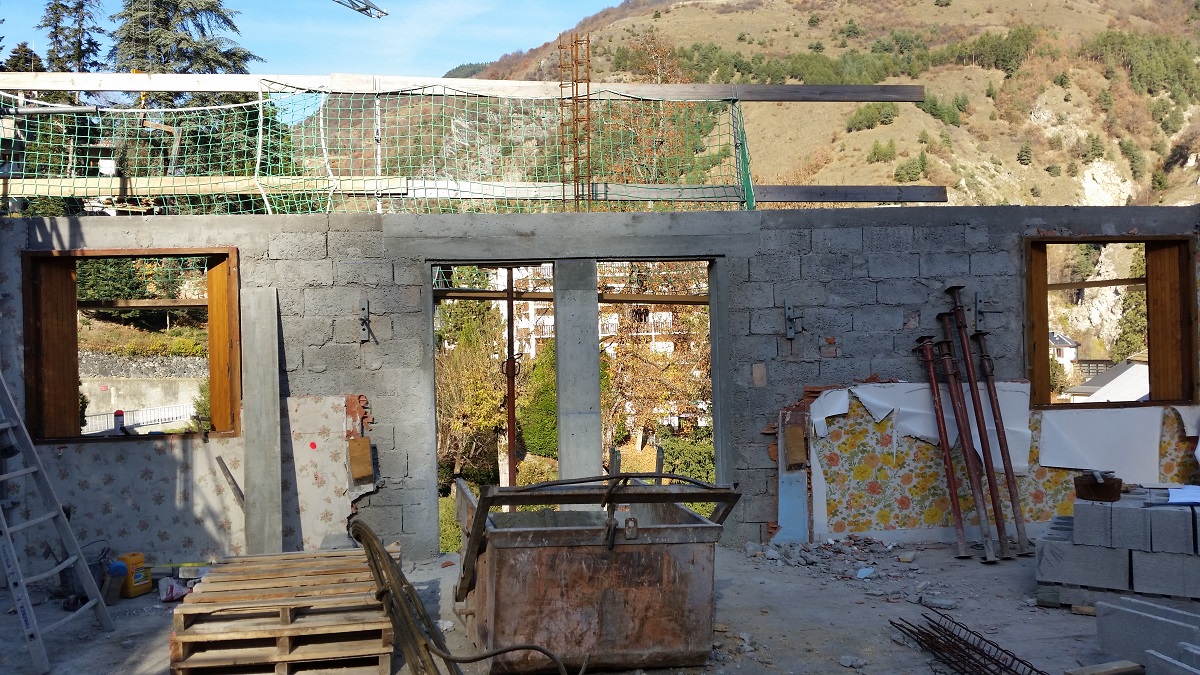

Démarrage des travaux de maçonnerie
Reconstruction en cours…
Façade avant sous le soleil…

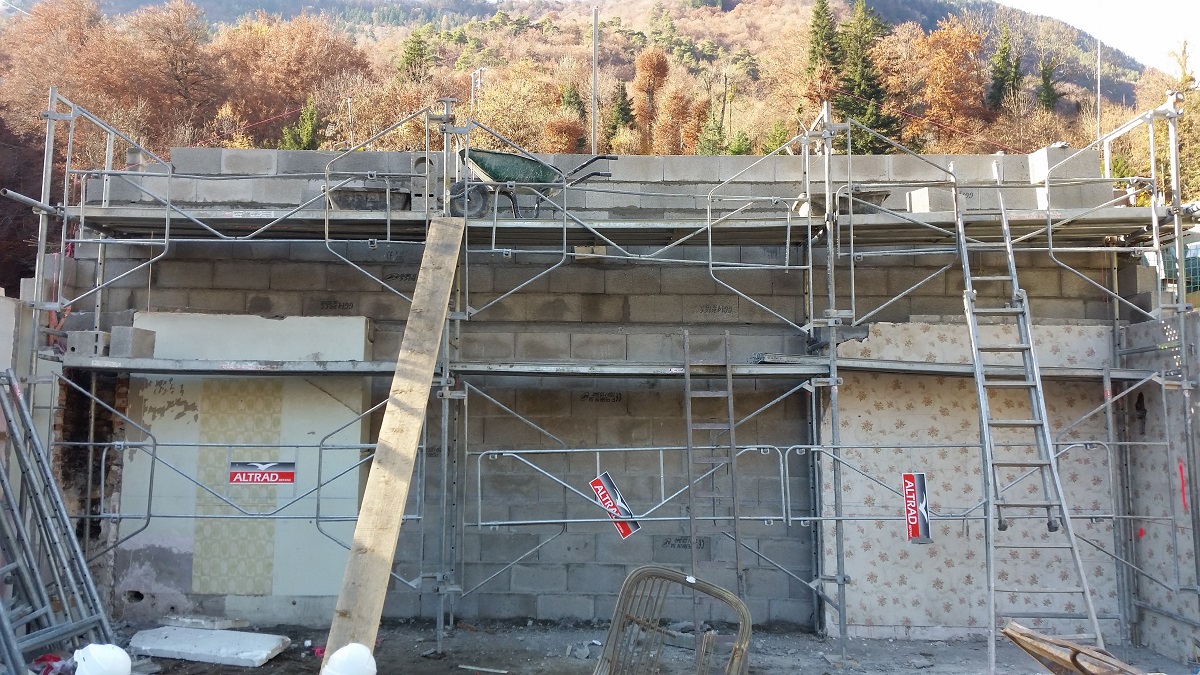

NOVEMBRE 2015
La phase de reconstruction se poursuit, les maçons sont à l’œuvre…
Façade avant depuis le haut de la rue
Vue depuis l’intérieur…
Les maçonneries prennent forme
Une vue depuis le bâtiment sur les belles couleurs d’automne…
… et sur les montagnes
Arrivée vers le bâtiment par le centre de Brides

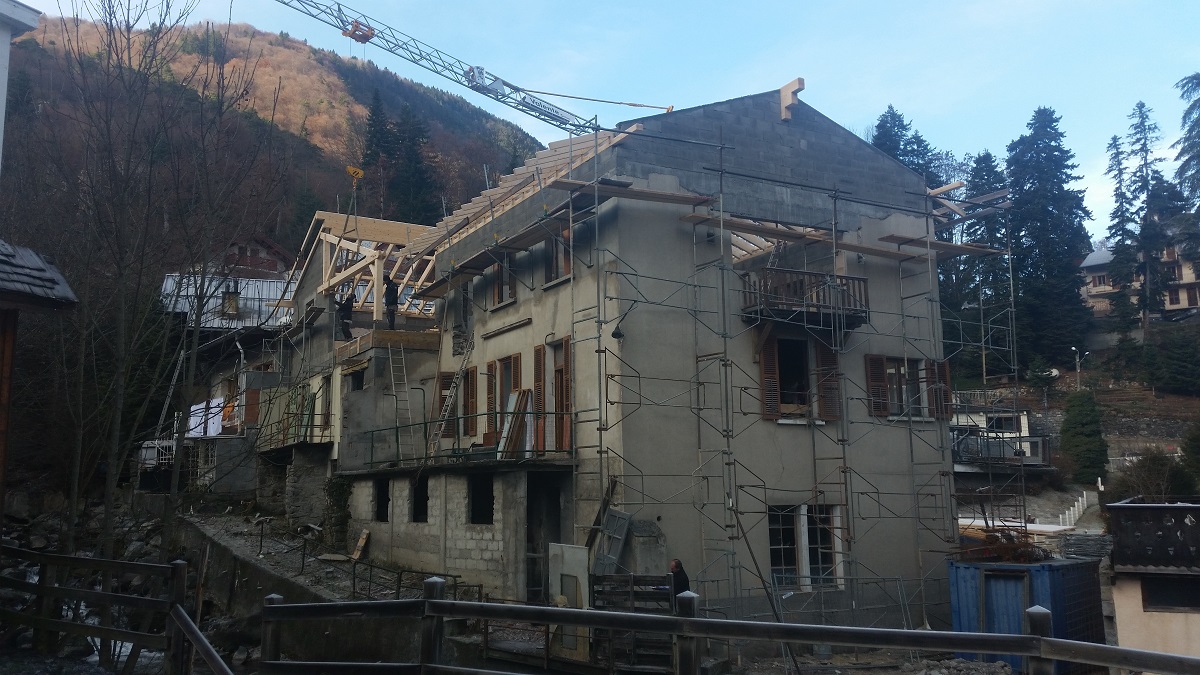

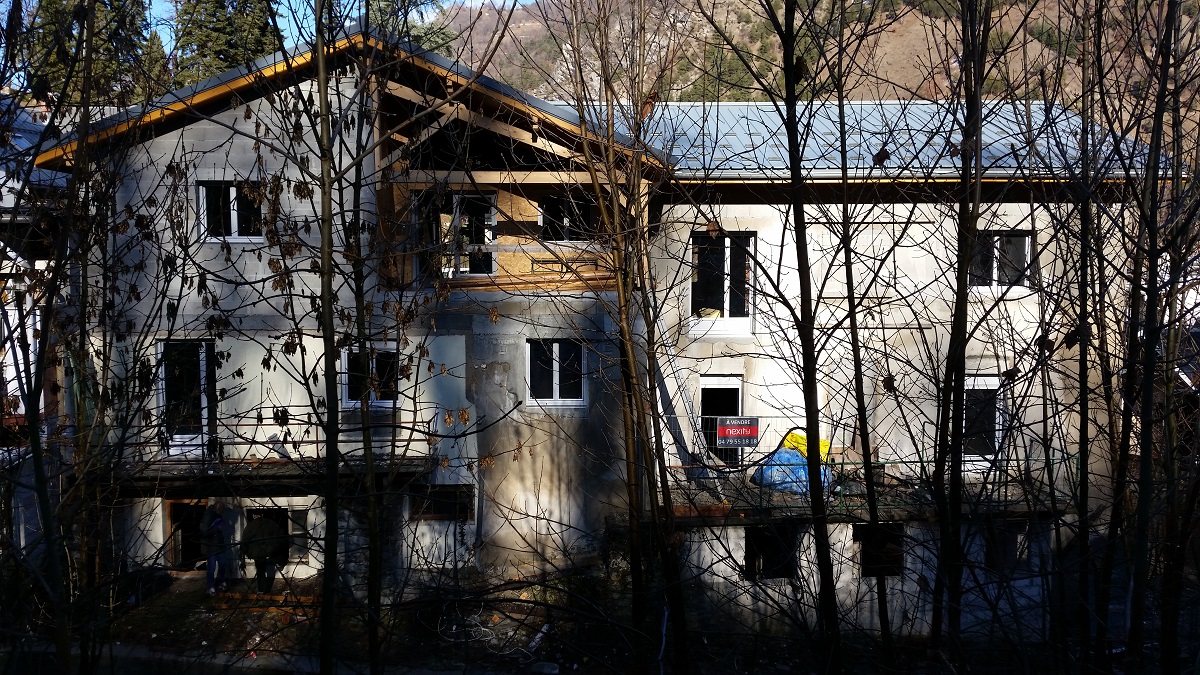

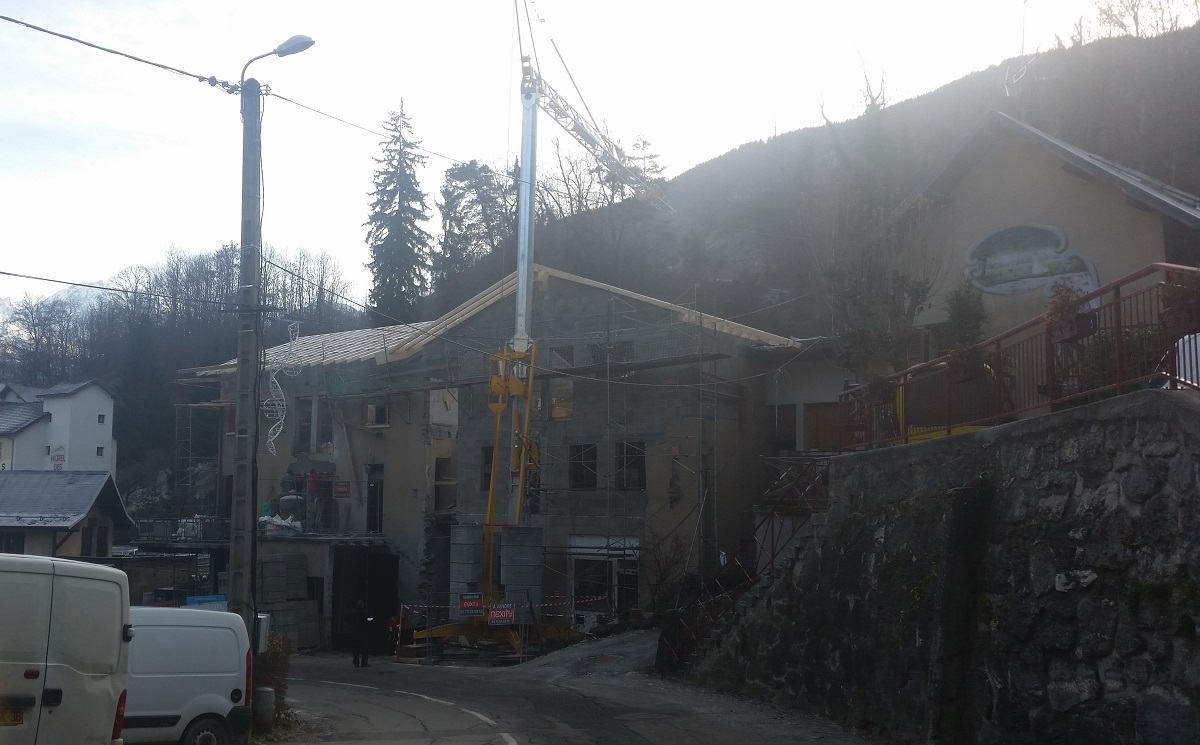

DECEMBRE 2015

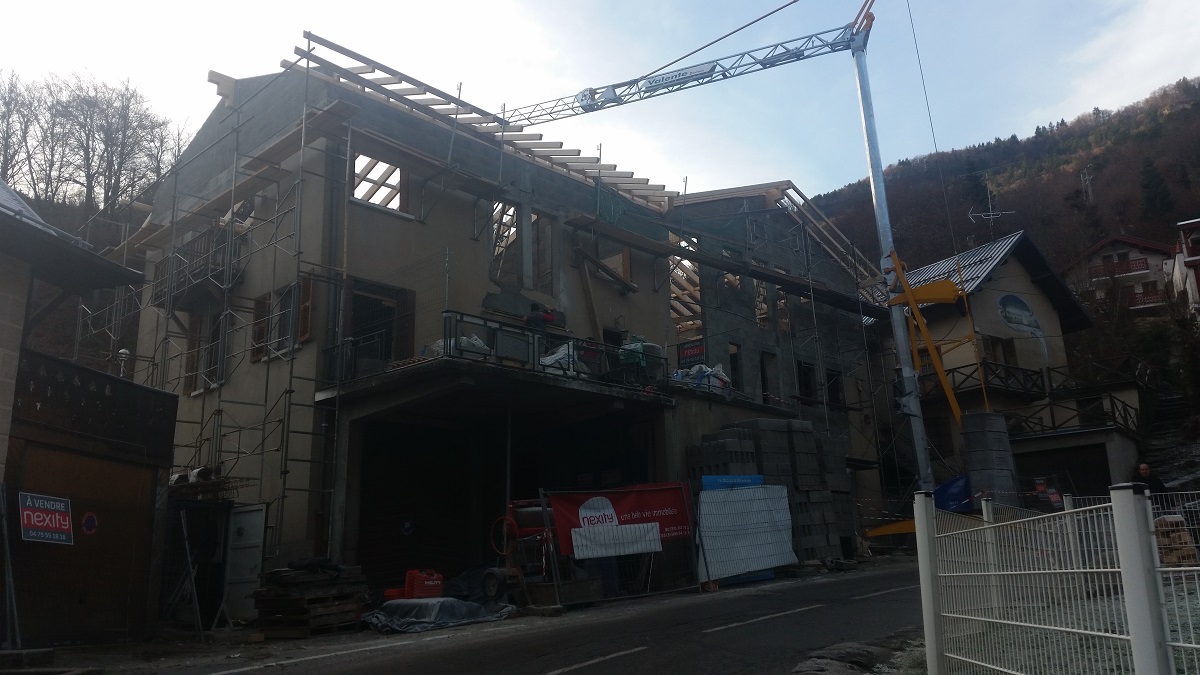

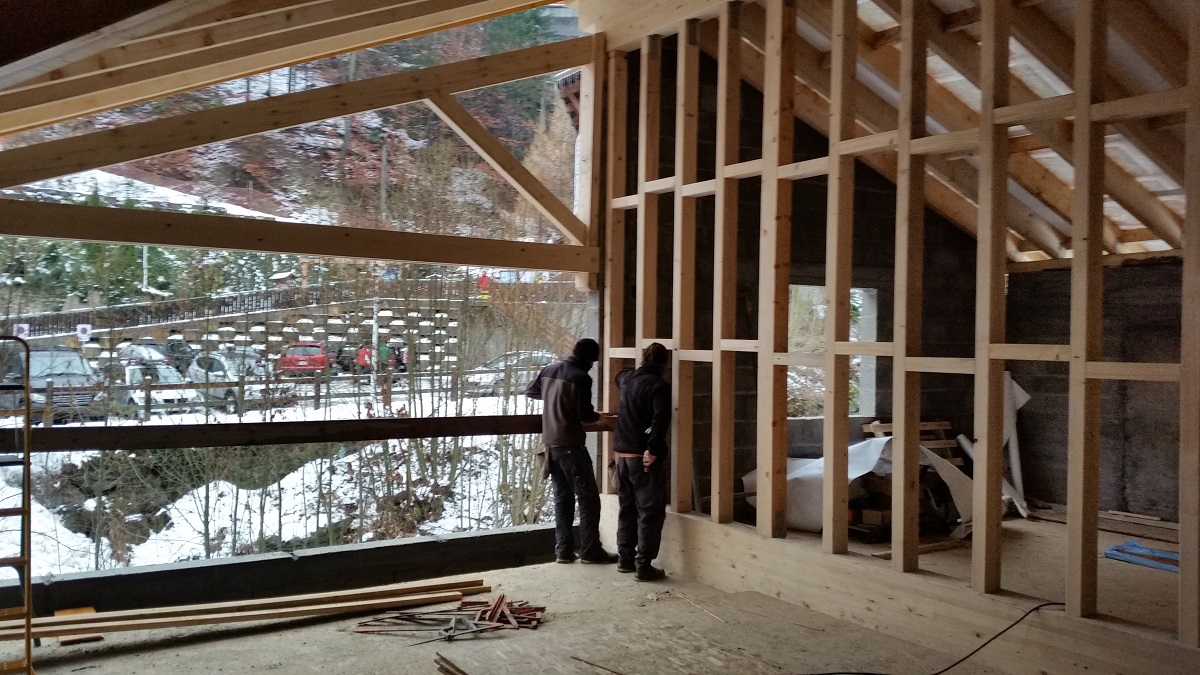

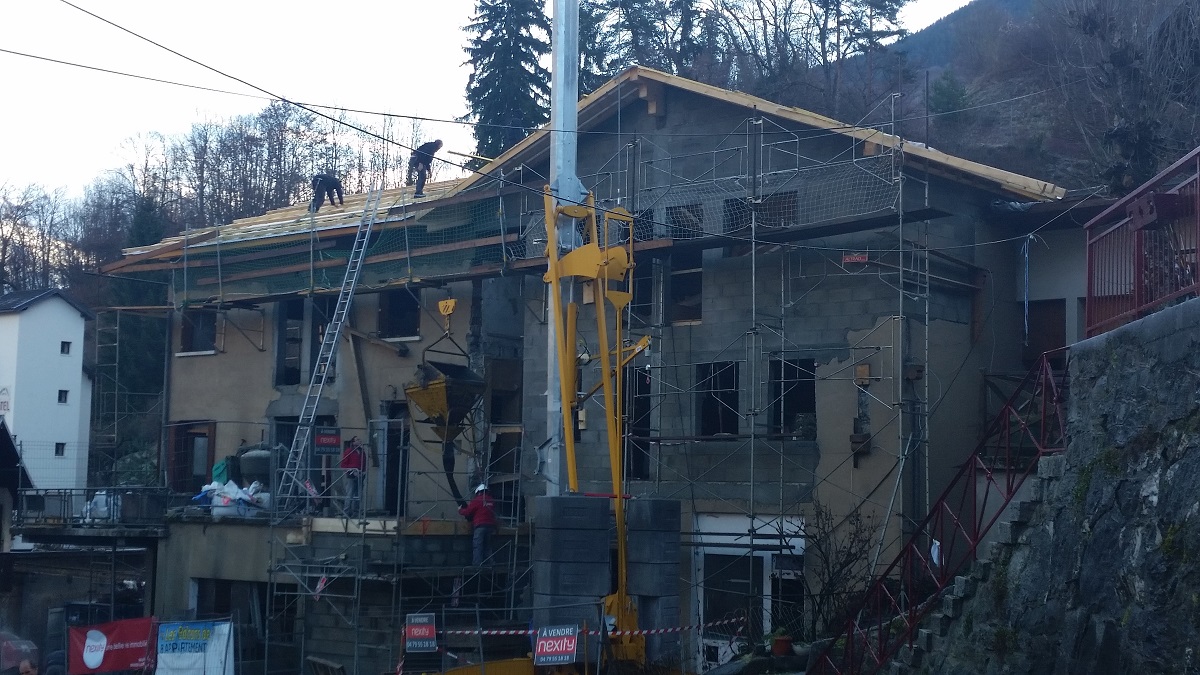

Les menuisiers démarrent, les travaux de toiture et de maçonnerie continuent

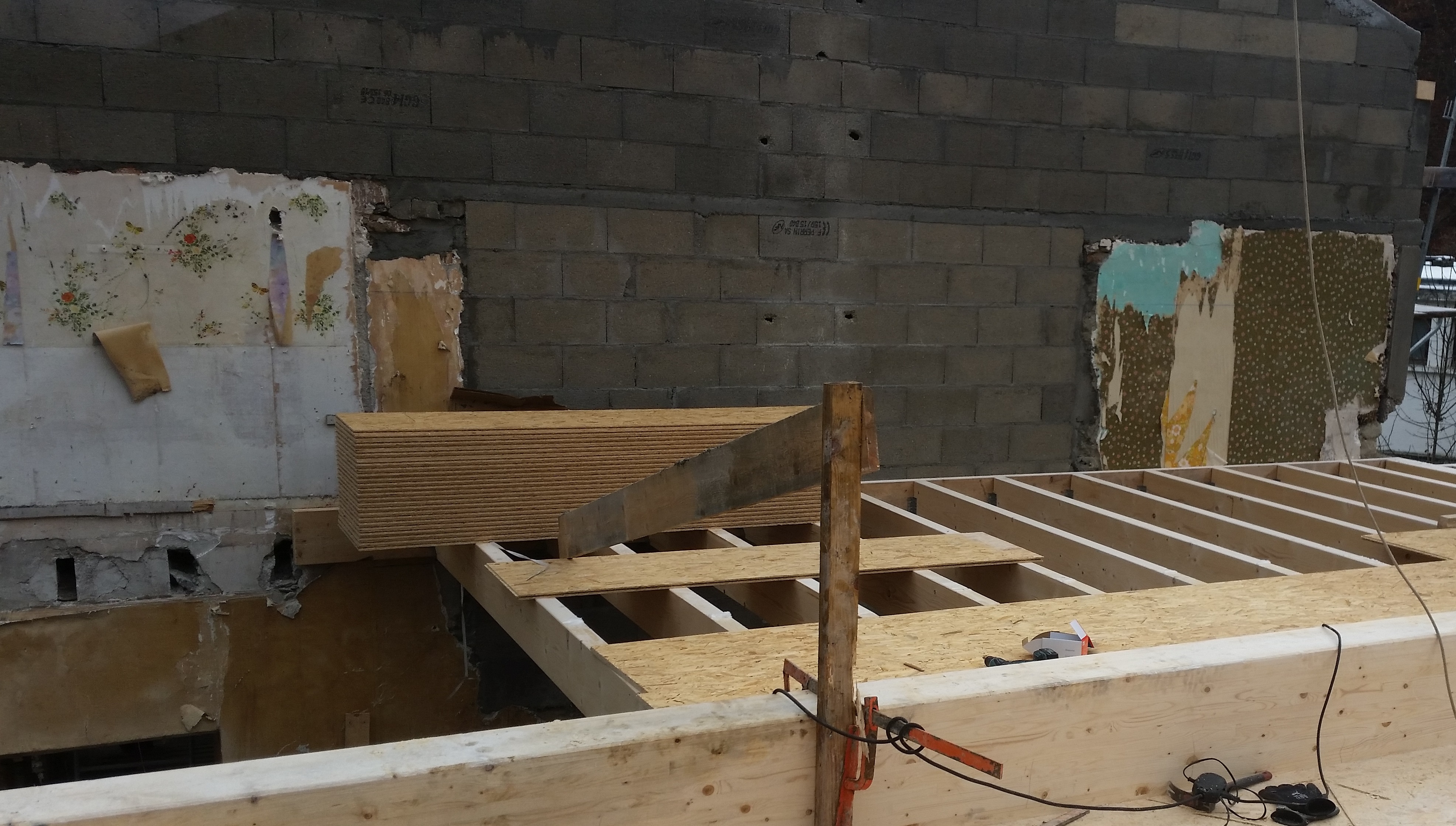

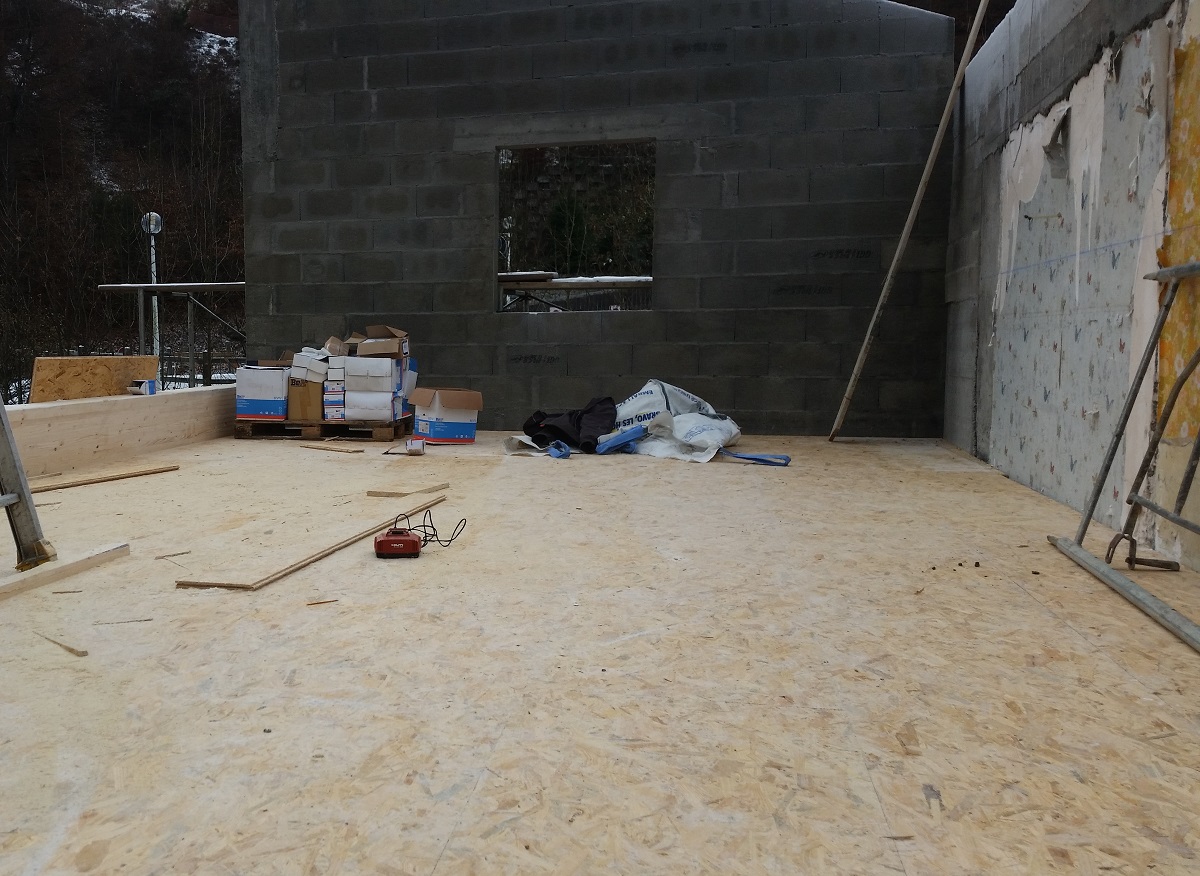

Mise en place du nouveau plancher
Le 2ème étage a bien évolué…
Le bâtiment évolue

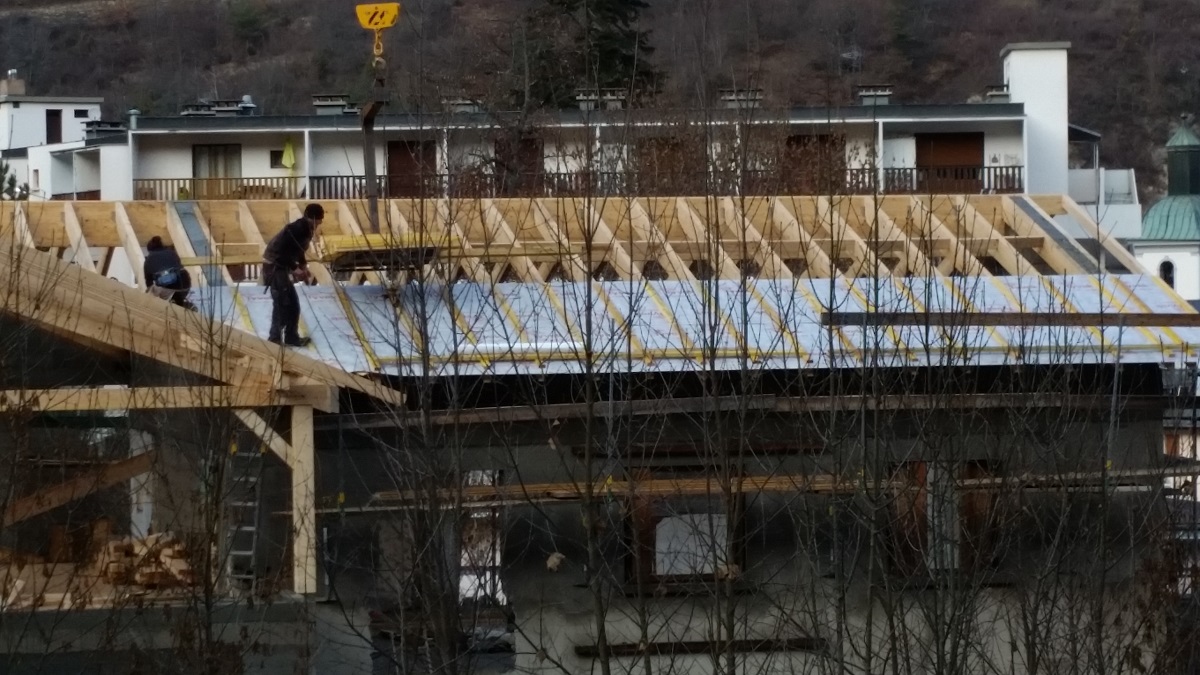

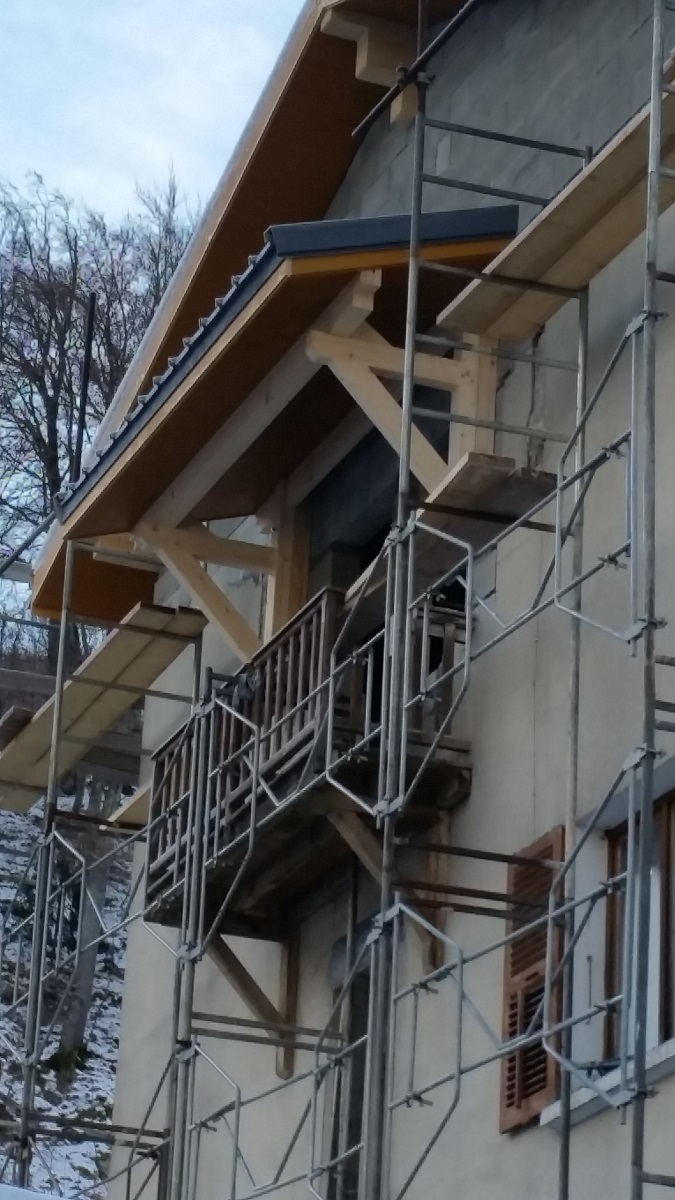

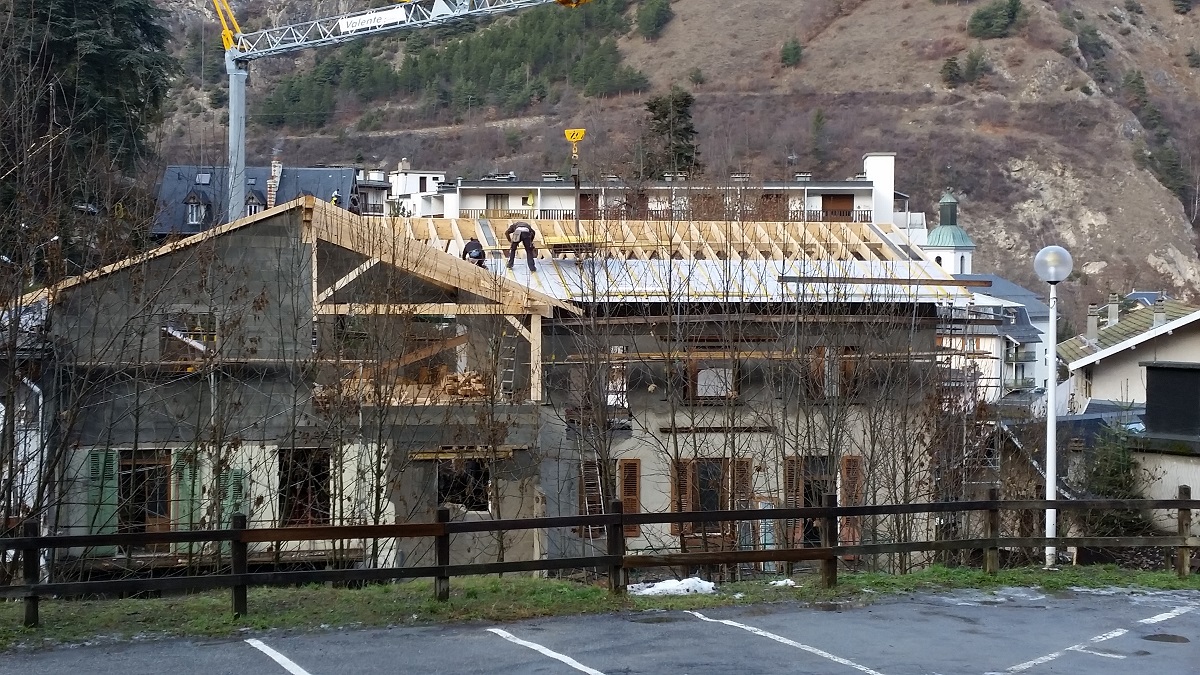

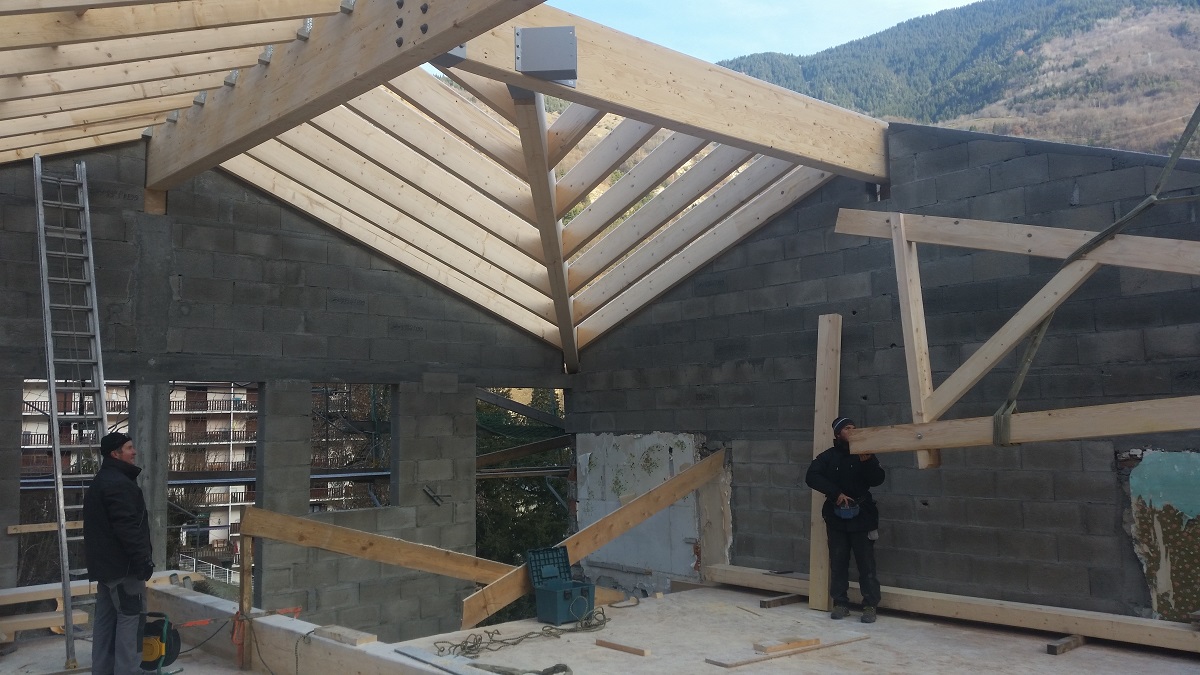

La charpente avance rapidement
Le pignon
Gros plan sur la charpente
vue arrière

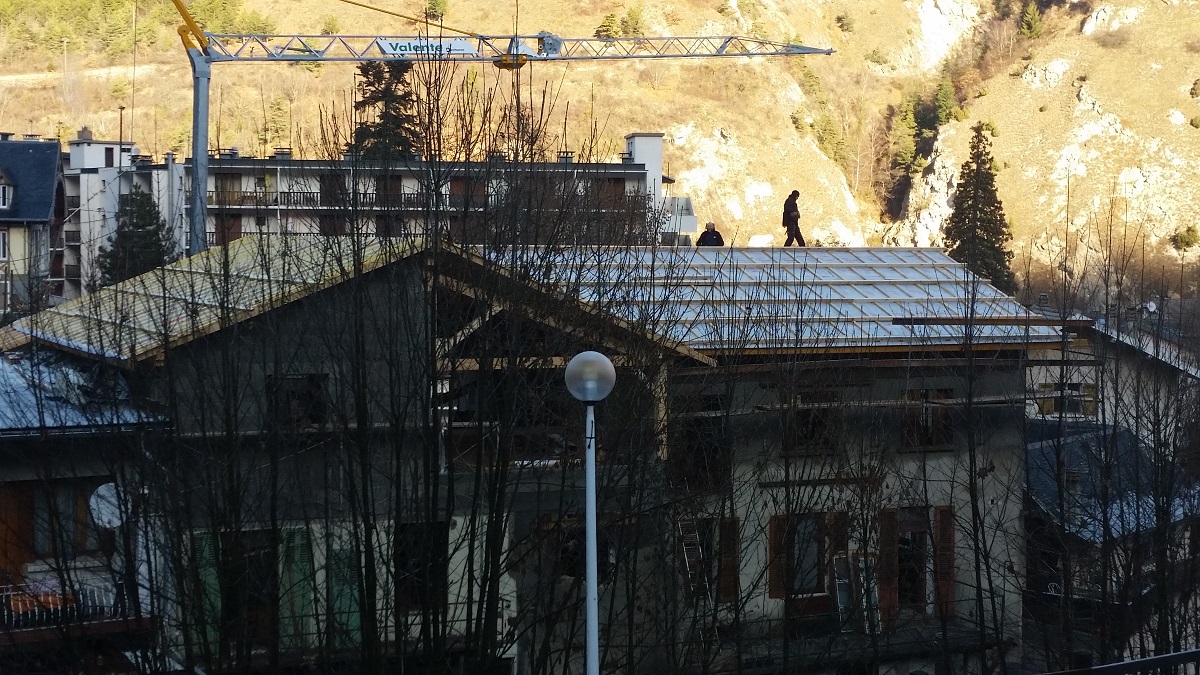

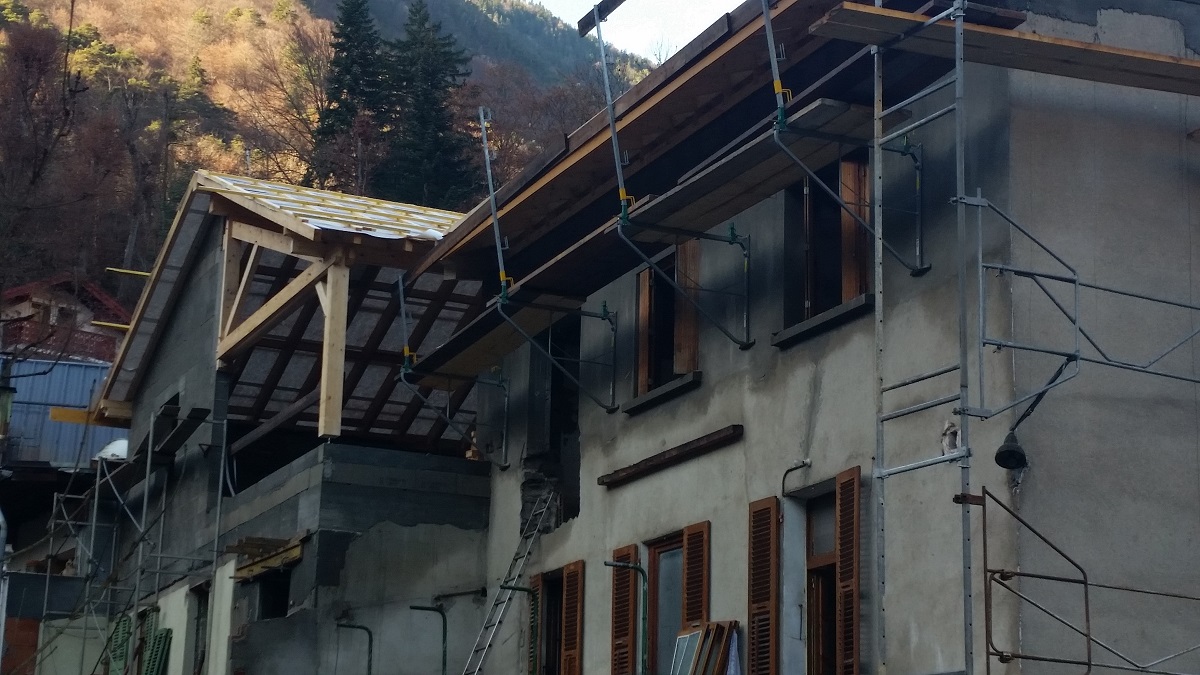

La pose du pare pluie est en cours

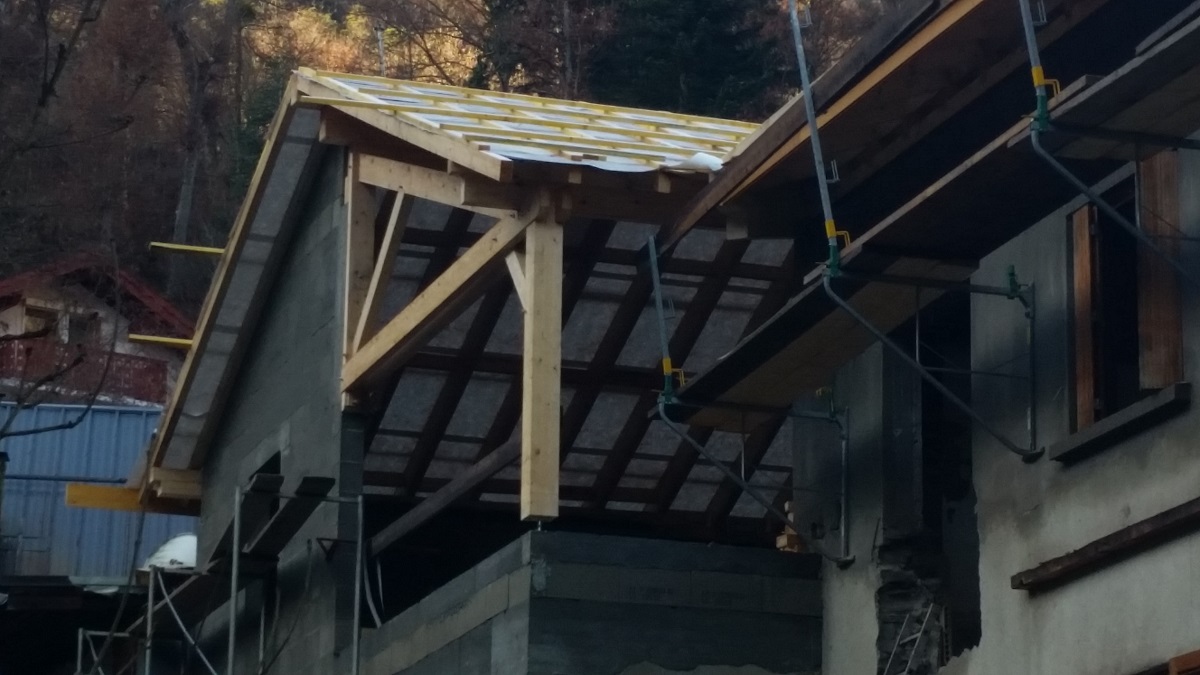

18 décembre, même vue, le pare pluie est entièrement posé
Vue avant
Vue arrière
Gros plan sur le lot 7

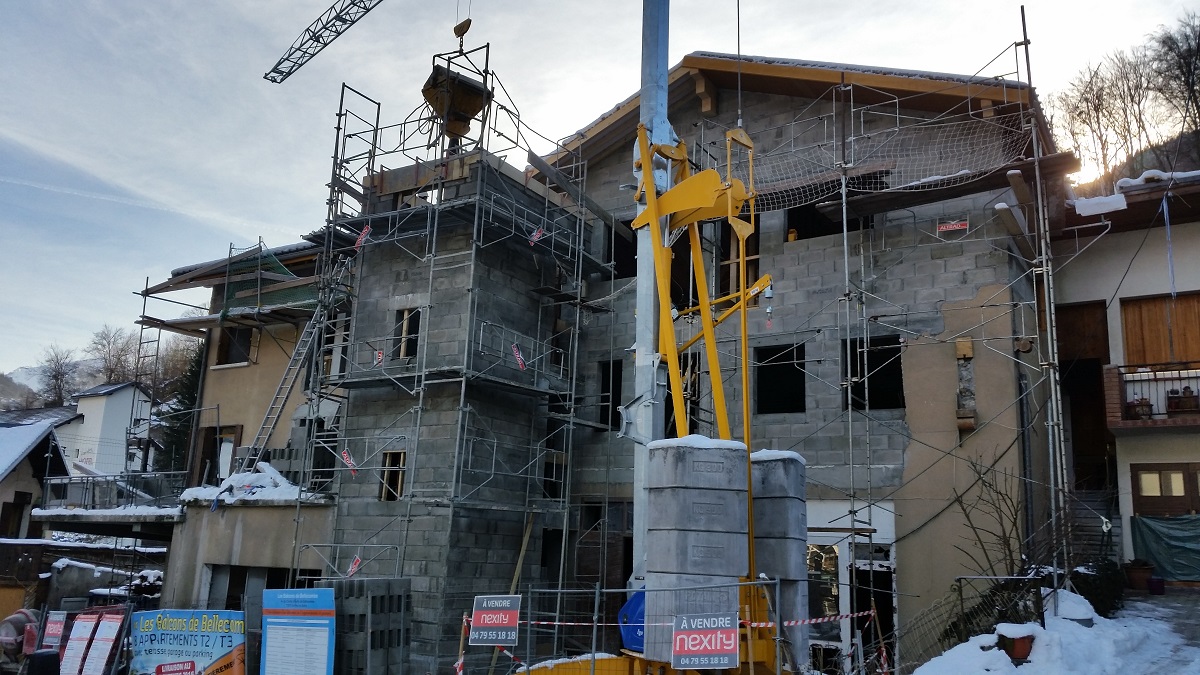

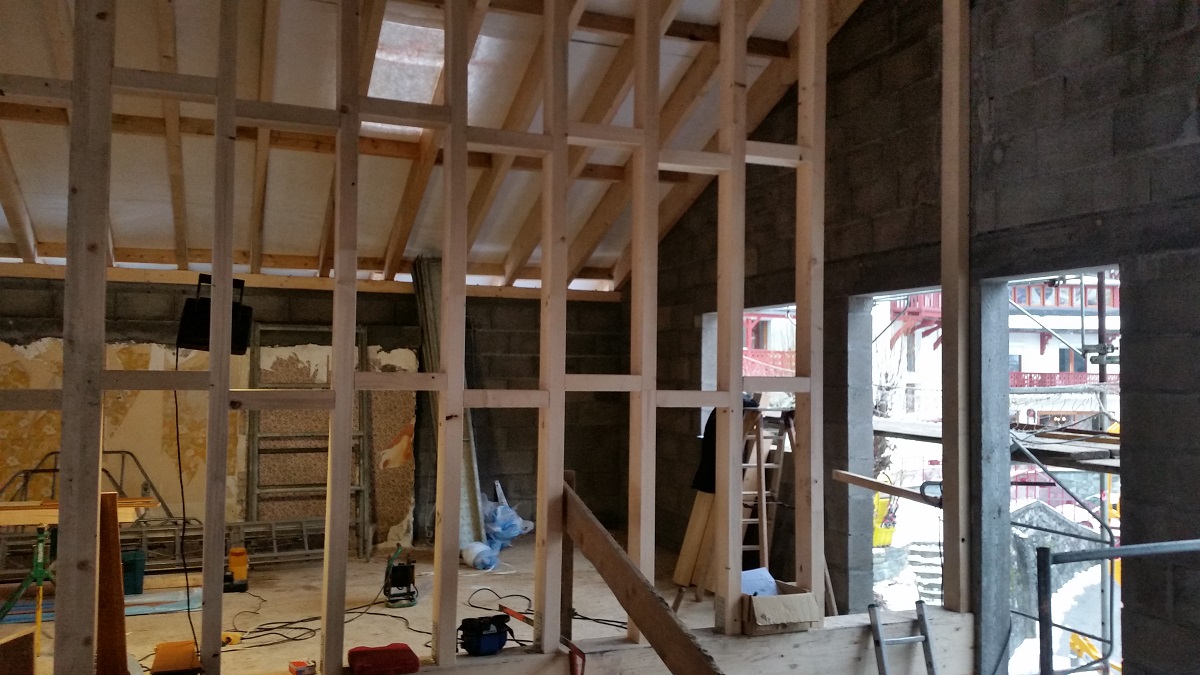

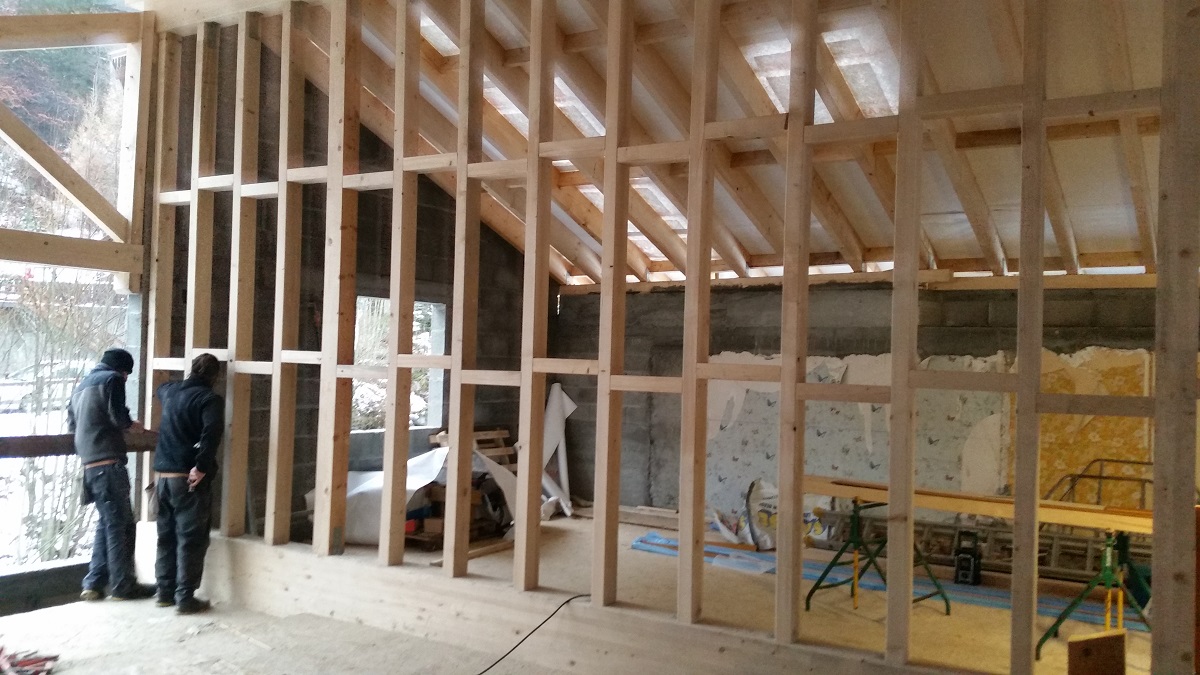

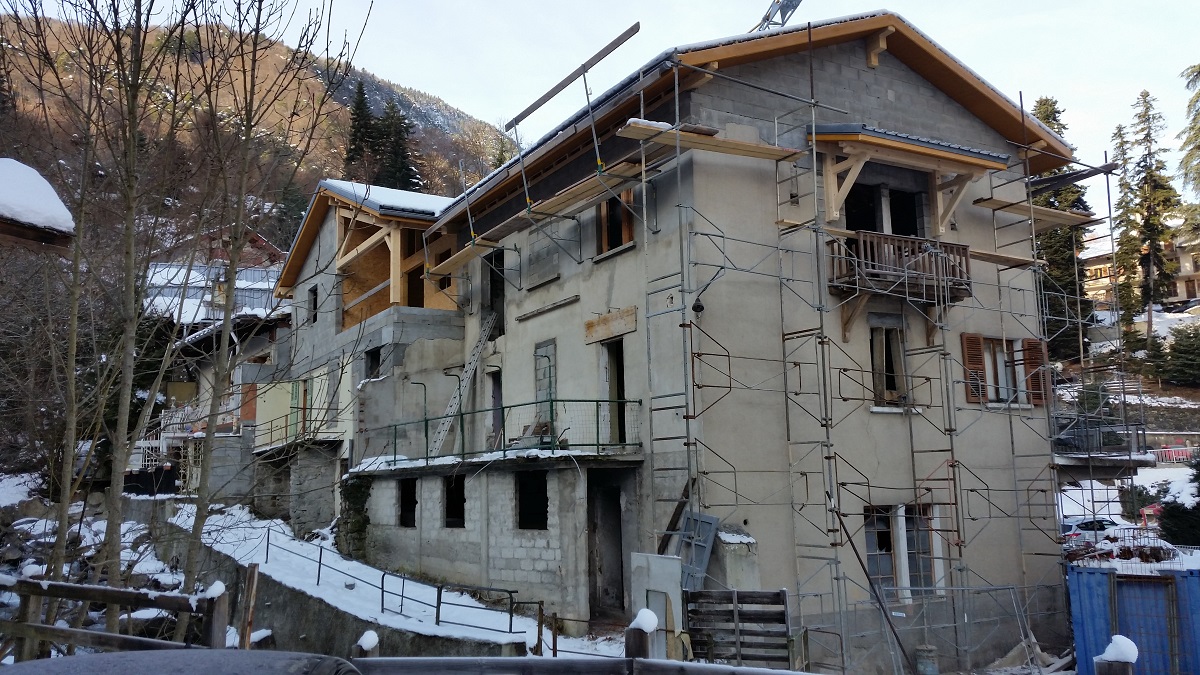

JANVIER 2016

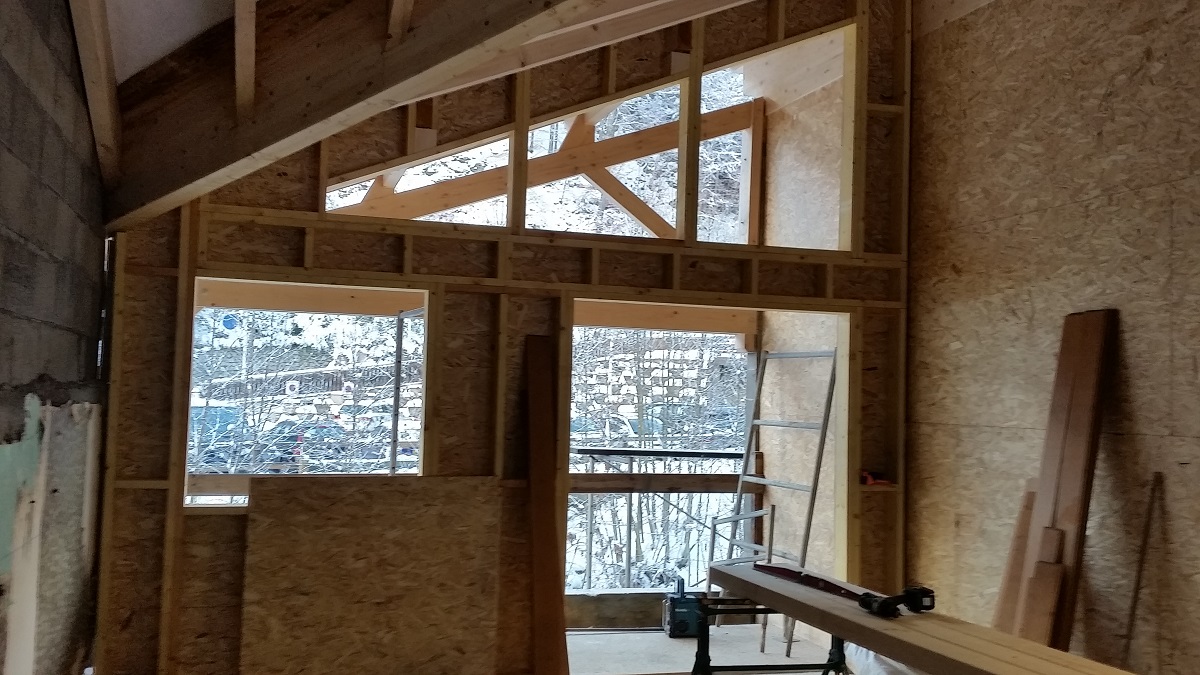

Les séparations intérieures apparaissent
Division entre les lots 7 et 8
Les volumes prennent forme
Toujours une vue dégagée

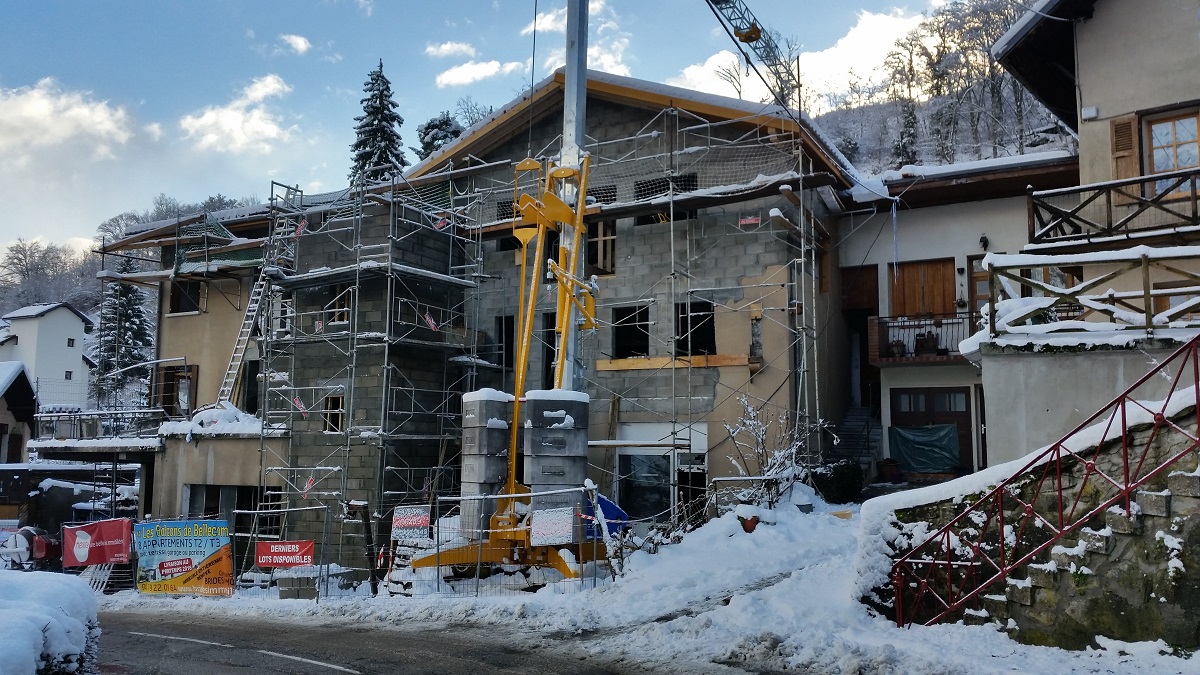

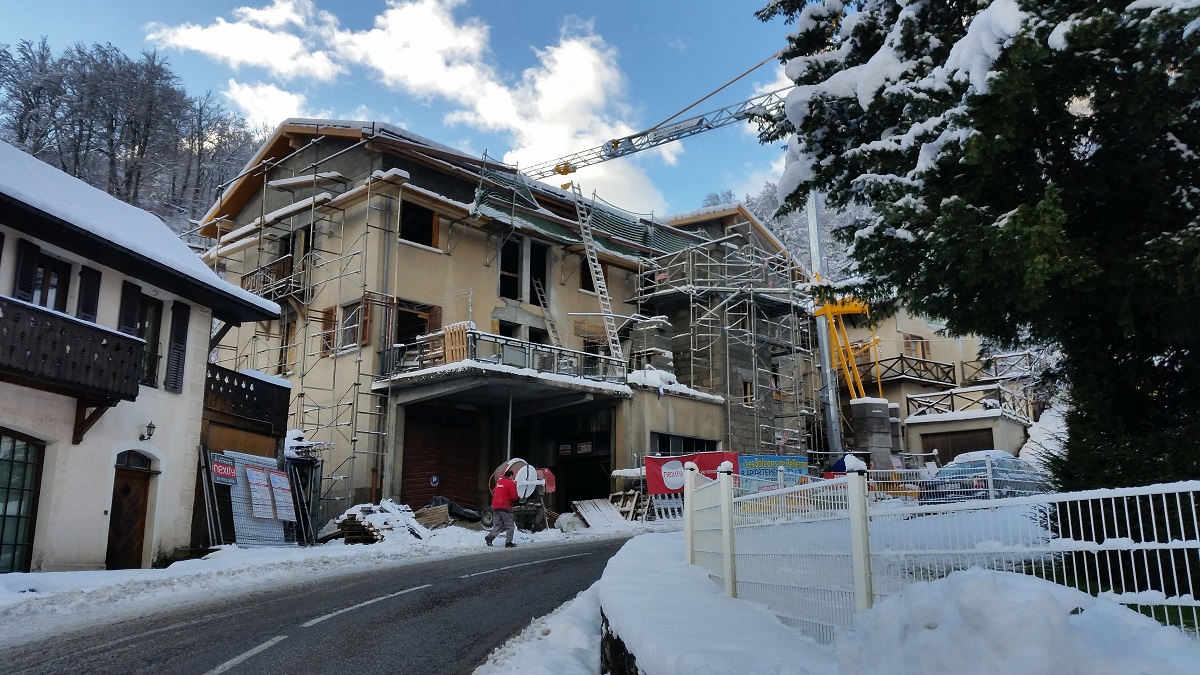

L’arrivée de la neige n’empêche pas le chantier d’avancer correctement.
Le paysage est nettement plus blanc…
…et les travaux avancent
Le cloisonnement évolue entre les lots 7 et 8
La couverture du bâtiment est terminée :
Façade avant
Façade est
Façade avant vue d’en haut avec l’escalier
Vue arrière

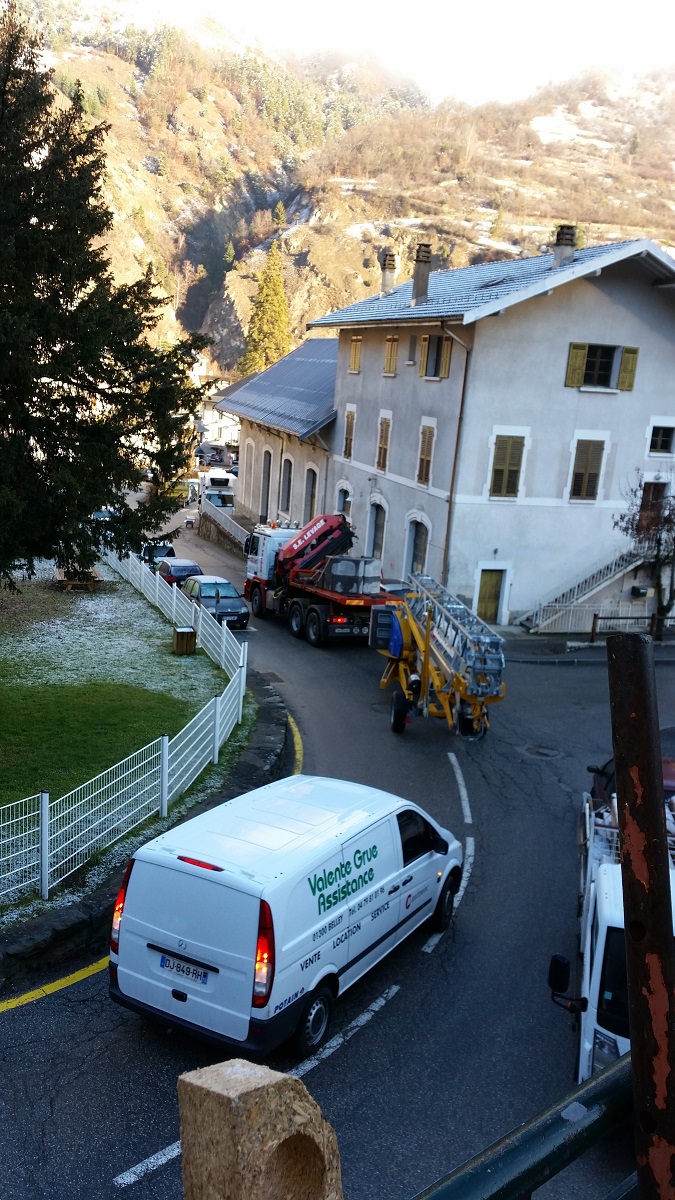

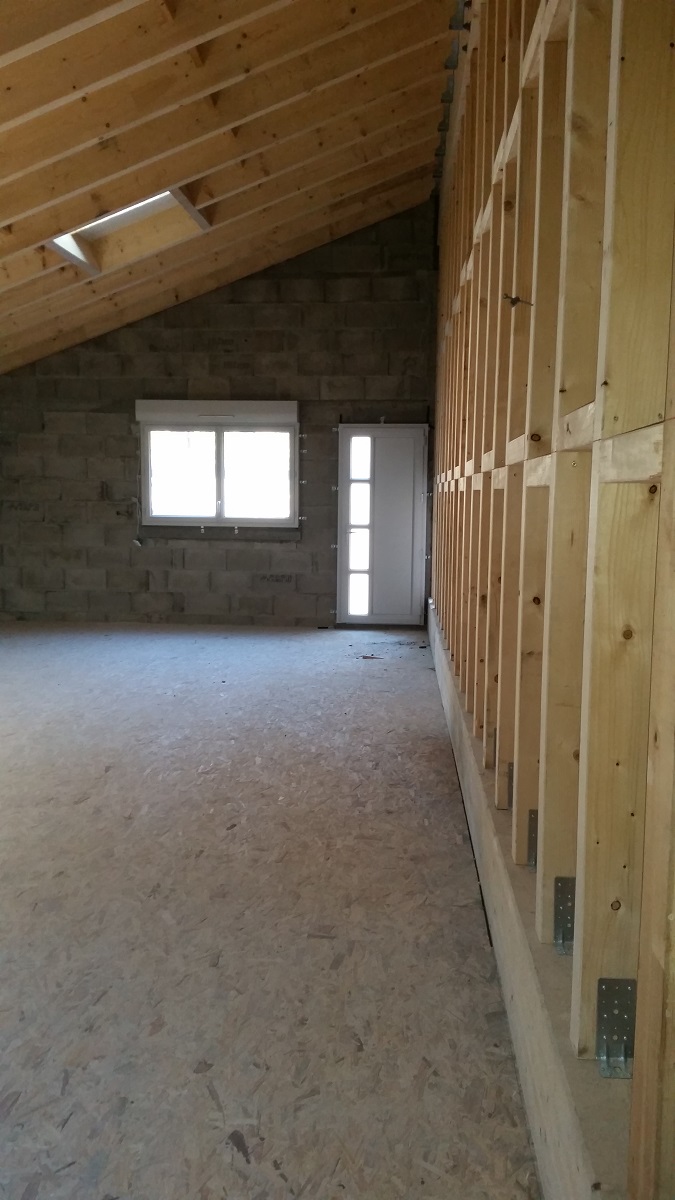

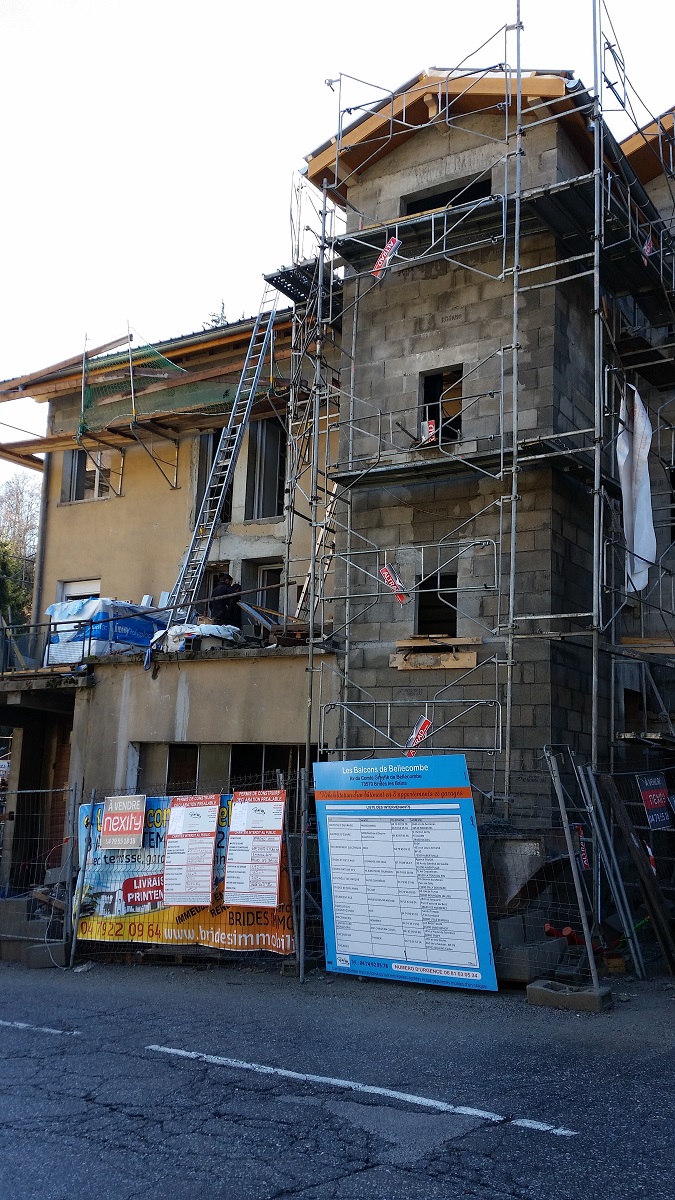

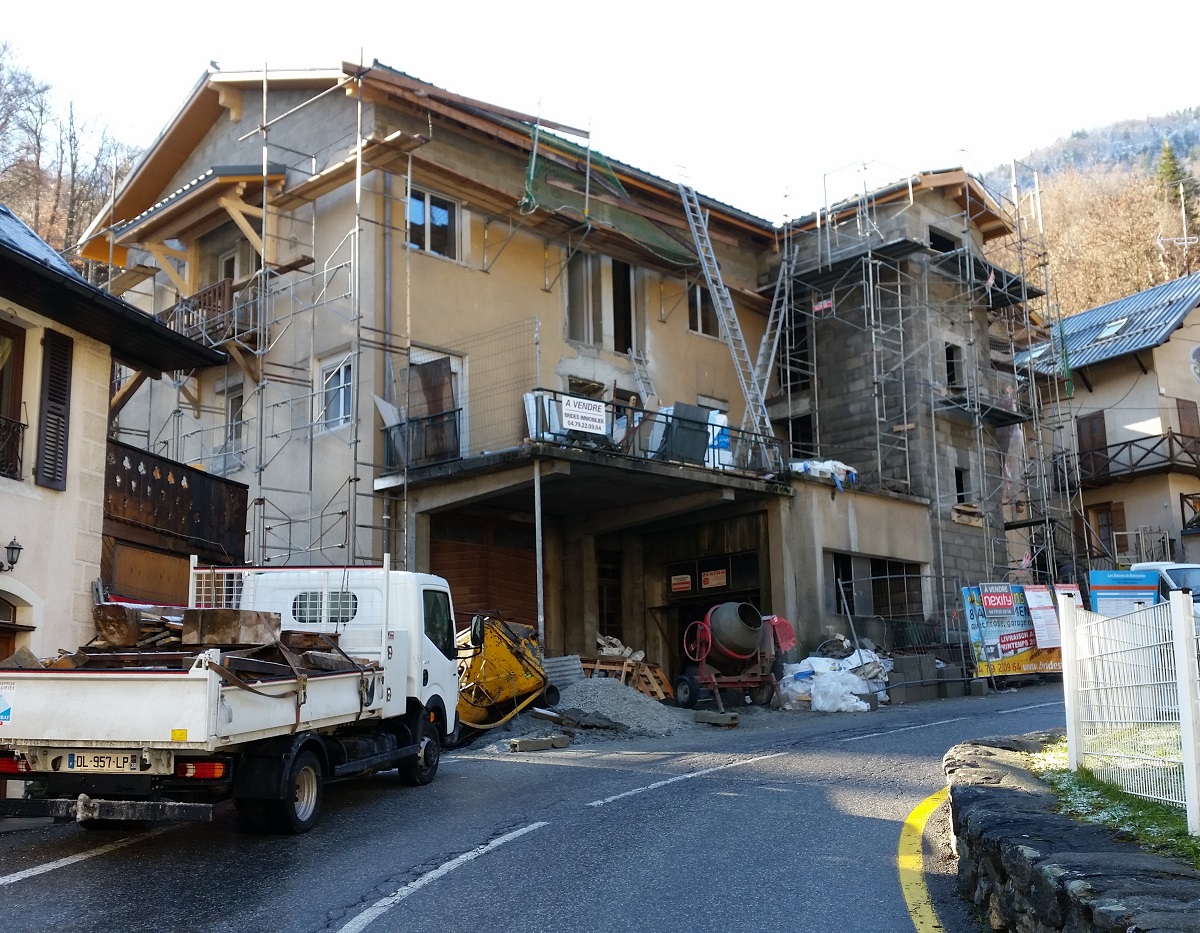

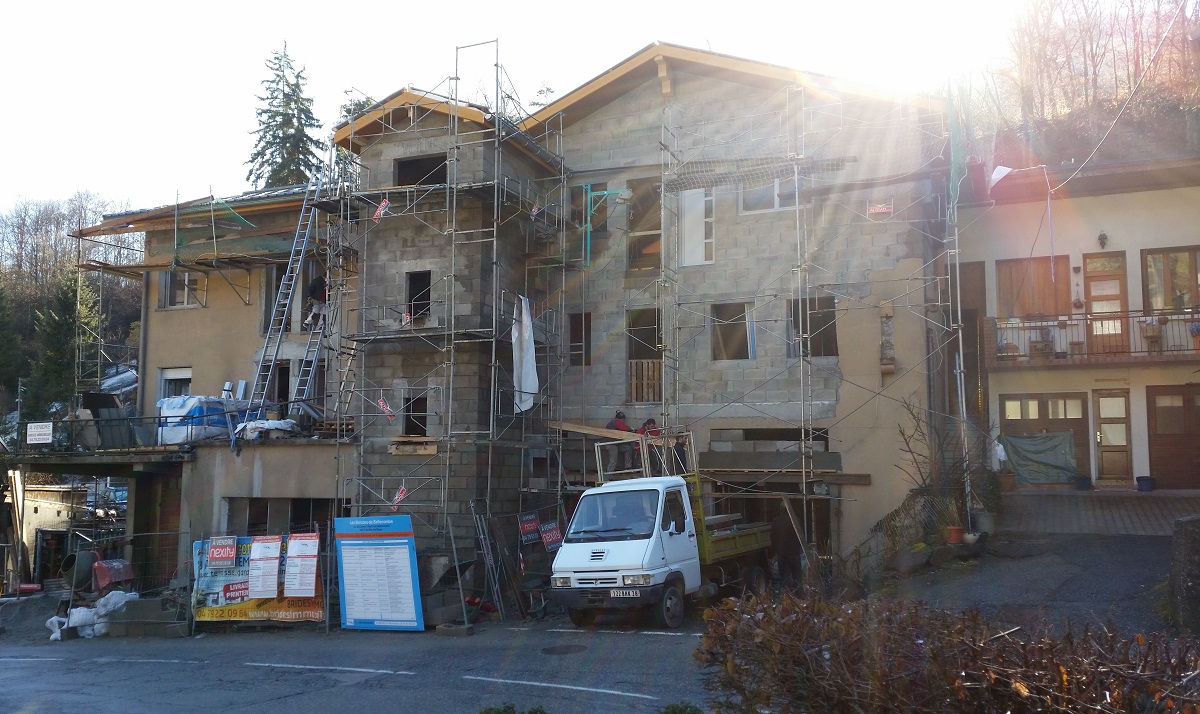

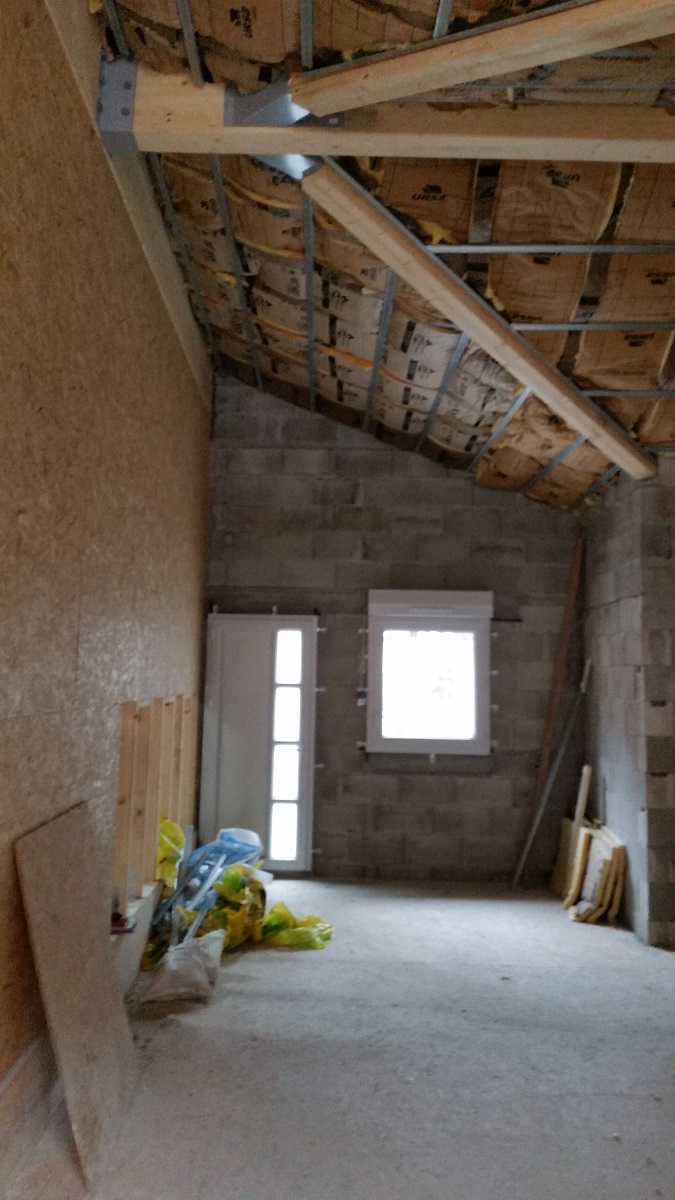

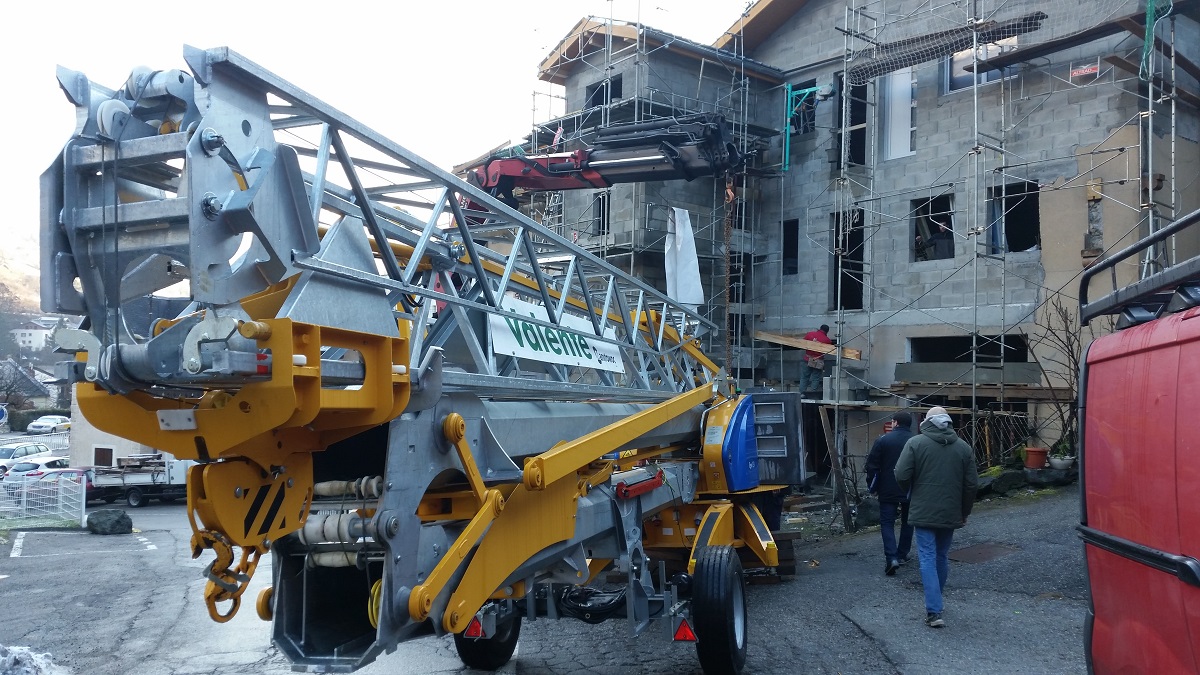

FEVRIER 2016

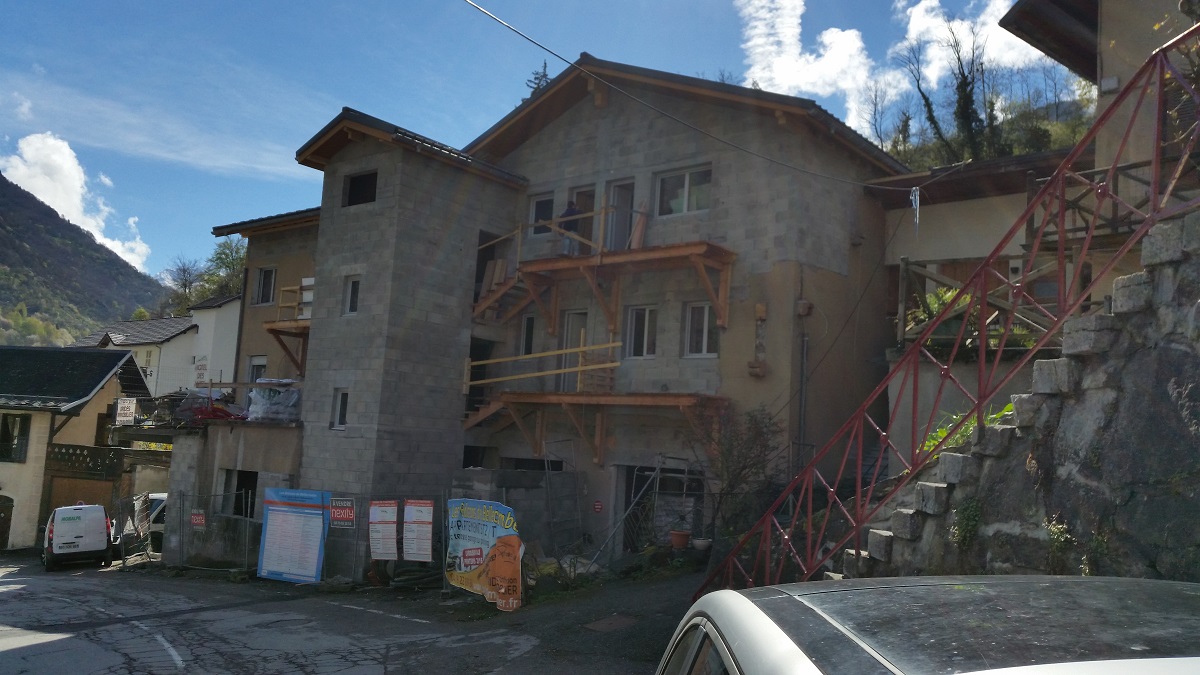

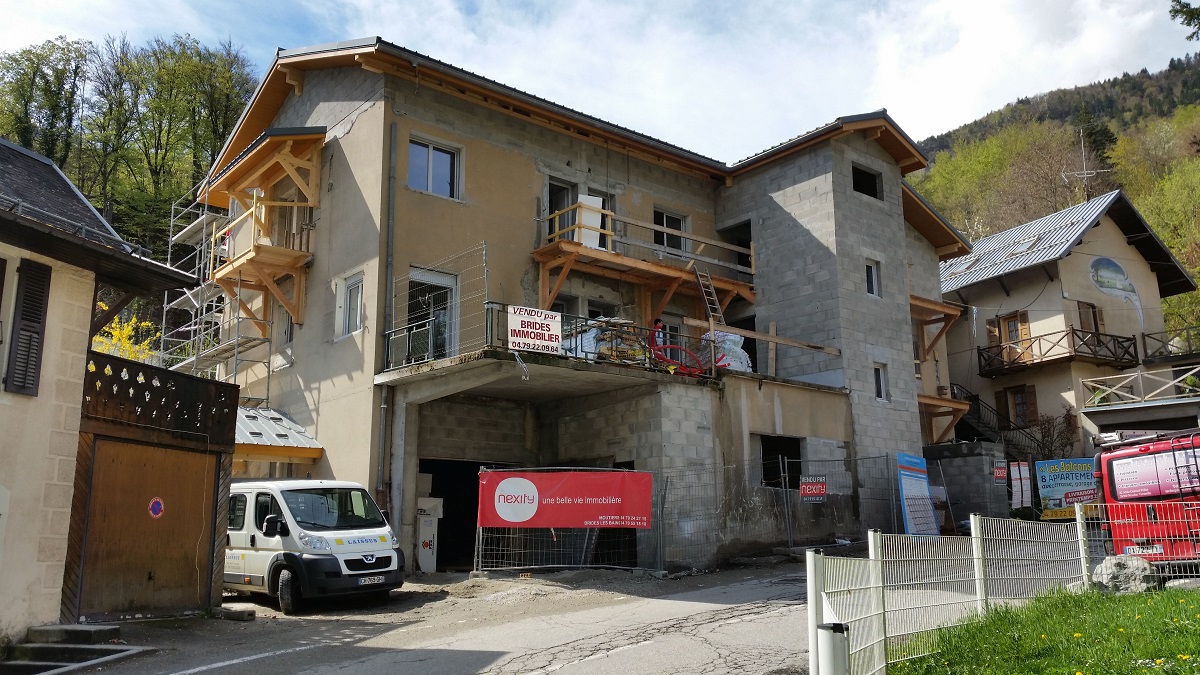

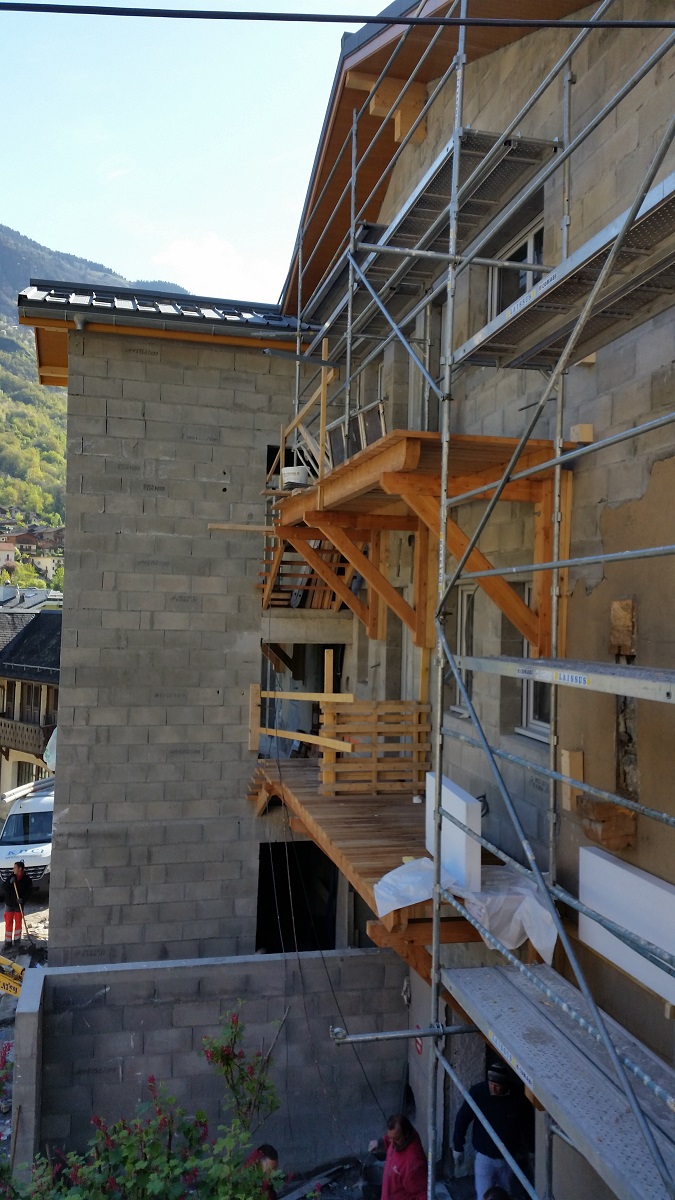

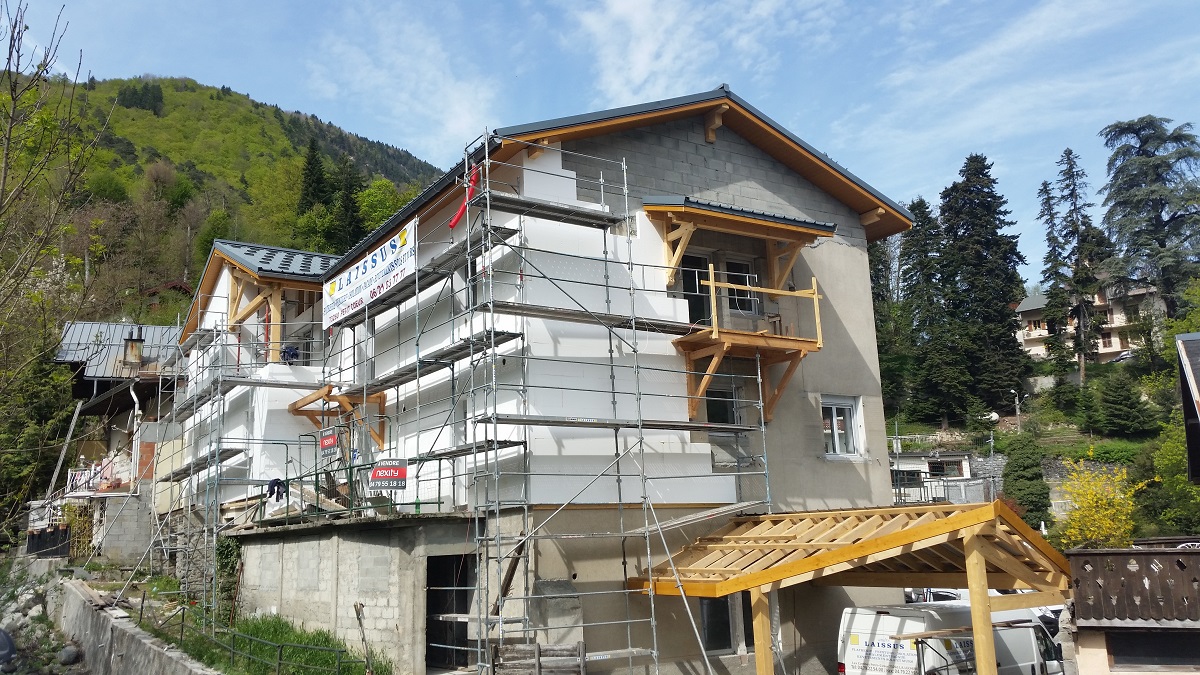

Départ de la grue, les façades continuer à évoluer, démarrage des travaux de plâtrerie peinture
Démontage en cours…
…départ…
La façade avant se dégage
Vue depuis le téléphérique
Pignon est
Nouvelles portes et fenêtres sur la façade avant
La cage d’escalier
LOT 8
et de beaux volumes
Une belle luminosité pour le lot 7
MARS 2016

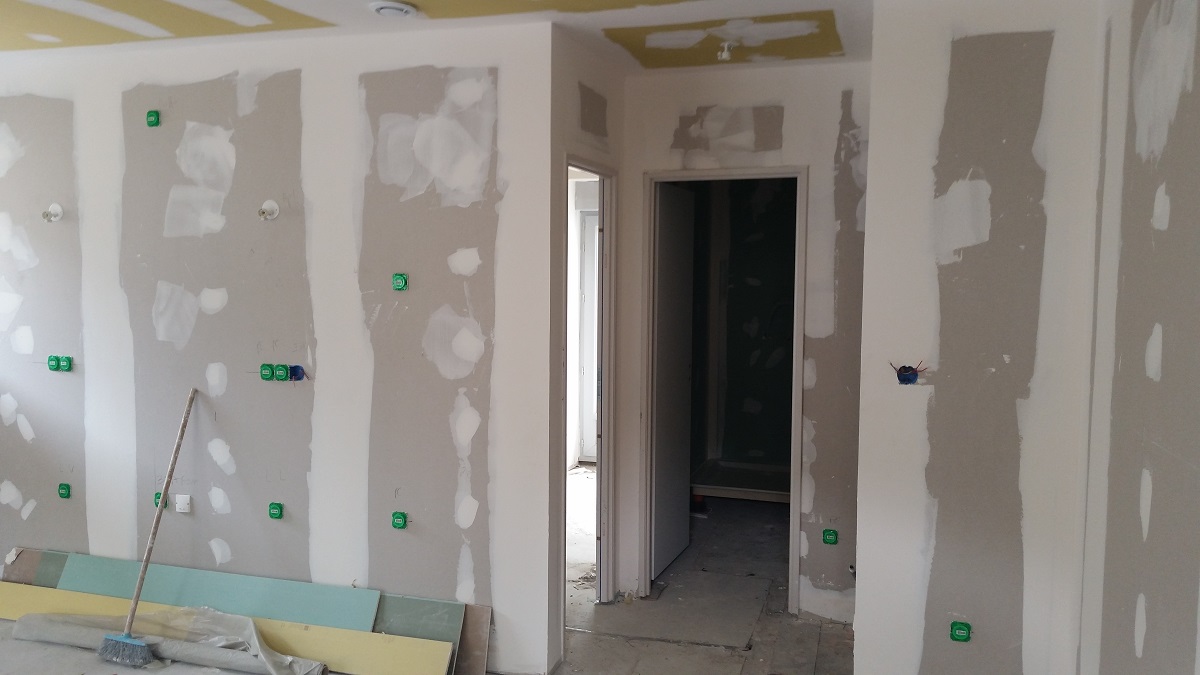

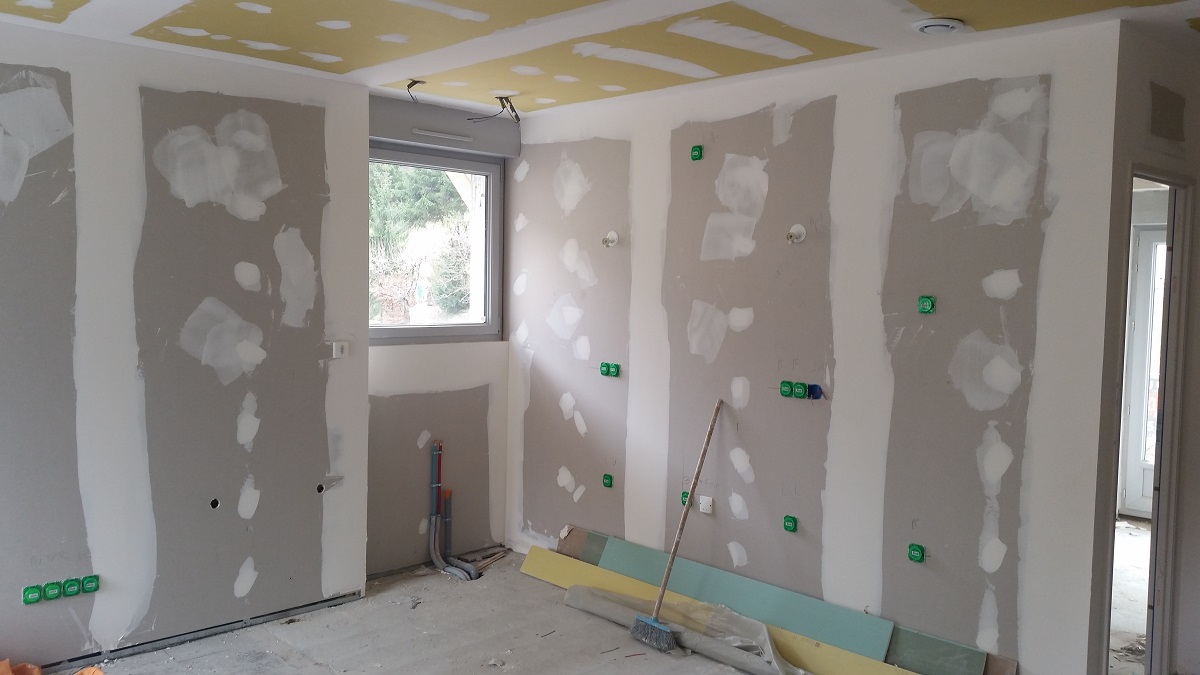

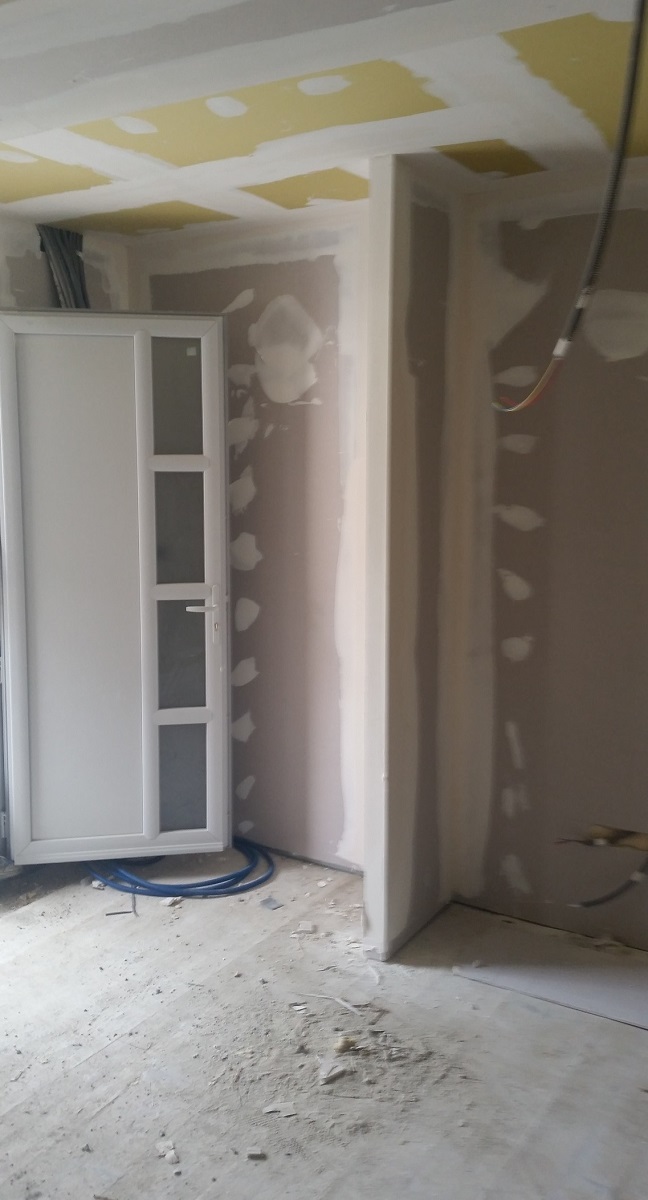

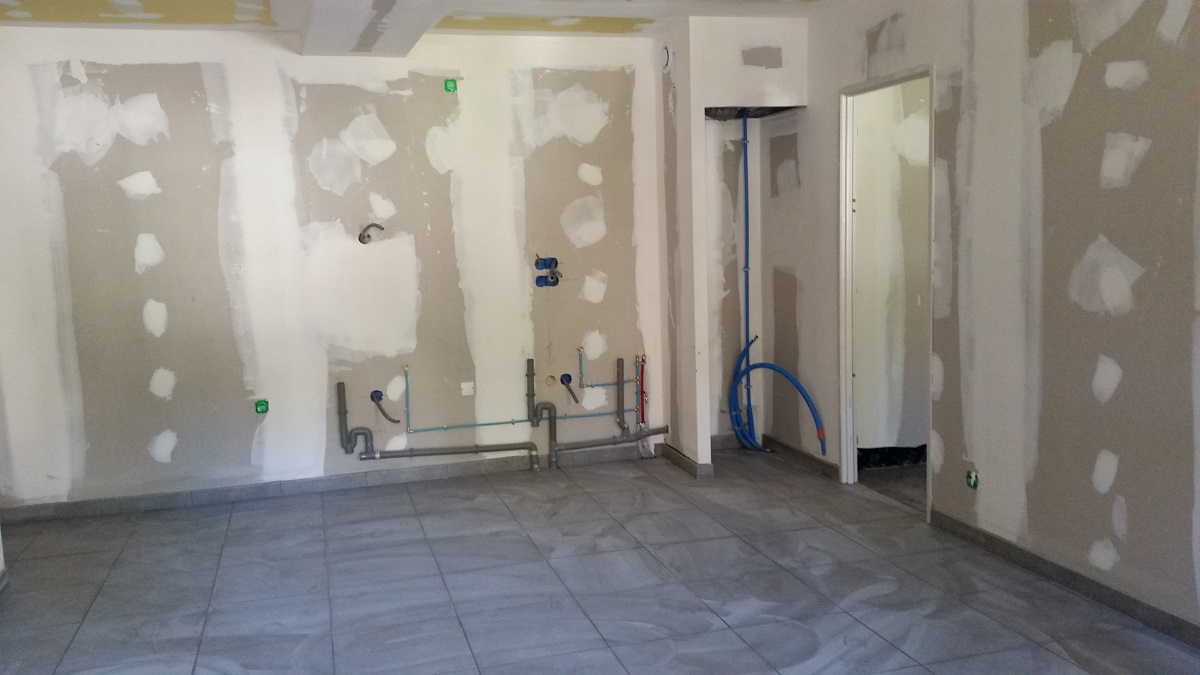

Les travaux de second œuvre progressent, le cloisonnement est en cours de finition dans tous les appartements.

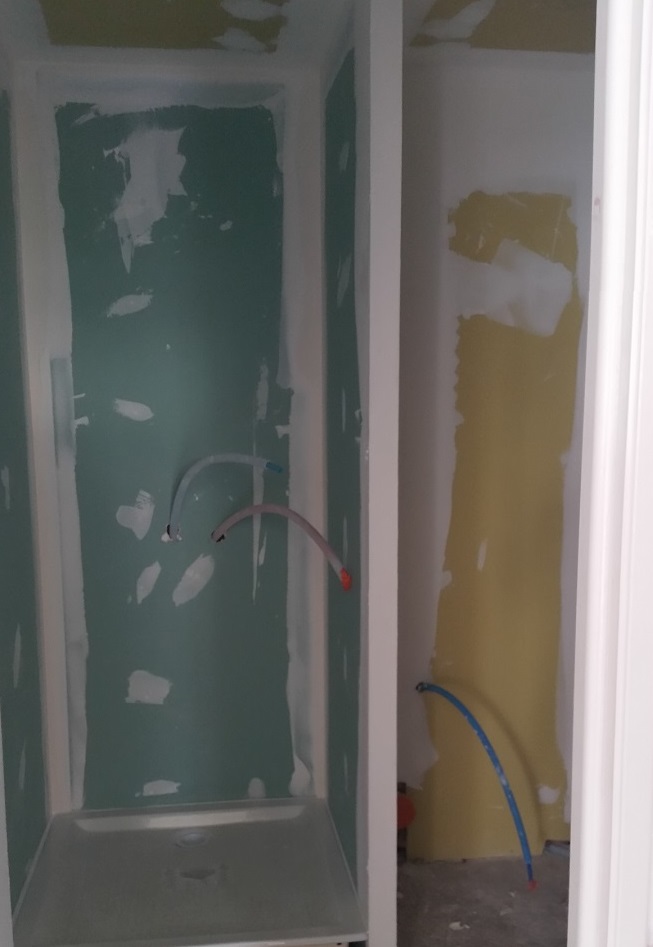

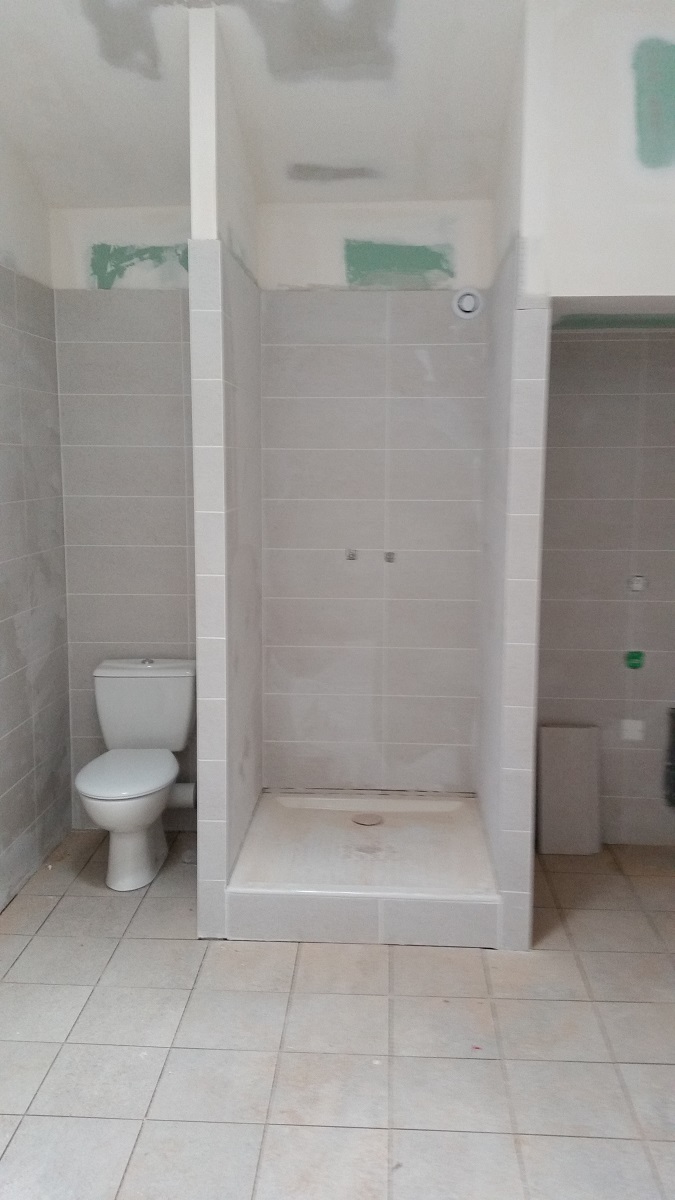

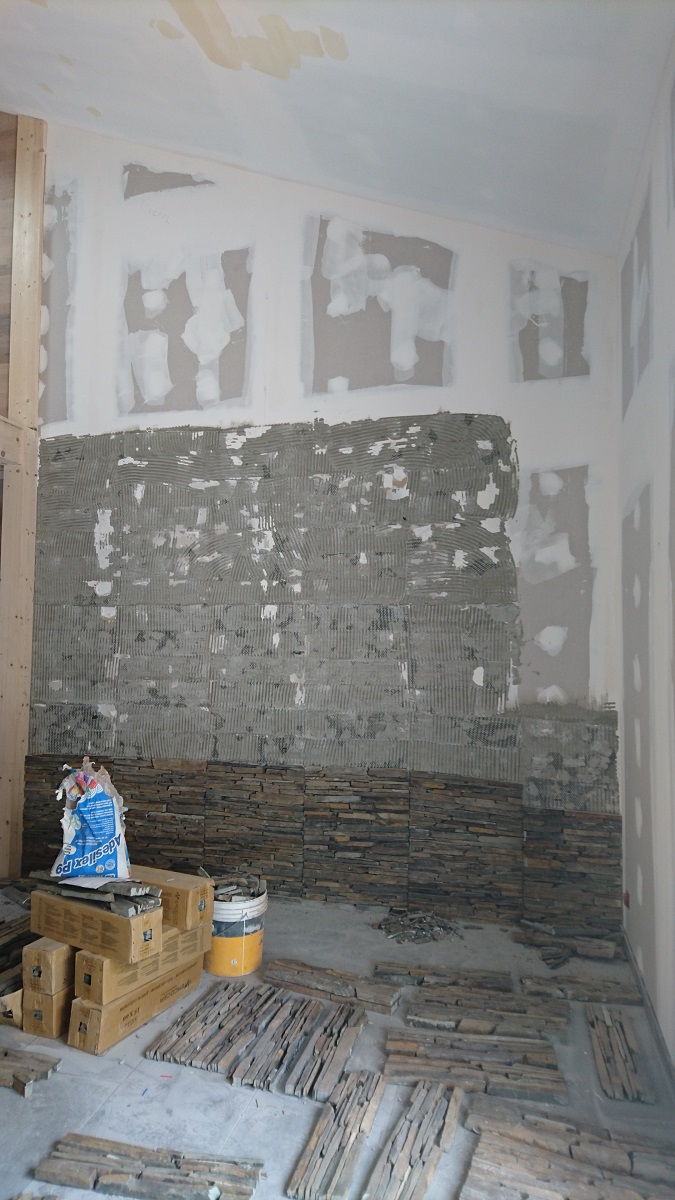

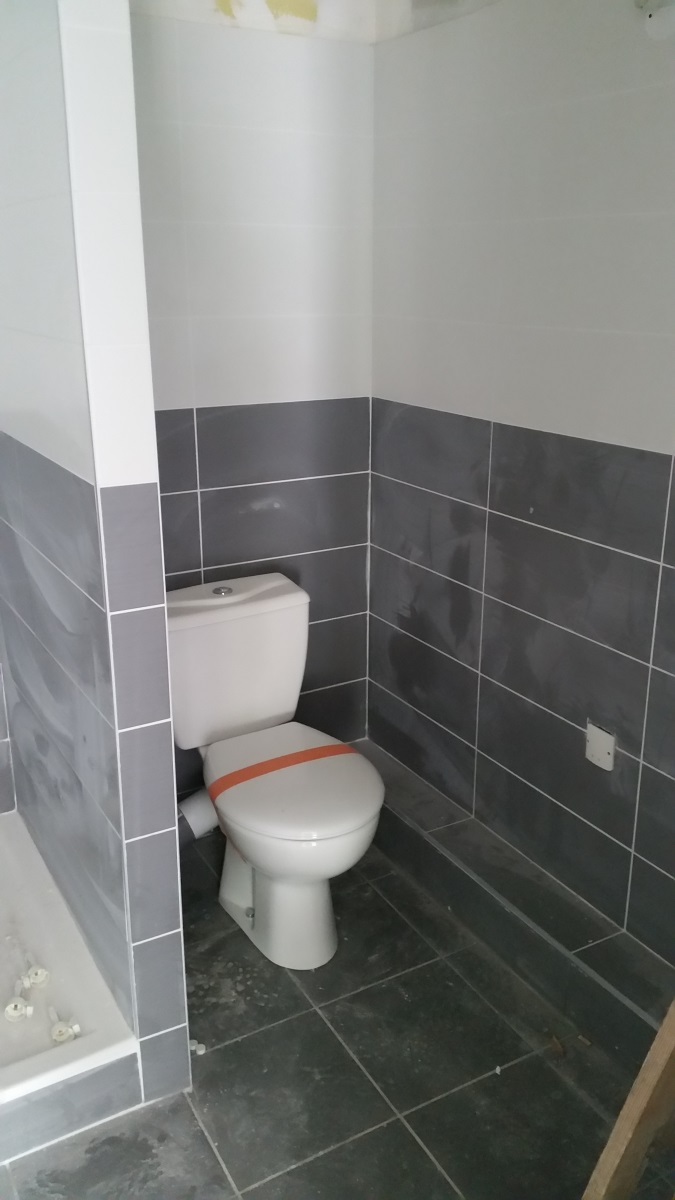

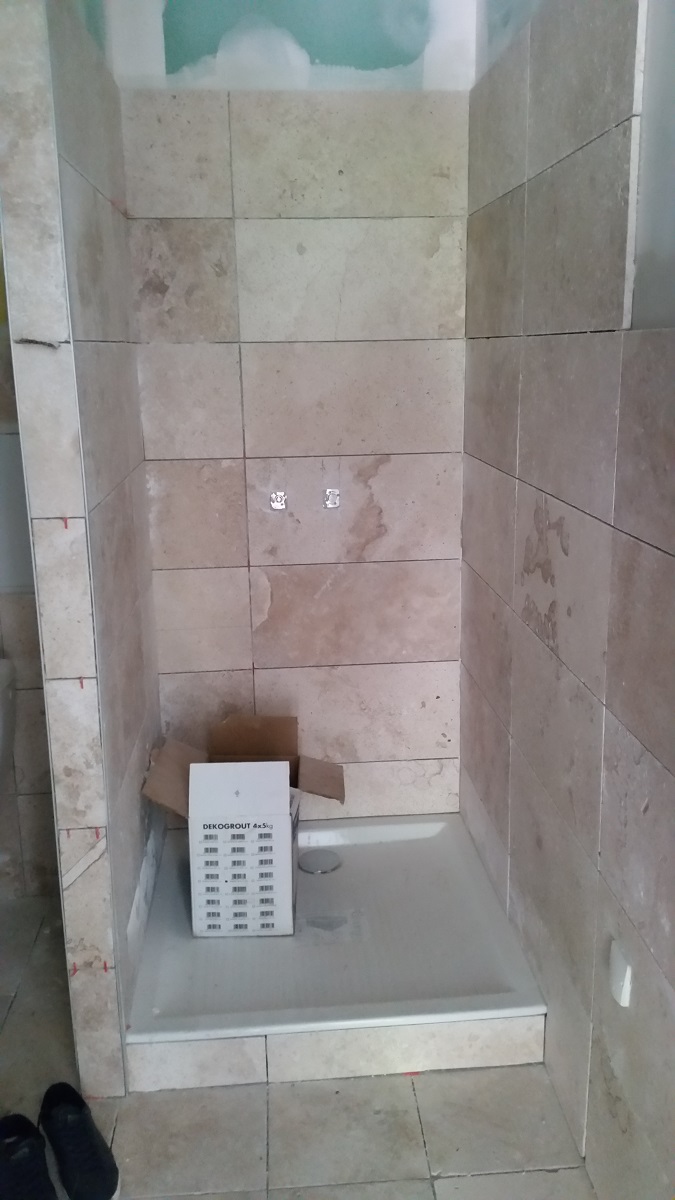

Création des douches
Les pièces se mettent en forme
Les finitions vont commencer

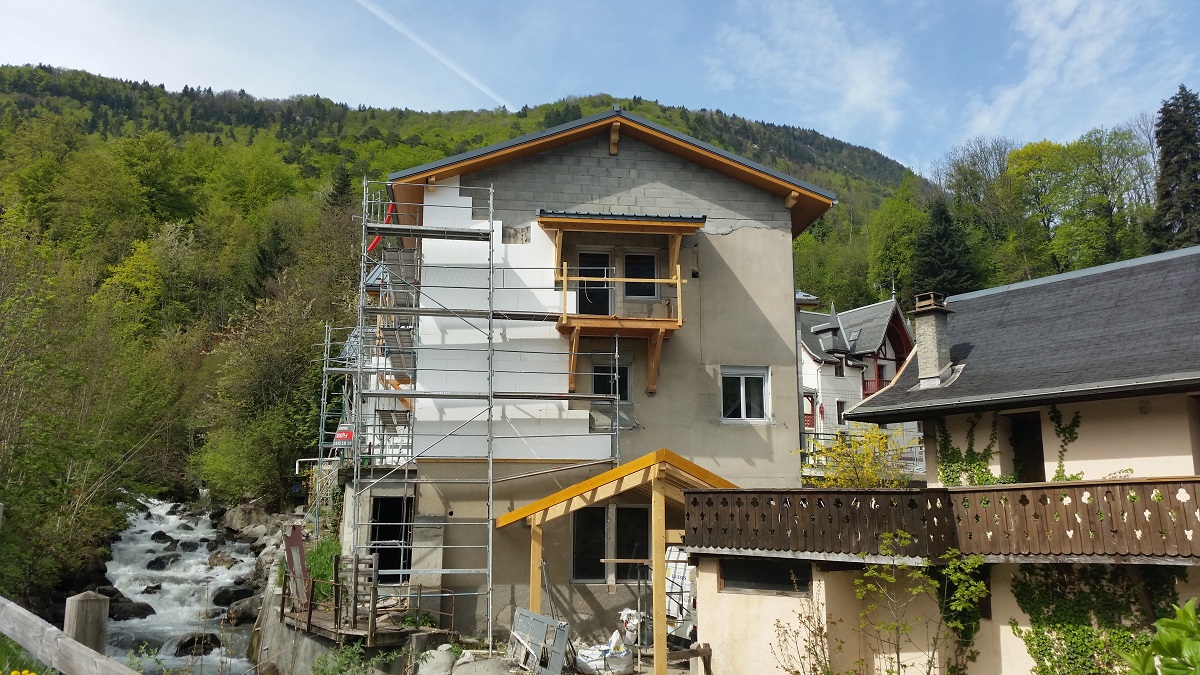

AVRIL 2016

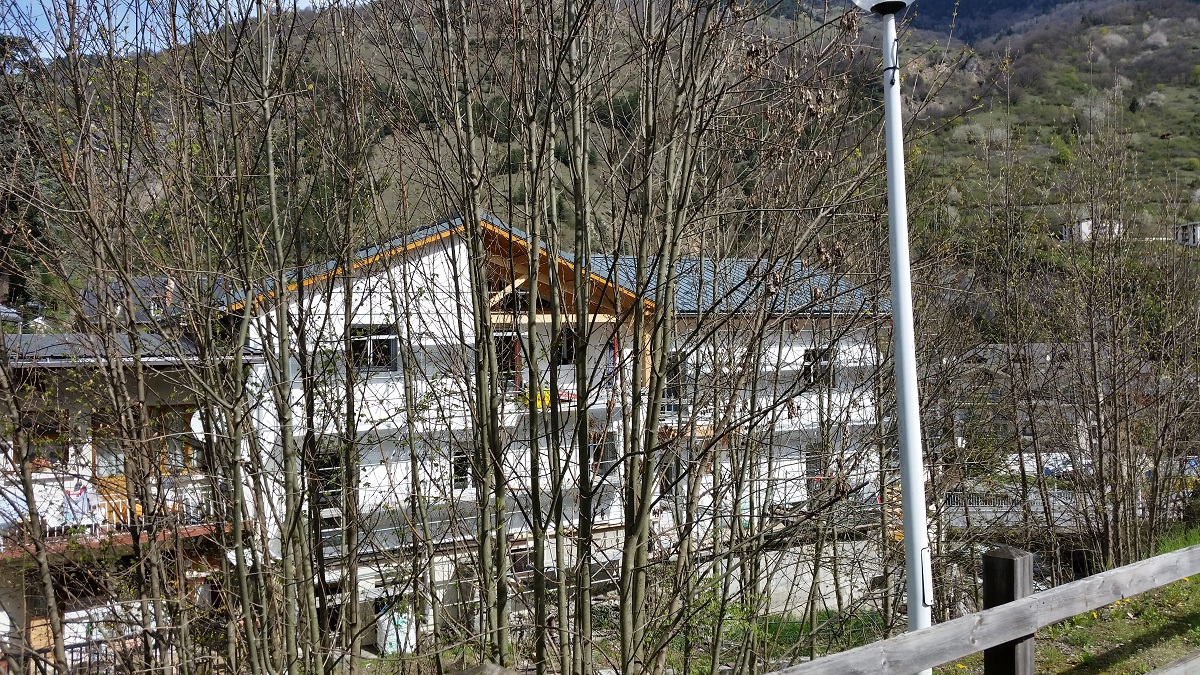

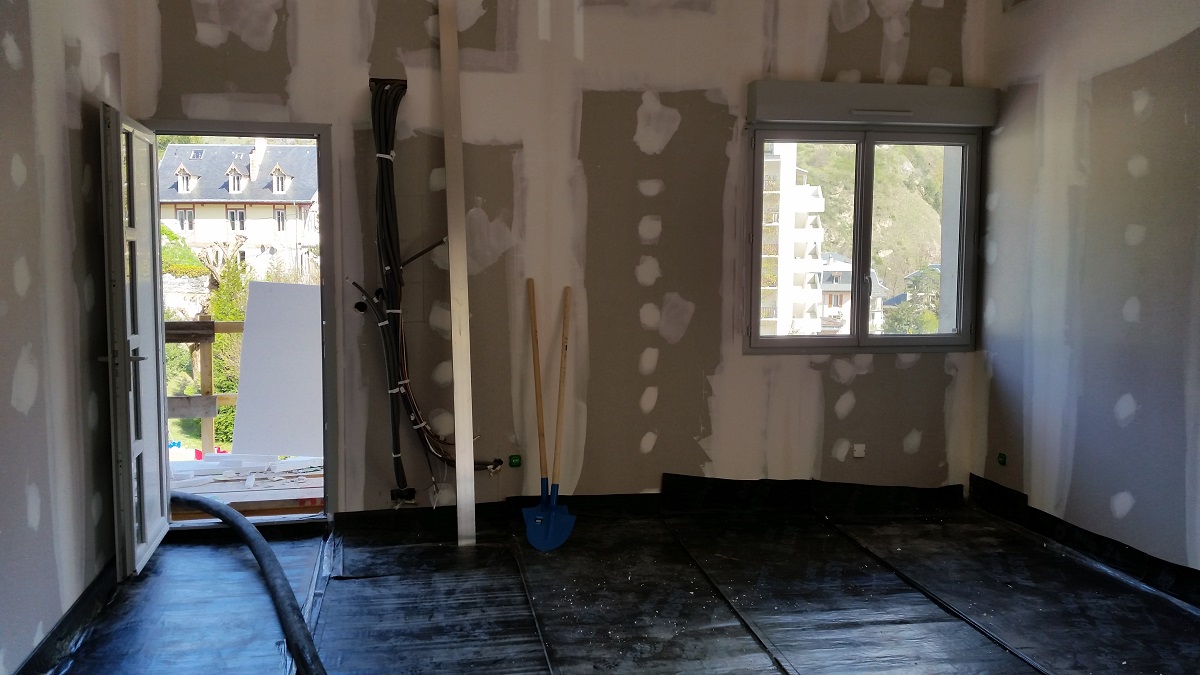

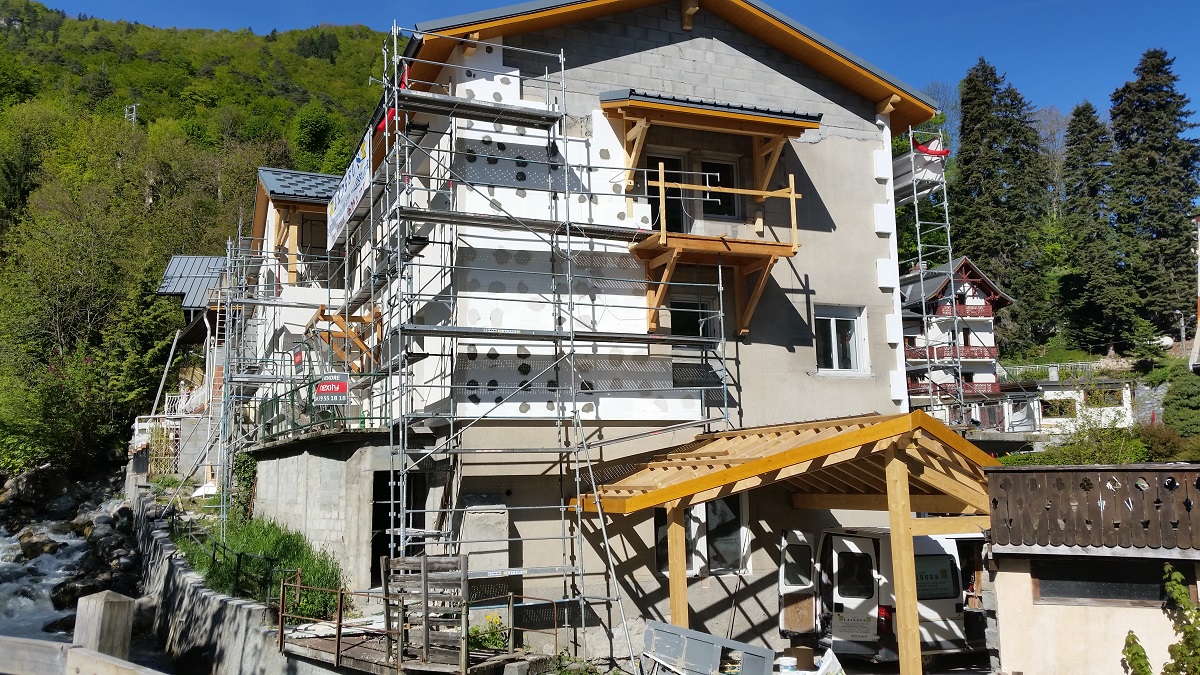

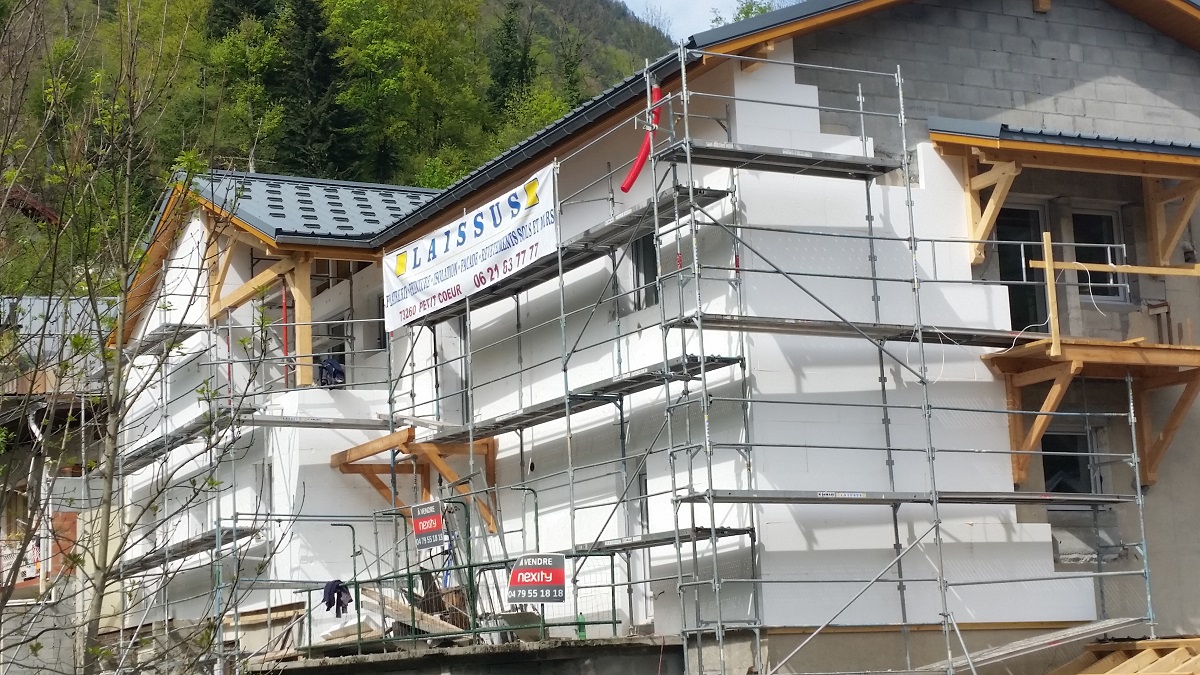

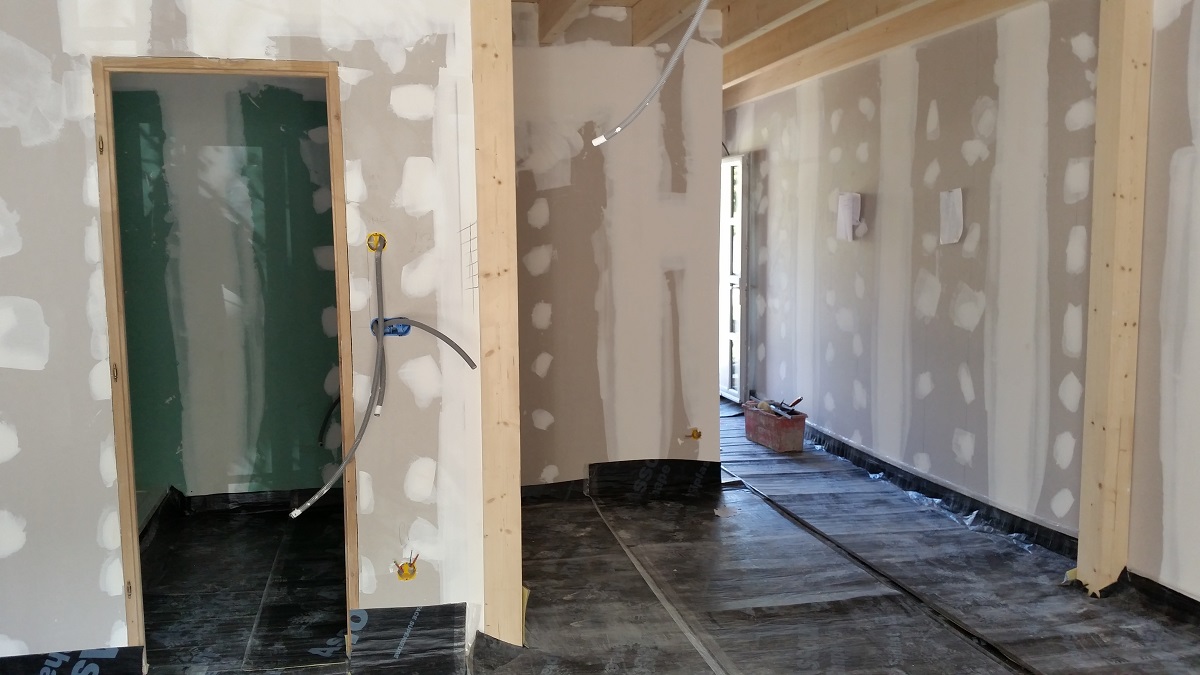

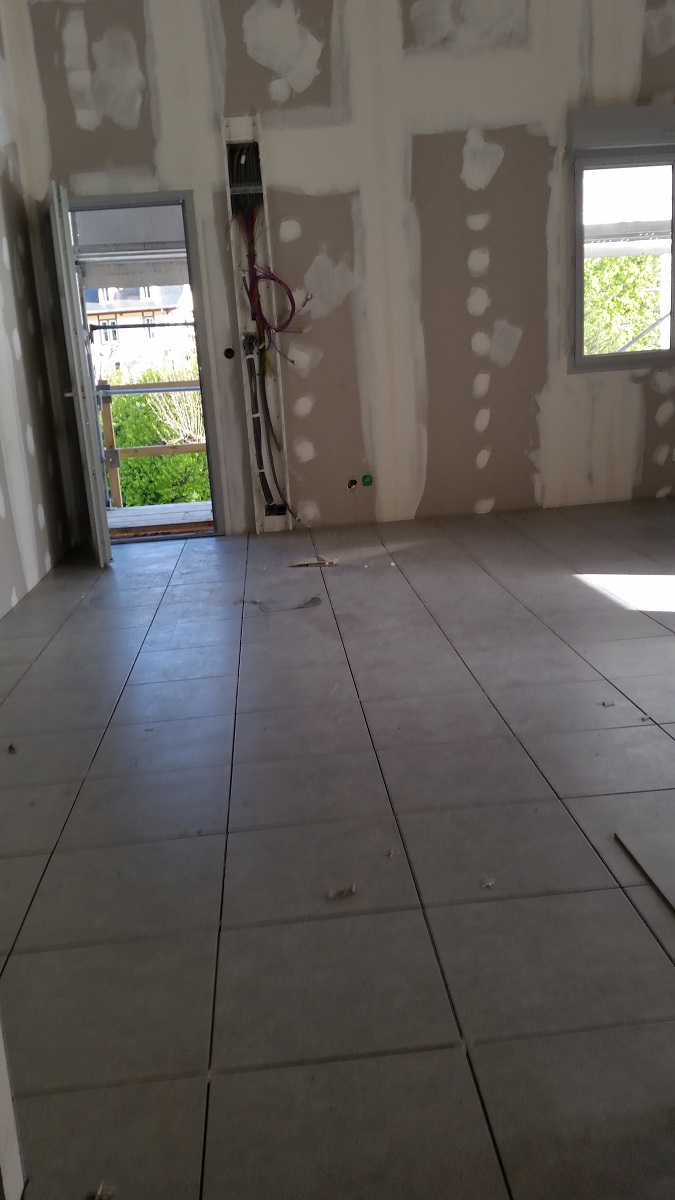

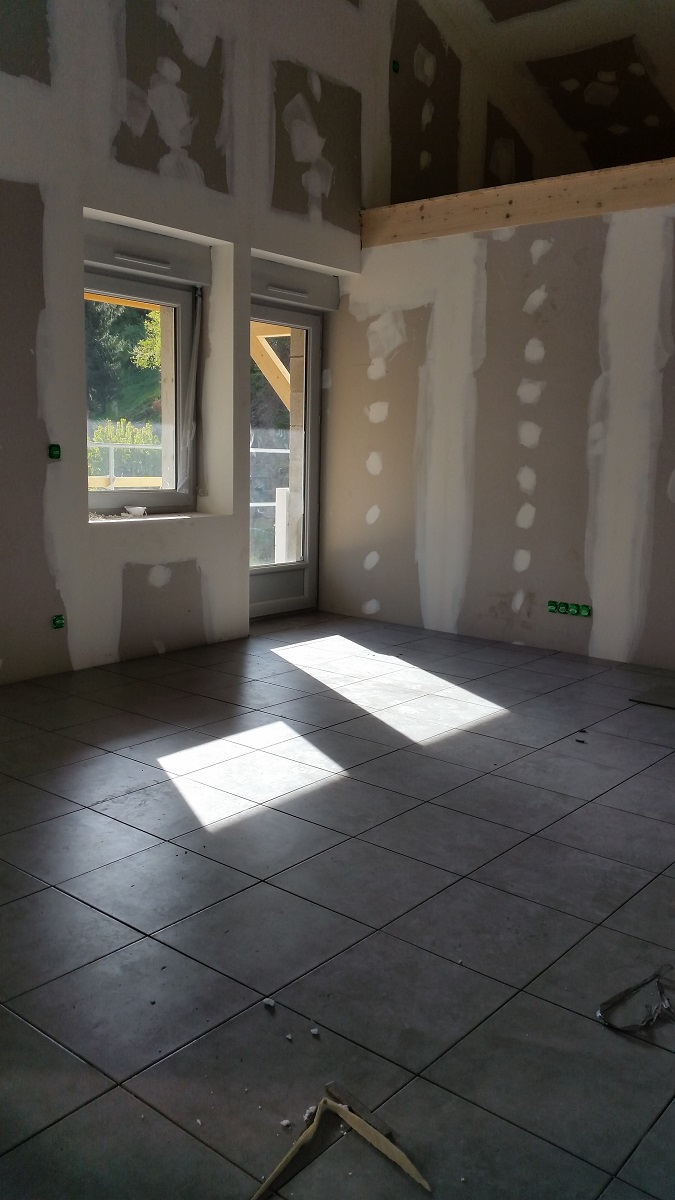

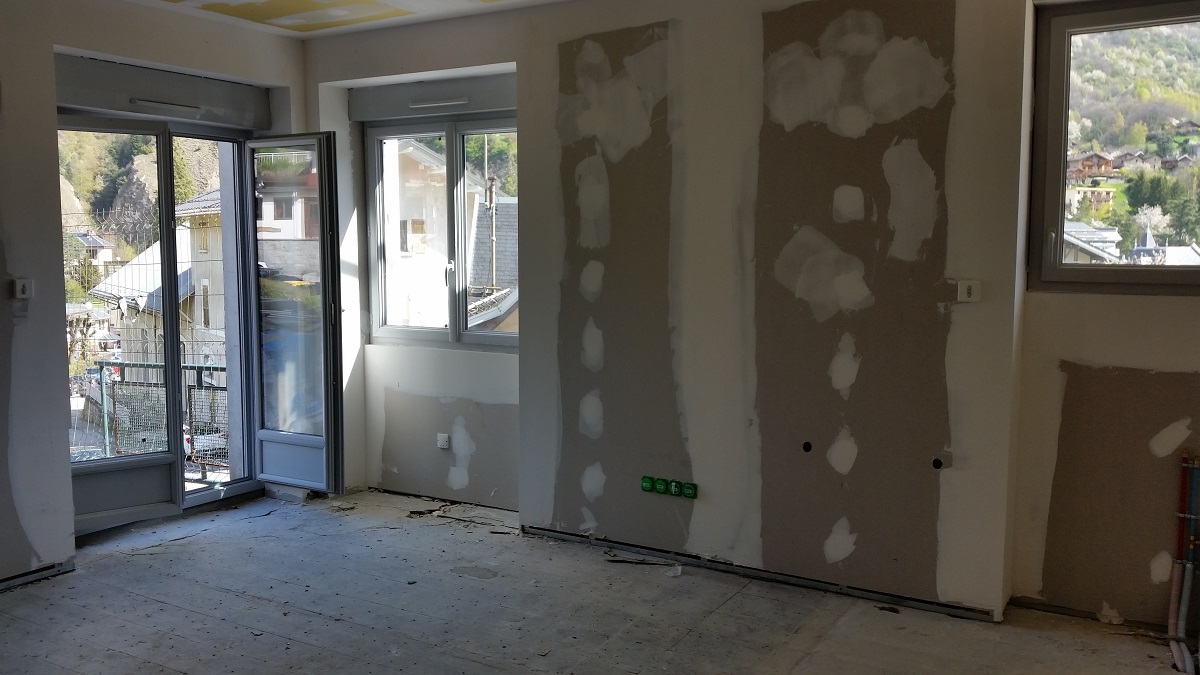

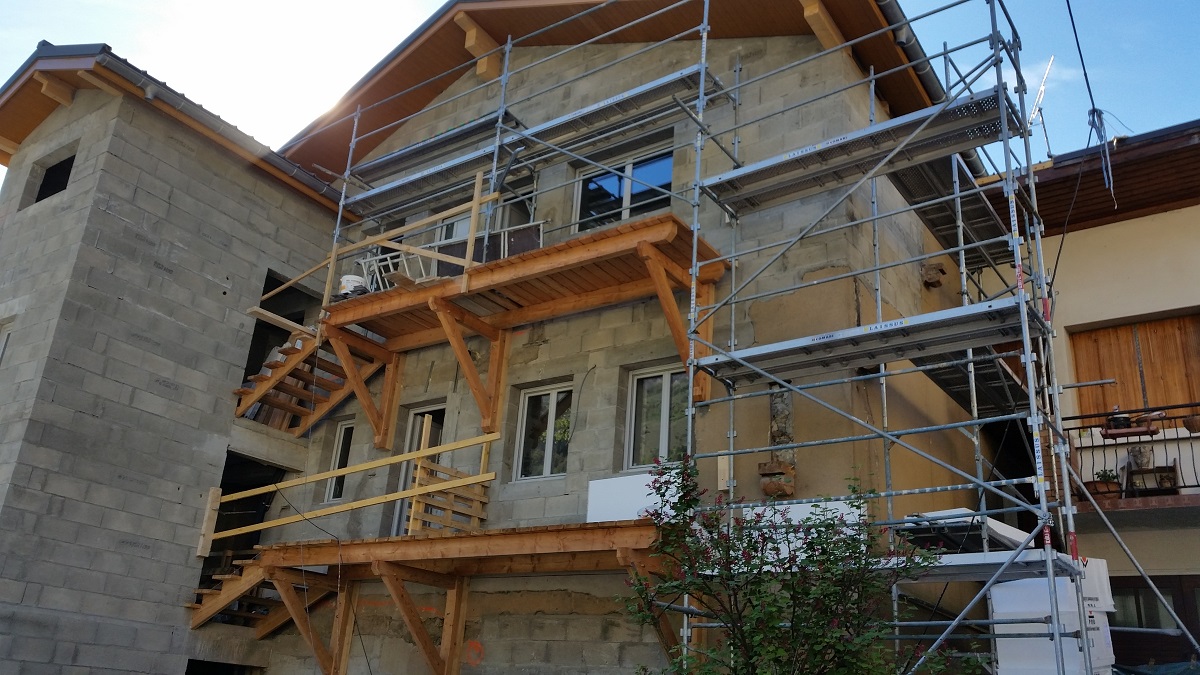

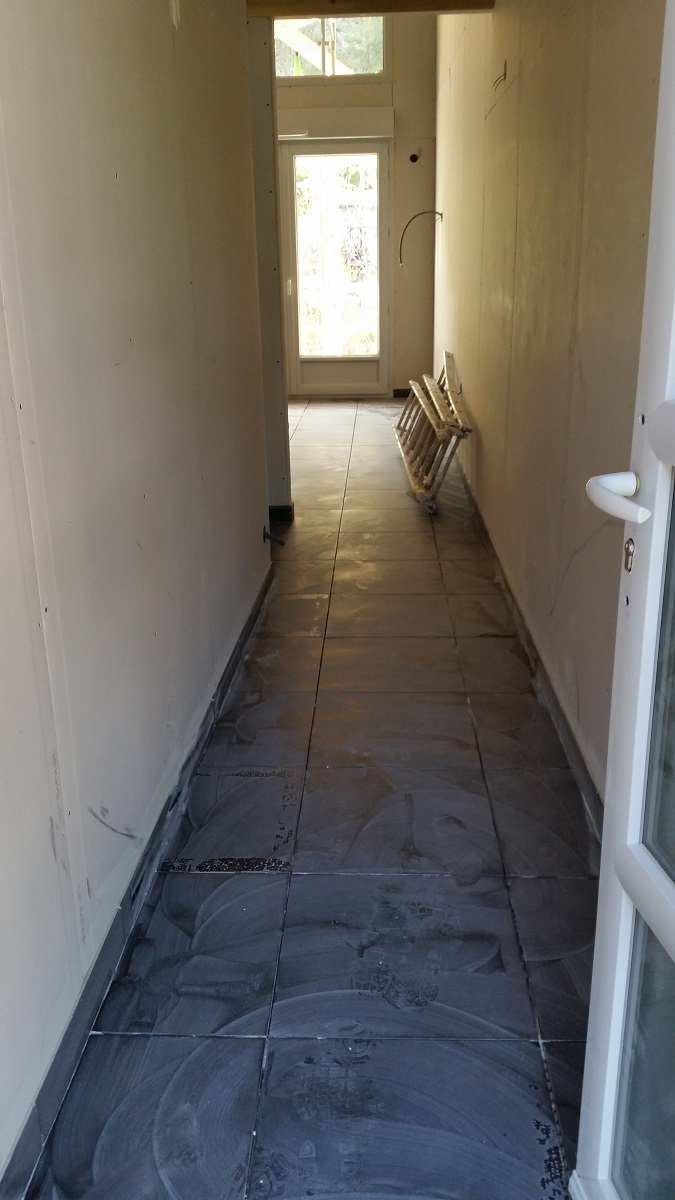

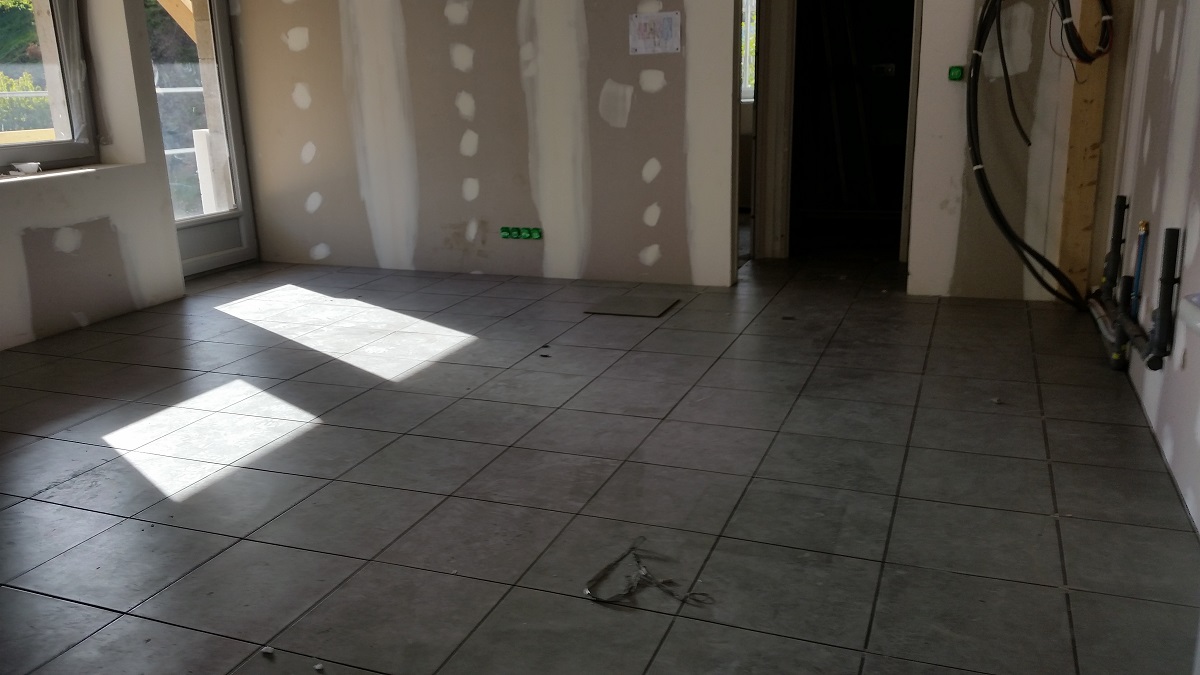

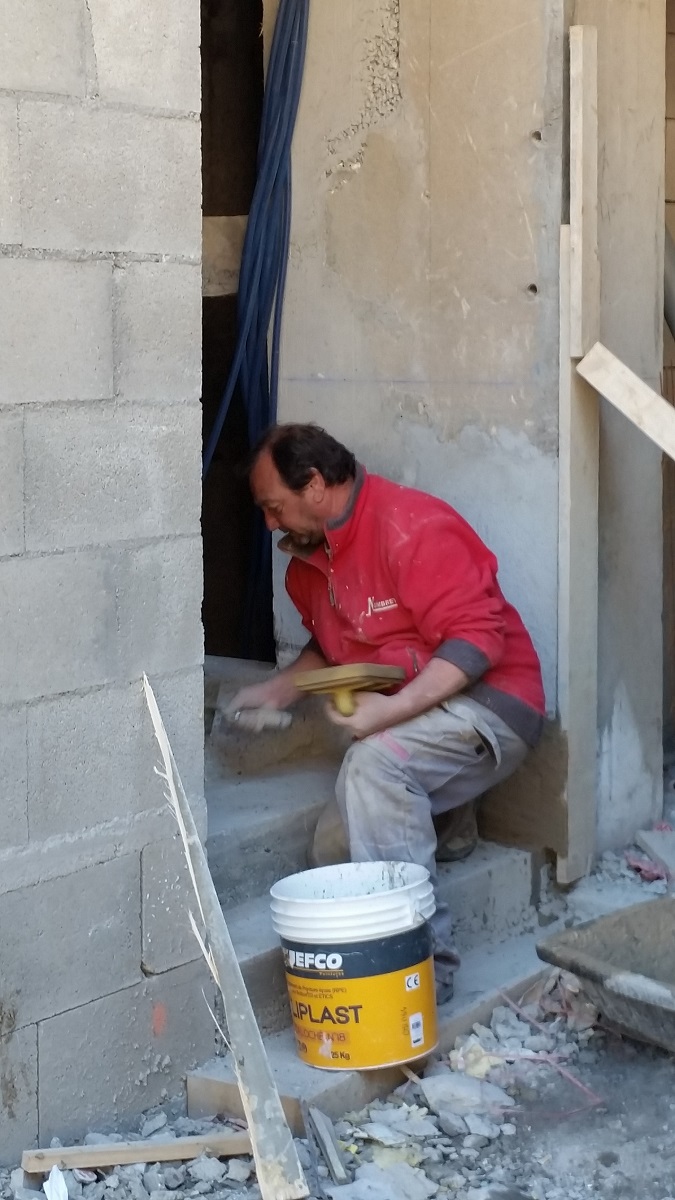

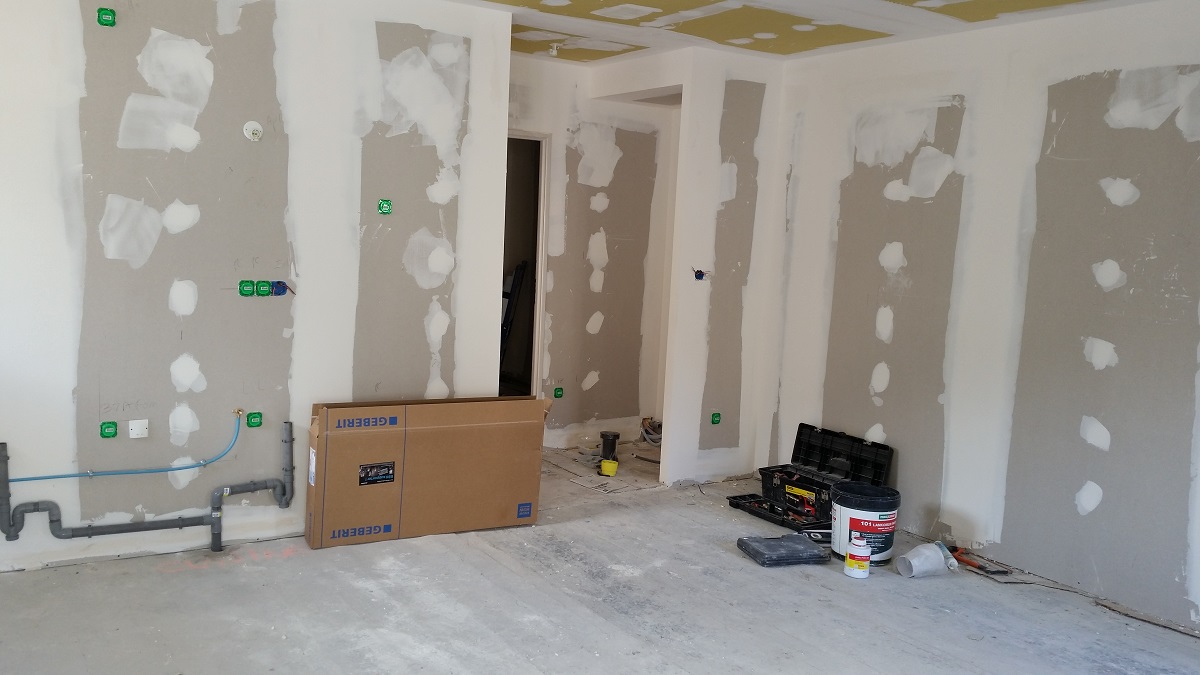

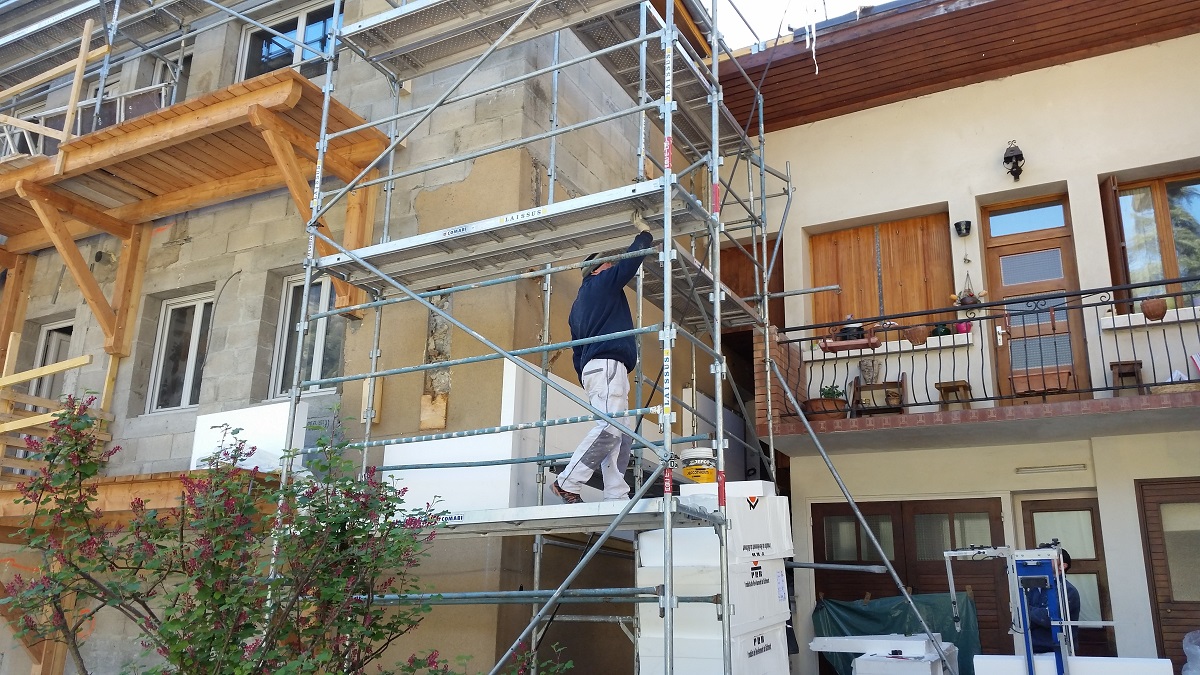

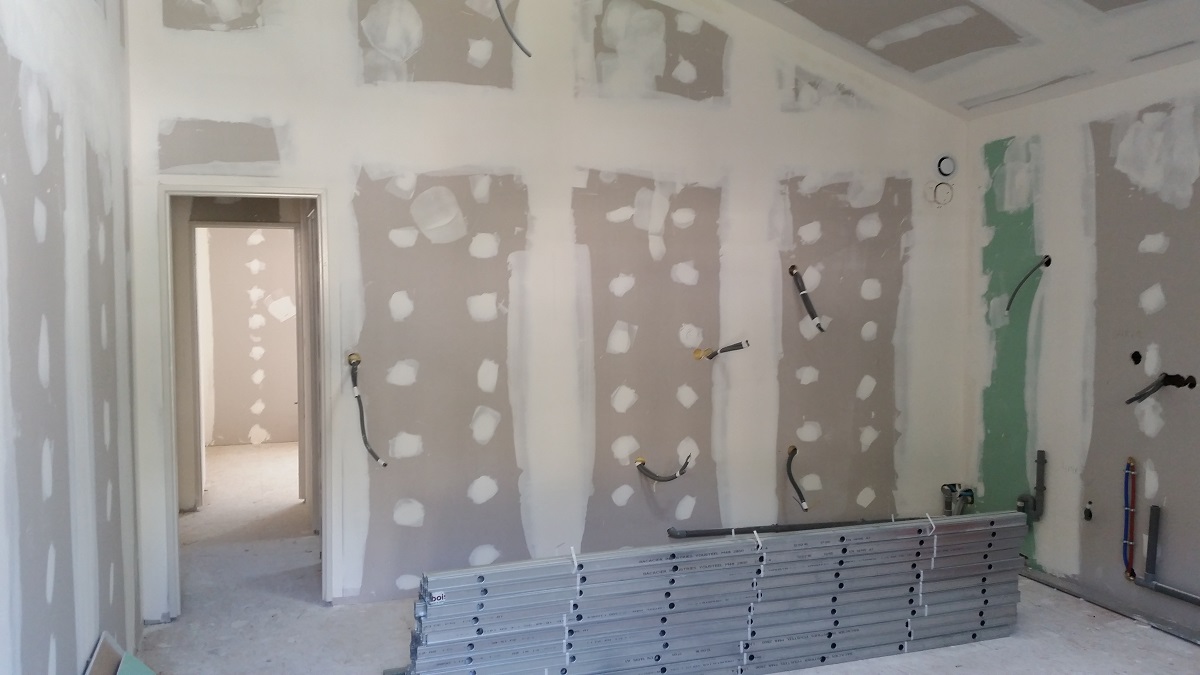

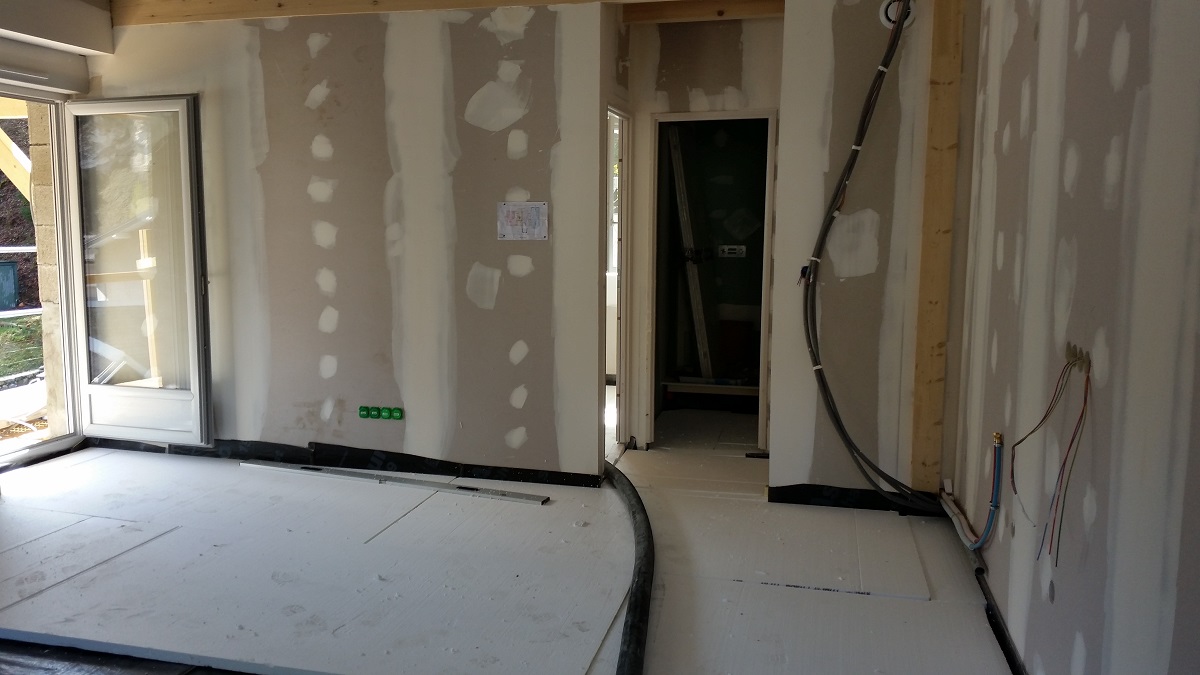

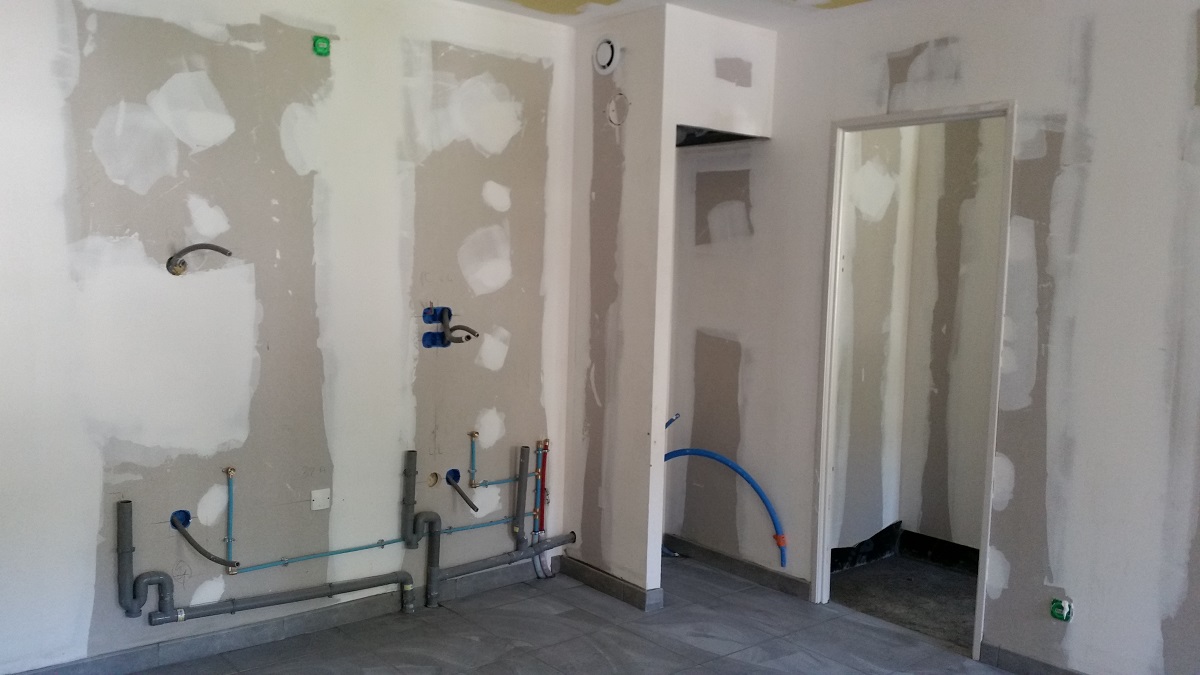

Les cloisons des appartements se terminent, les travaux d’isolation, de façade et de carrelage commencent
Façade avant
En arrivant du centre de Brides les Bains

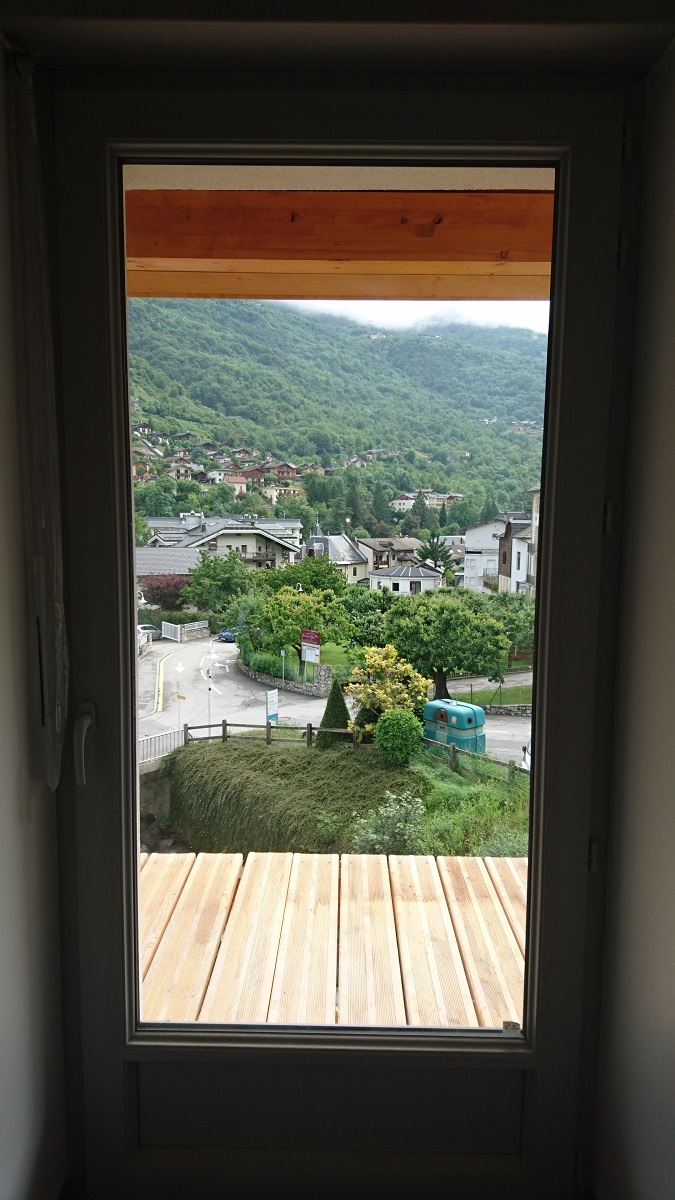

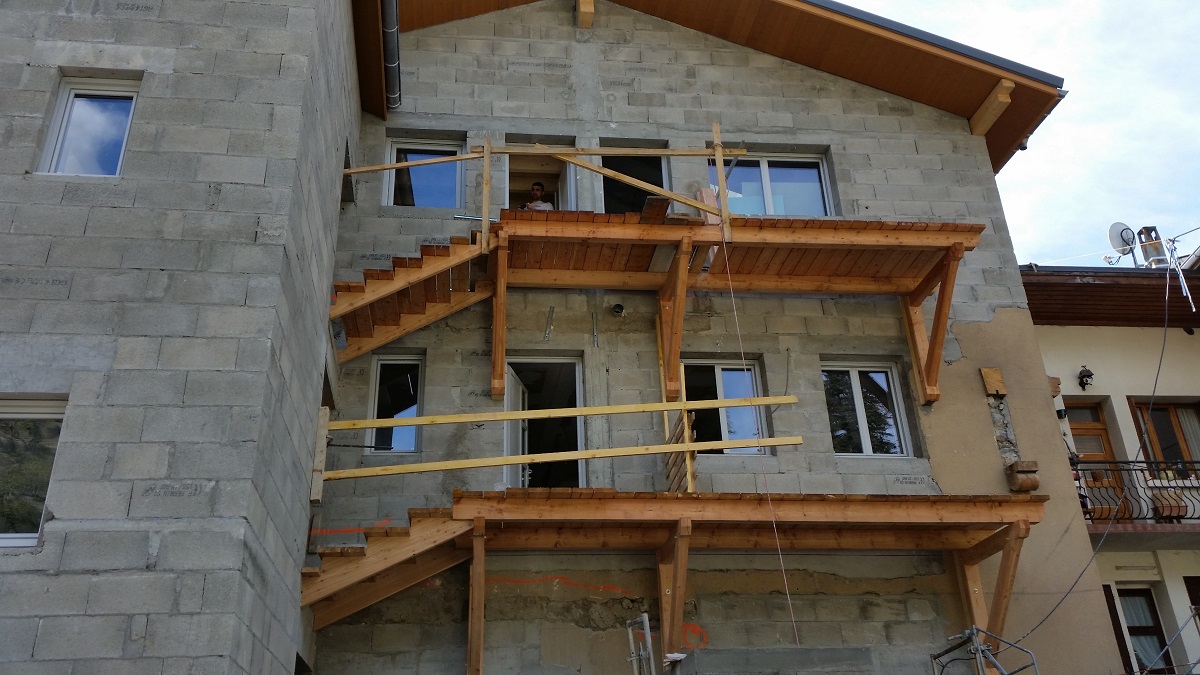

Les passerelles extérieures sont en place
La vue depuis le télécabine de l’Olympe

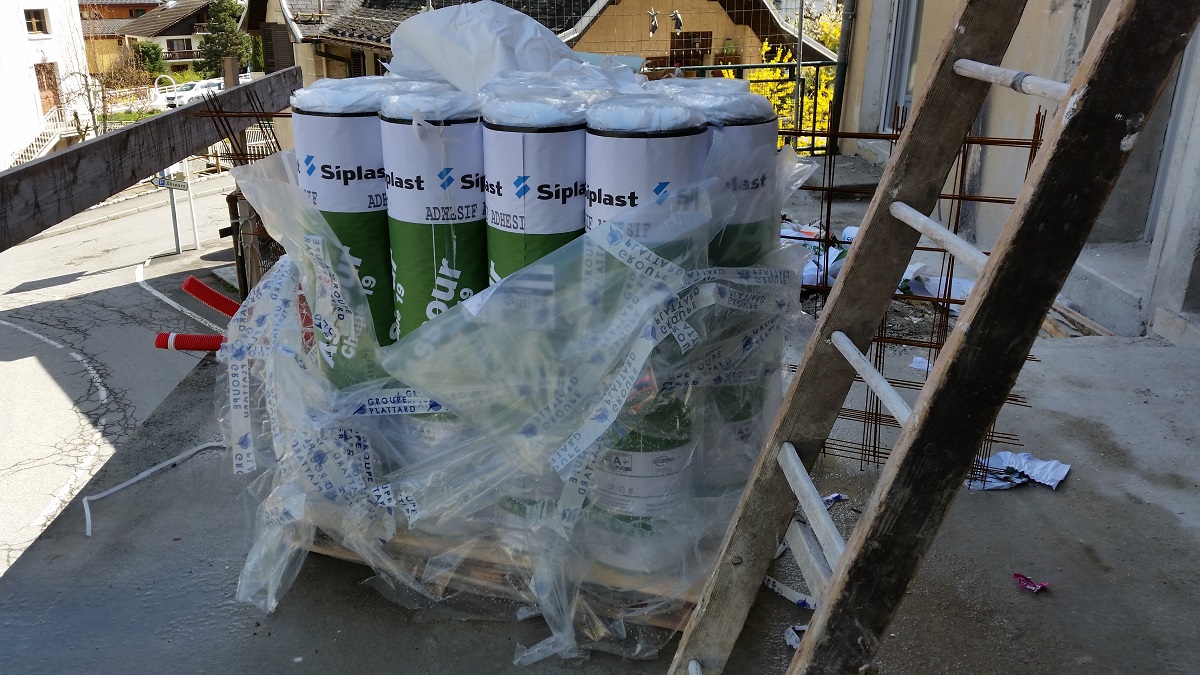

Matériaux sur place
Le lot 1
Le lot 1 pièce principale
La préparation des travaux de dalle
Le lot 8
Le lot 5

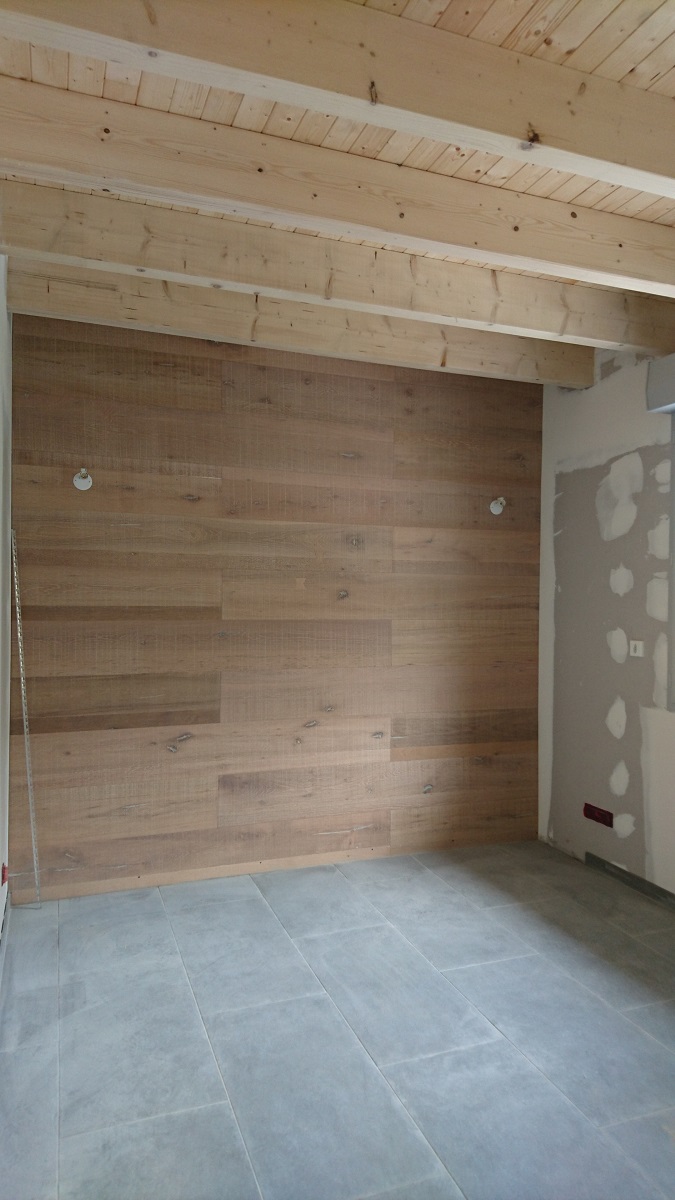

Les cloisons sont terminées

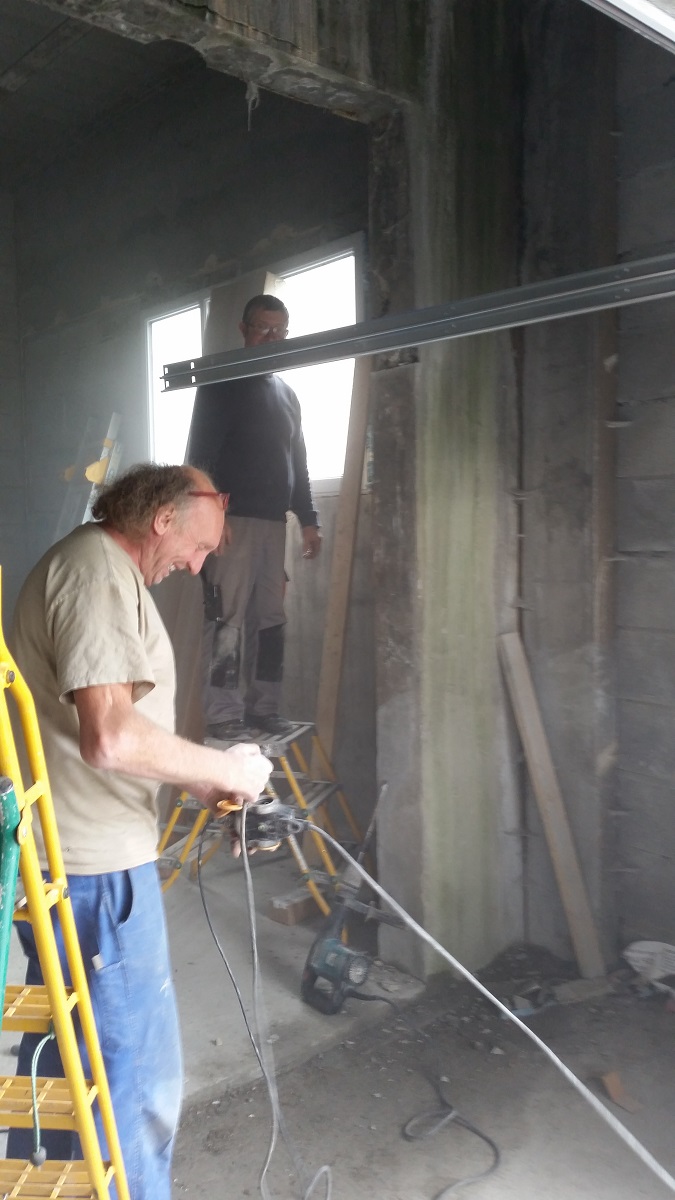

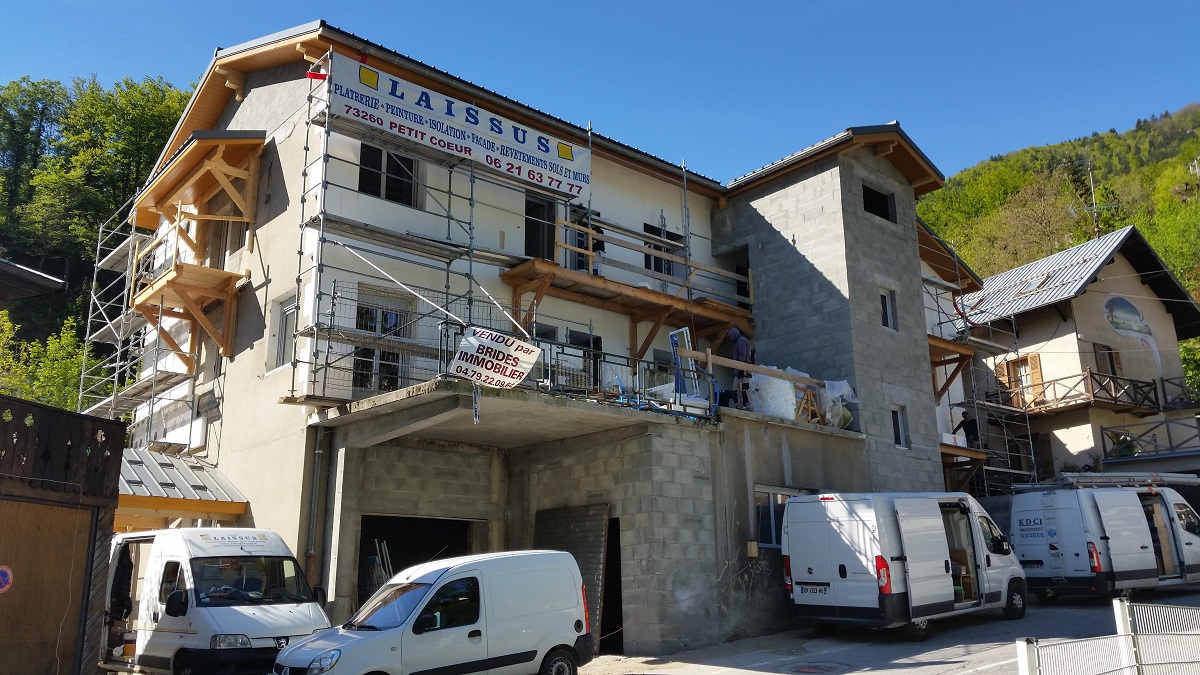

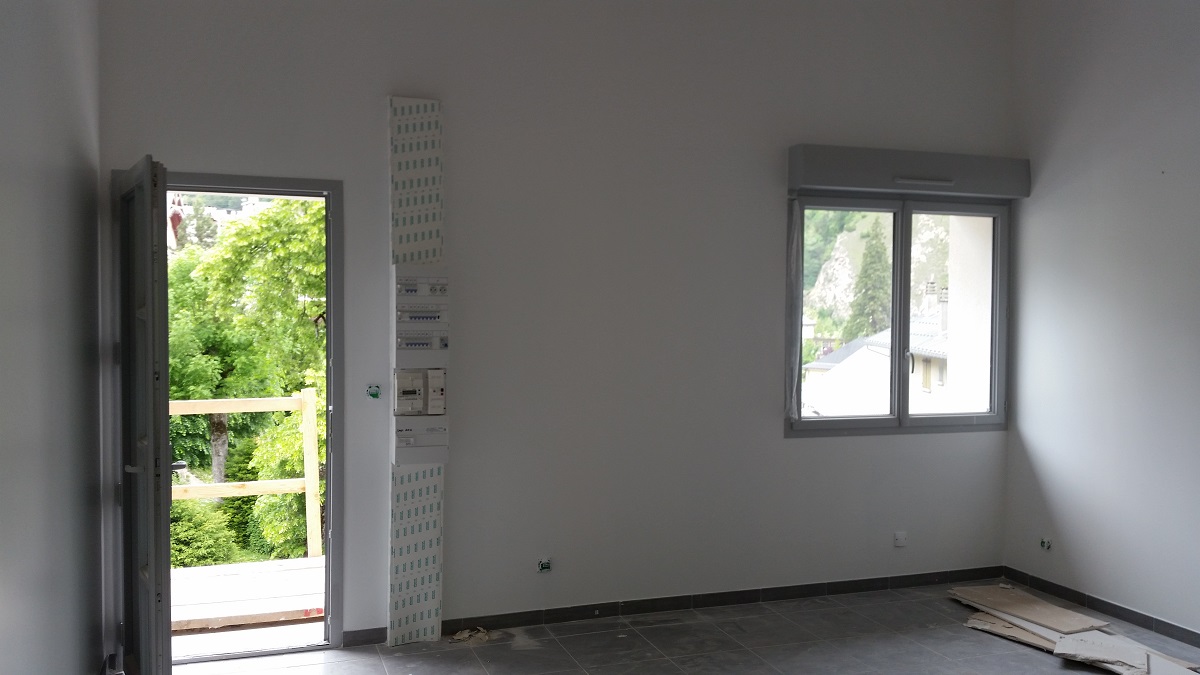

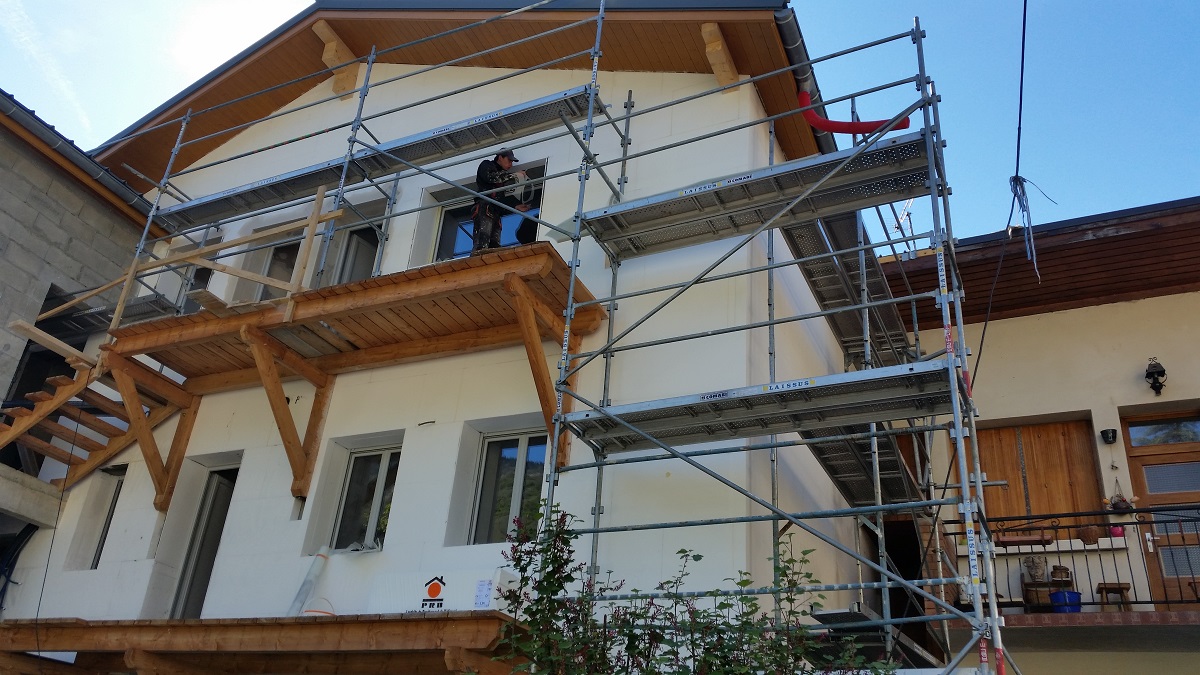

MAI 2016

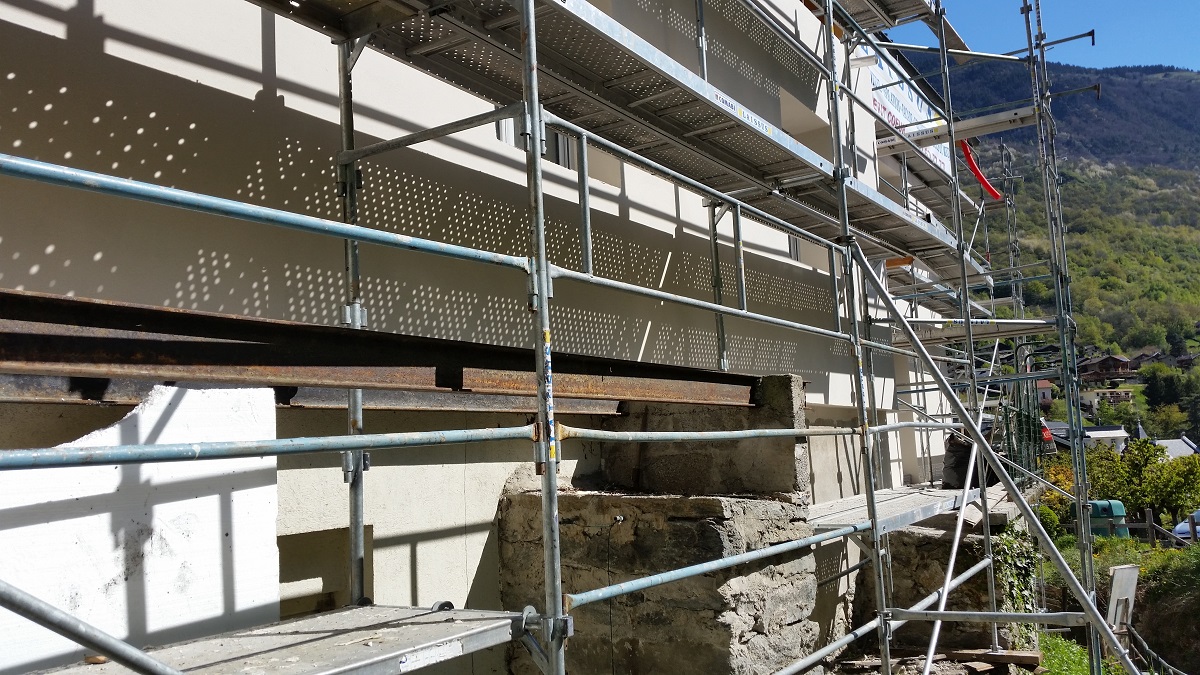

Avancement des travaux de façades, pose de faïence
Façades en cours…
Lots 3, 7 et 8
Pignon et toiture des parkings extérieurs
L’extérieur est en cours

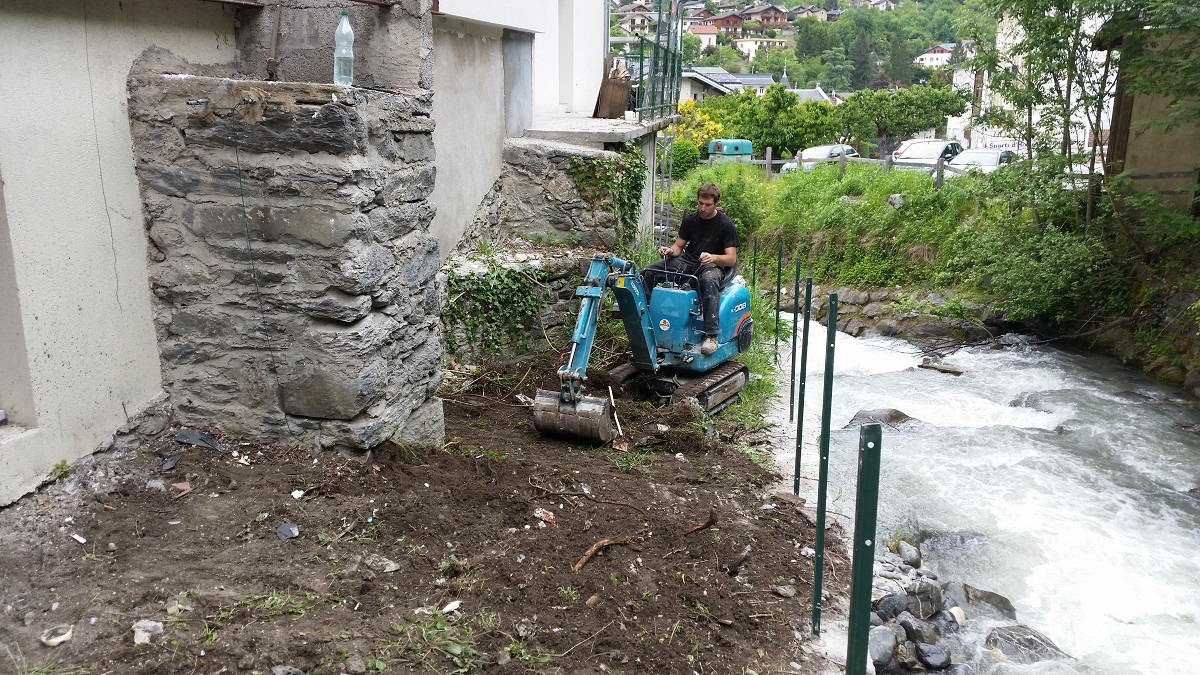

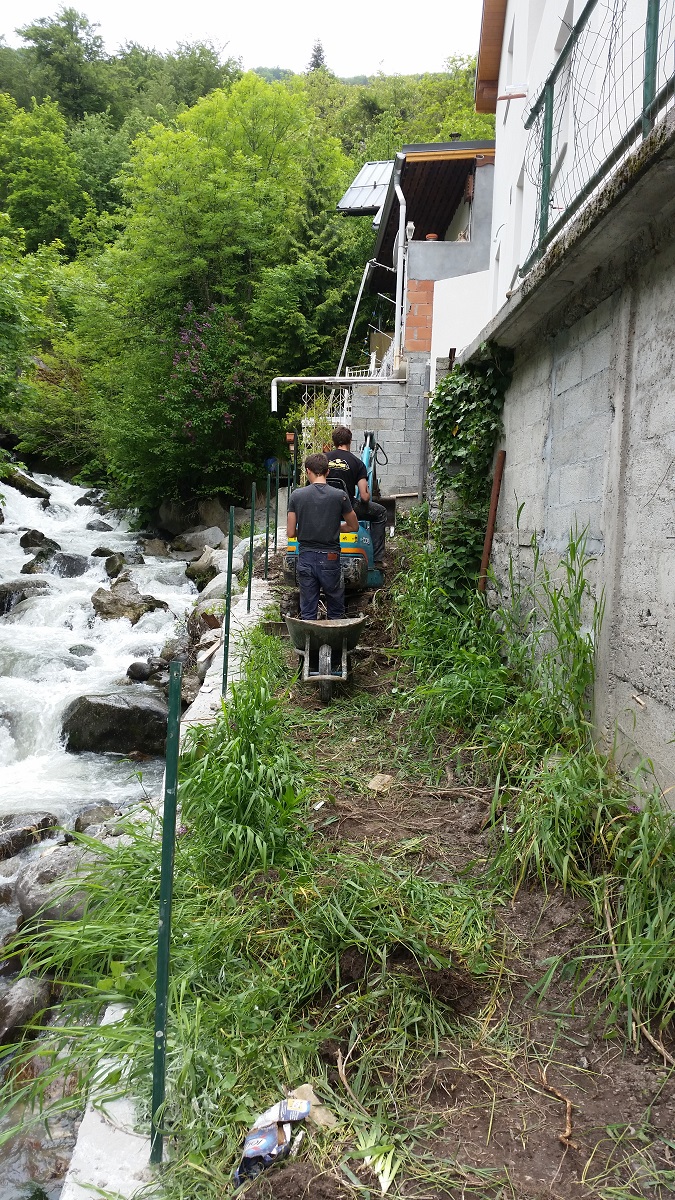

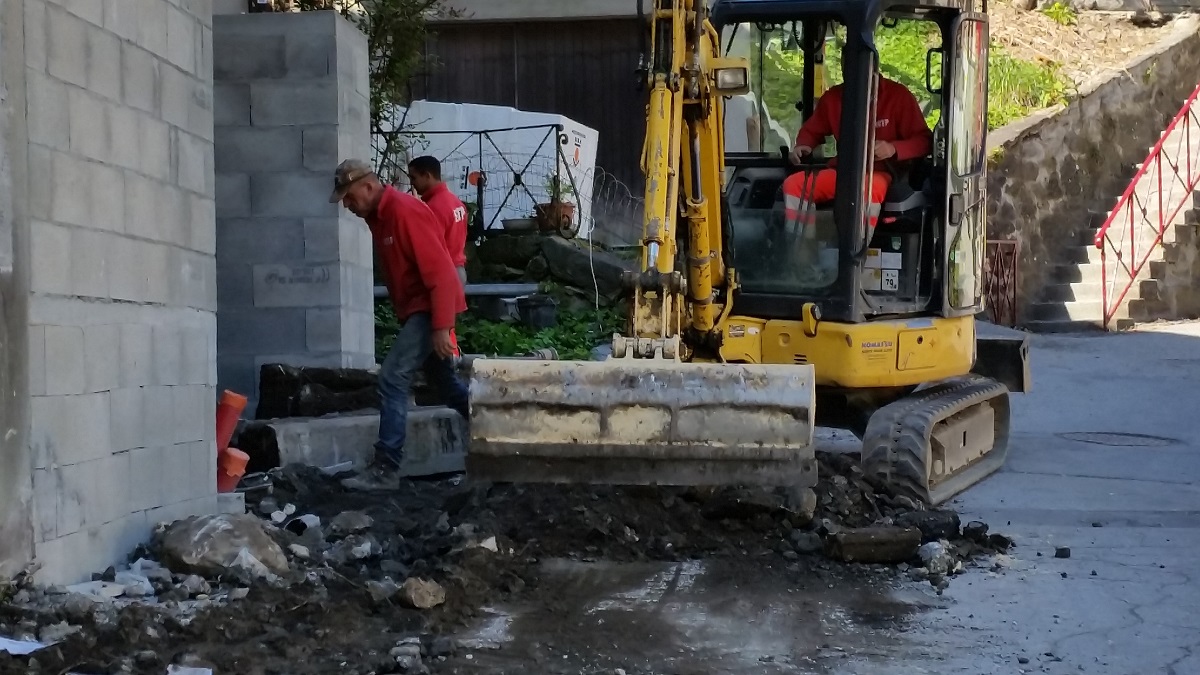

Terrassement du terrain arrière
L’accès n’est pas simple…
Dans la bonne humeur…
JUIN 2016

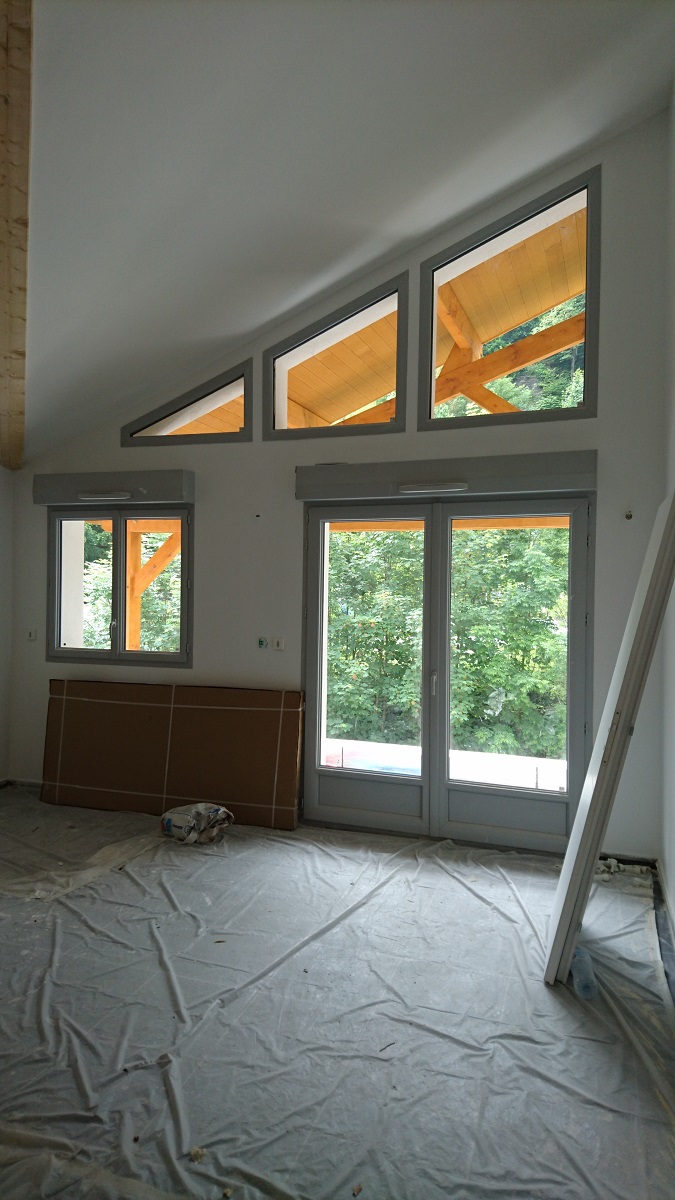

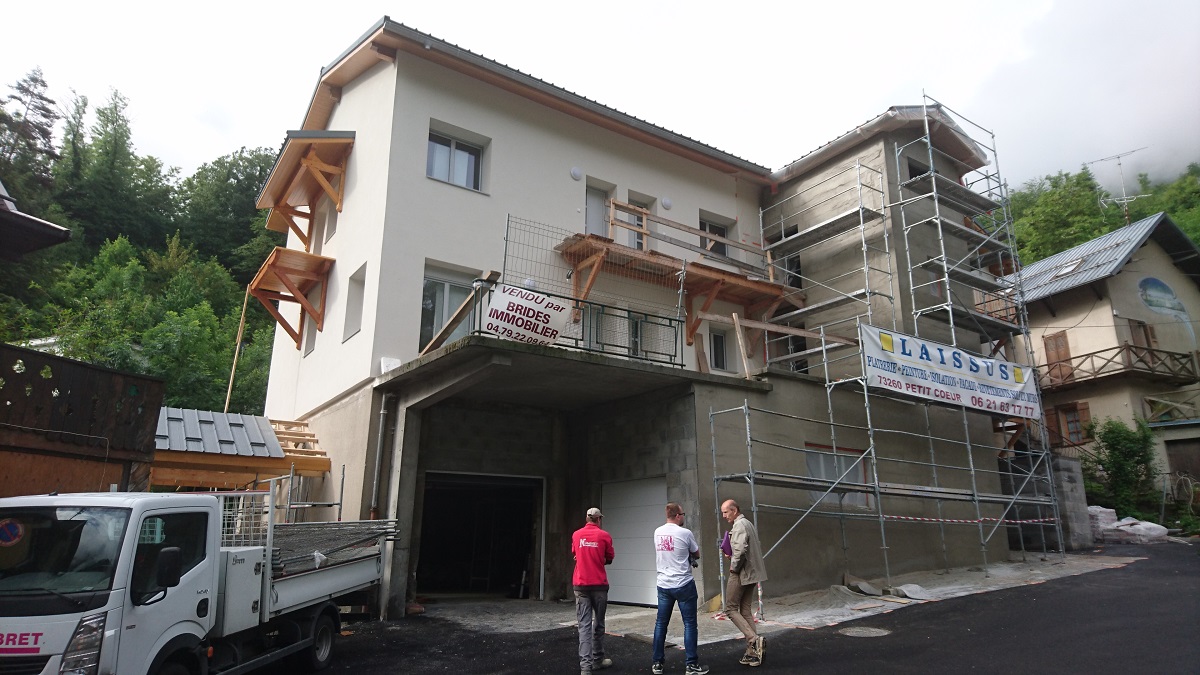

Dernier mois de travaux quelques vues intérieures…
Ambiance montagne

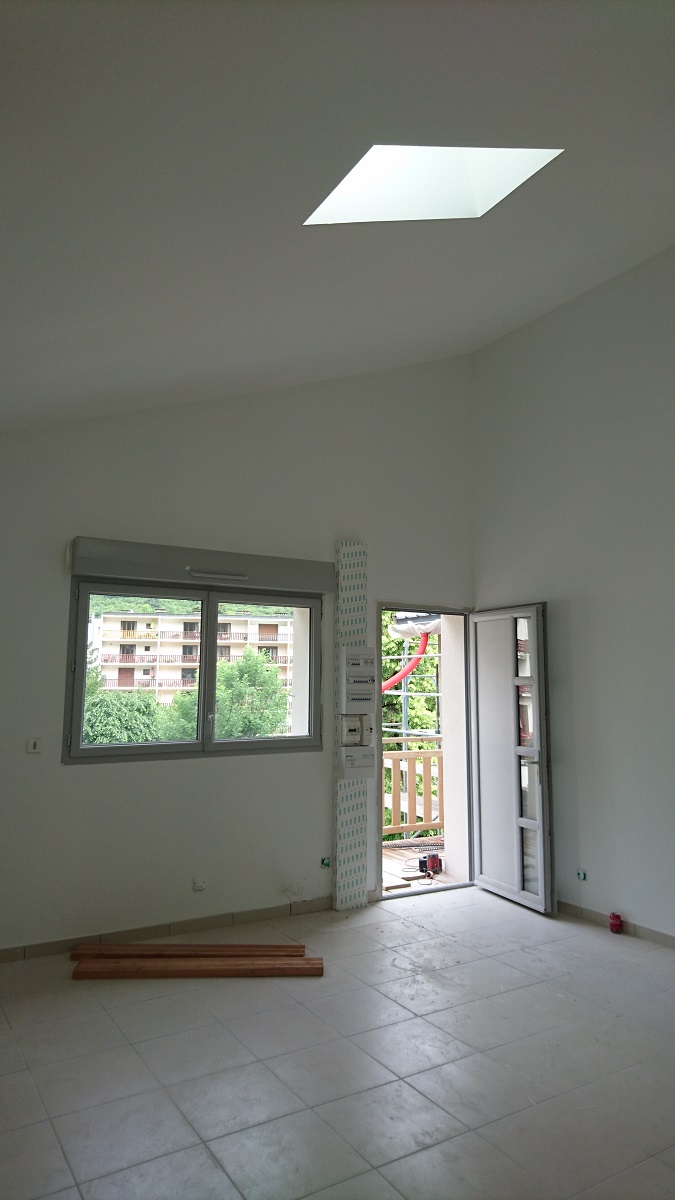

finitions en cours
De beaux volumes
Un futur séjour baigné de soleil
Allons voir l’extérieur…

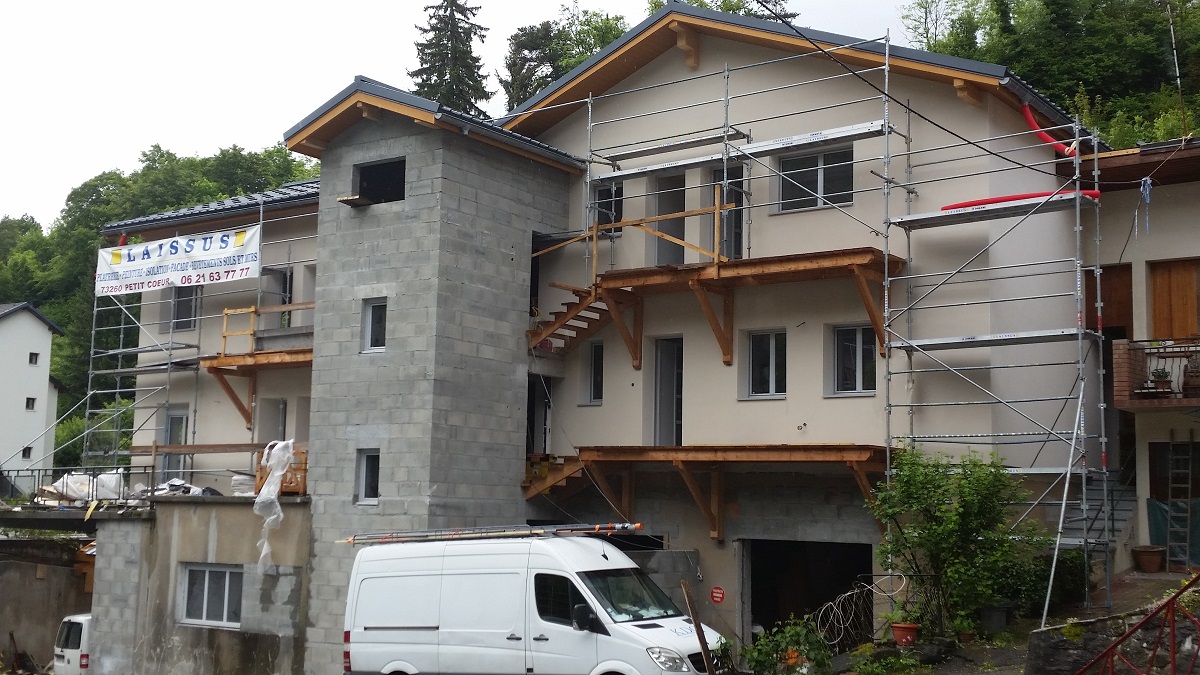

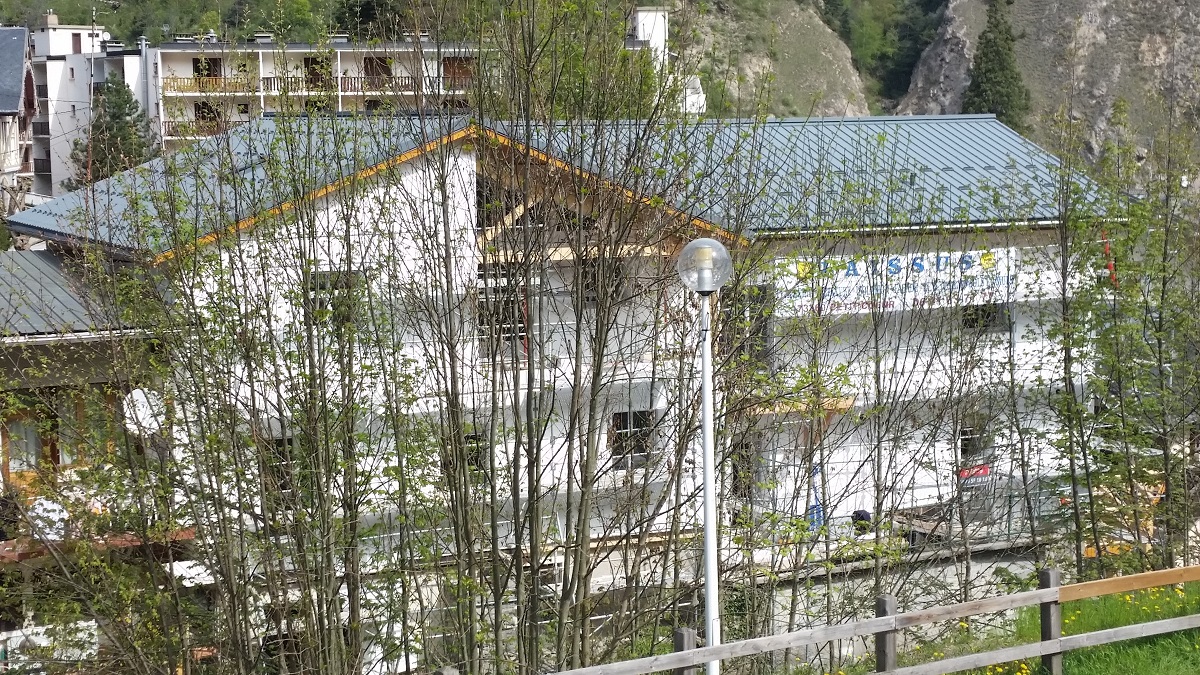

Les façades ont bien évolué
Réunion de chantier sous un timide soleil
Passerelle desservant les lots 7 et 8
La résidence sous tous les angles…
Vue lointaine
Un bâtiment bien intégré dans le paysage
La façade est terminée

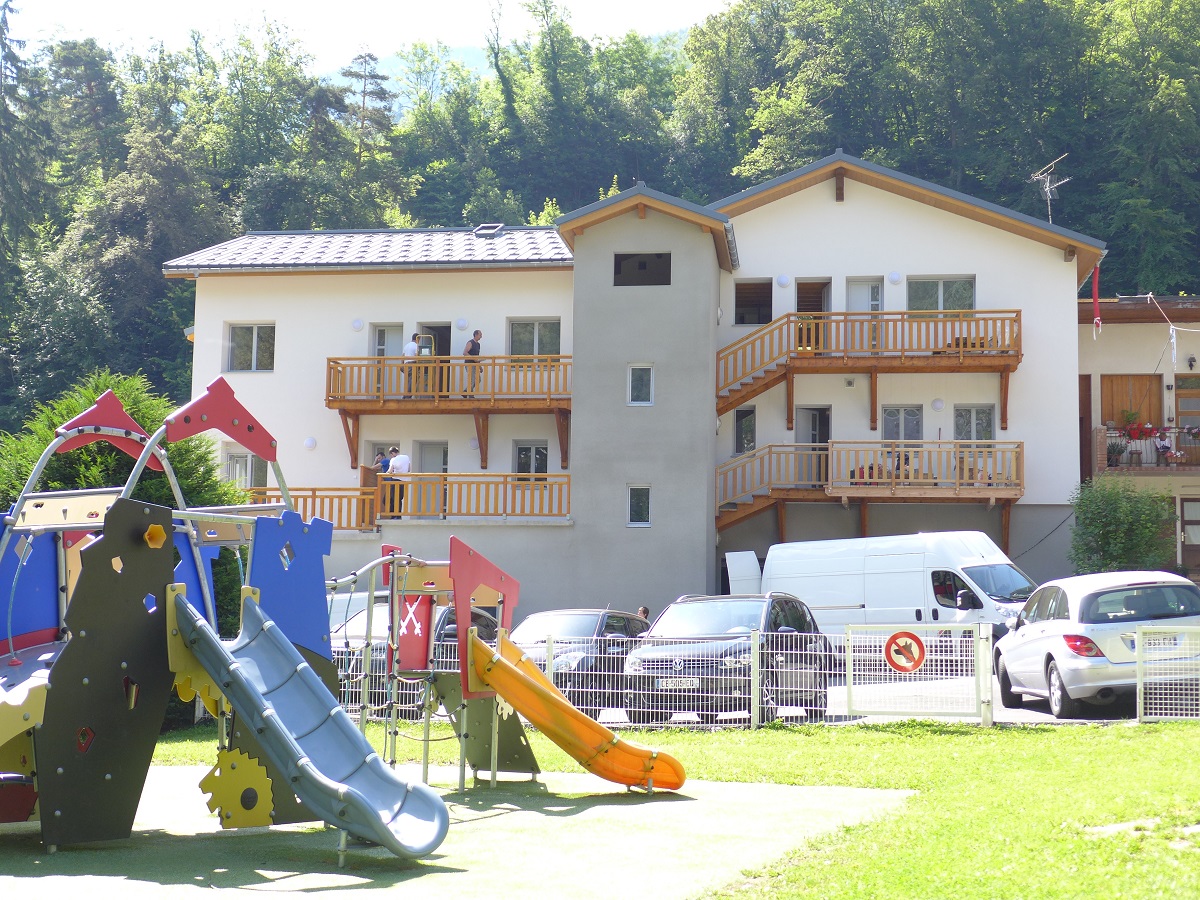

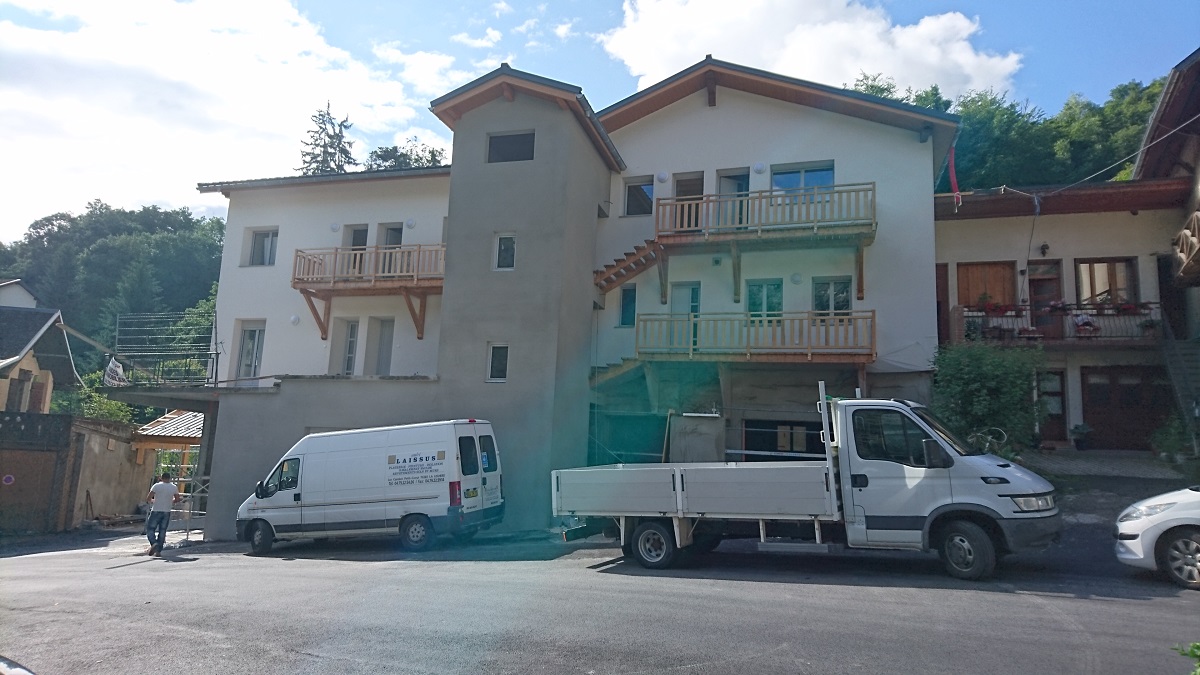

VENDREDI 24 JUIN 2016
Des livraisons d’appartements…et un buffet montagnard pour fêter la fin de cette aventure
